1 改良復旧事業及び災害復旧事業の推進
印刷用ページを表示する 掲載日:2023年5月25日更新
【改良復旧事業】

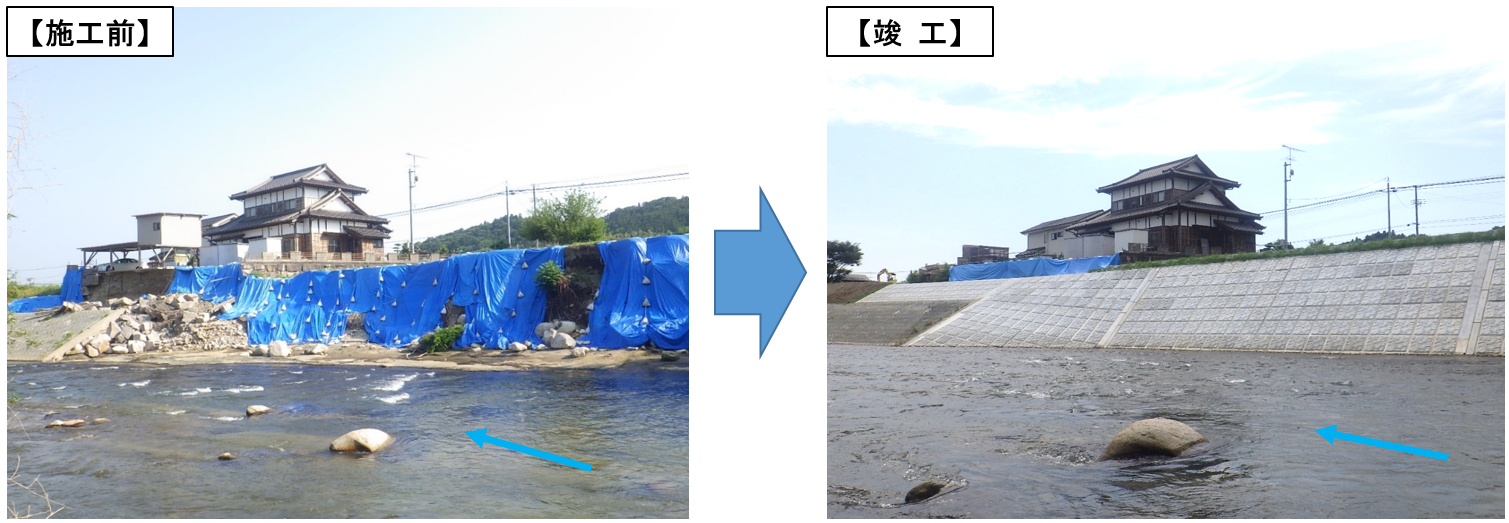

台風19号により家屋等の浸水や護岸崩壊などの甚大な被害が発生した河川について、災害復旧とあわせて改良復旧を行い、再度災害防止を図ります。
■ 対象河川と進捗状況 (河川名をクリックすると各事業の概要、詳細な進捗状況を確認できます)

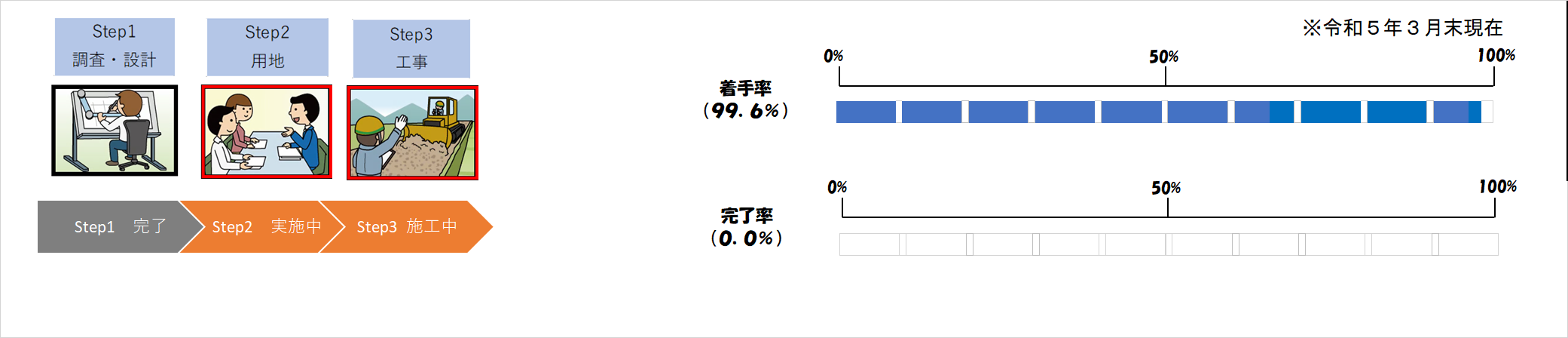

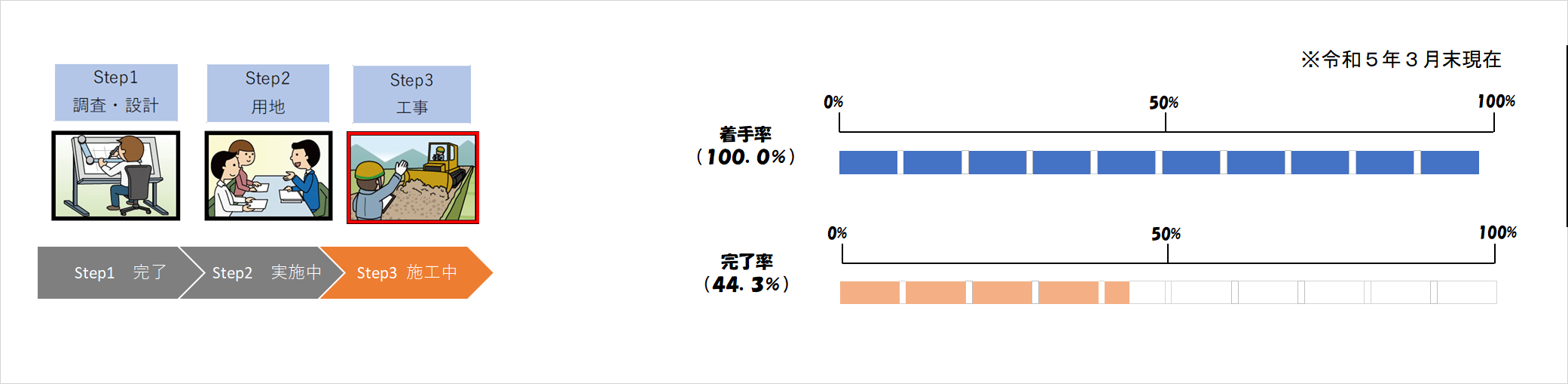

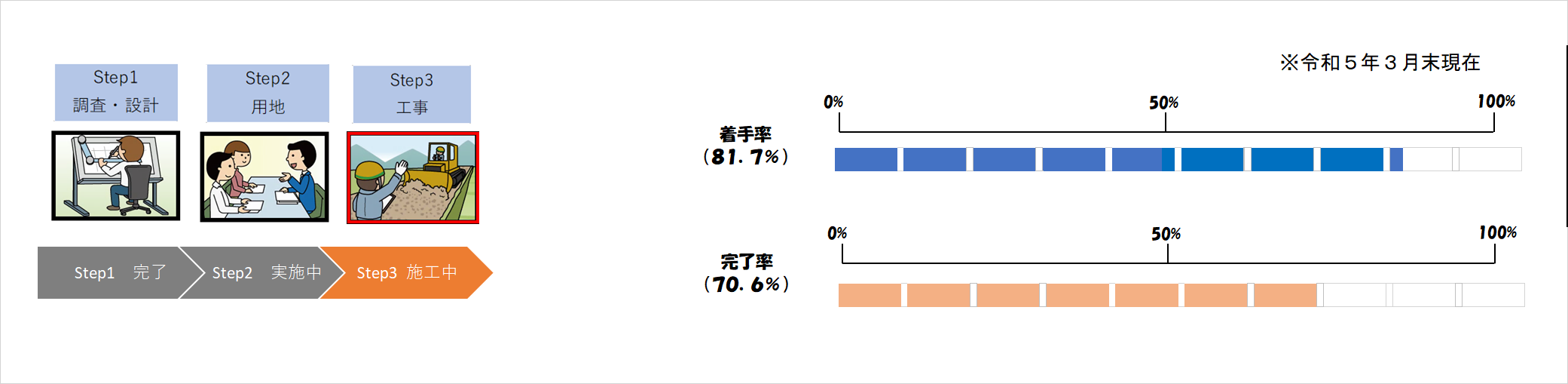

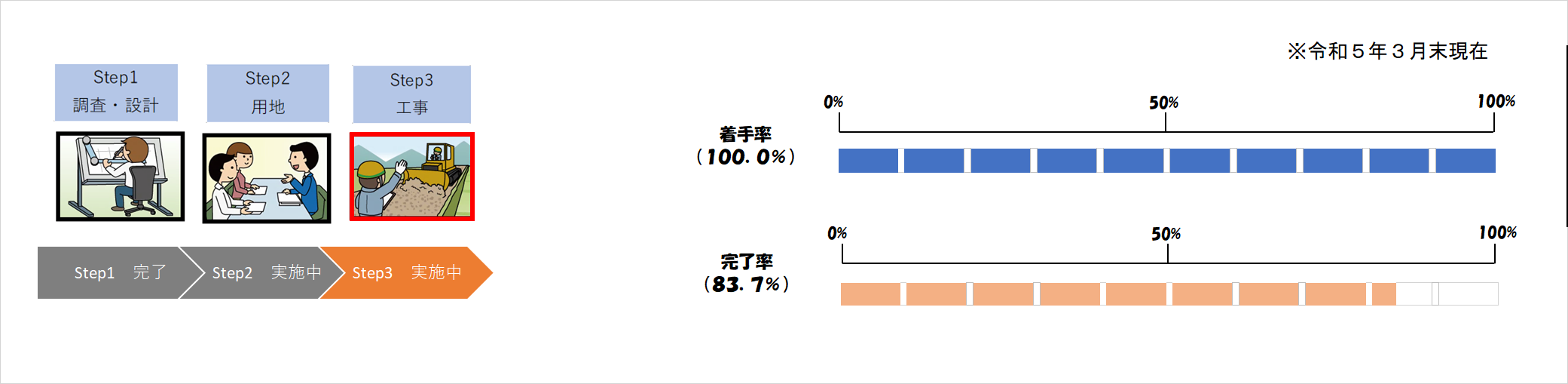

○災害復旧助成事業 <事業実施期間:令和元年~令和6年(5年間)>
河川名 |
計画延長 |
事業額 |
進捗状況 |
---|---|---|---|
↑詳細はこちら |
21.5km |
305億円 |
※早期完了を図るため、用地取得と工事実施を同時進行で進めています。 |
↑詳細はこちら |
5.4km | 61億円 |
※早期完了を図るため、用地取得と工事実施を同時進行で進めています。 |
○災害関連事業 <事業実施期間:令和元年~令和4年(3年間)>
河川名 |
計画延長 |
事業額 |
進捗状況 |
---|---|---|---|
↑詳細はこちら |
1.9km | 8.3億円 | |
↑詳細はこちら |
0.6km | 5.5億円 |
|
↑詳細はこちら |
2.2km | 22.7億円 | |
↑詳細はこちら |
2.3km | 11.5億円 | |
↑詳細はこちら |
0.5km | 4.4億円 |
|

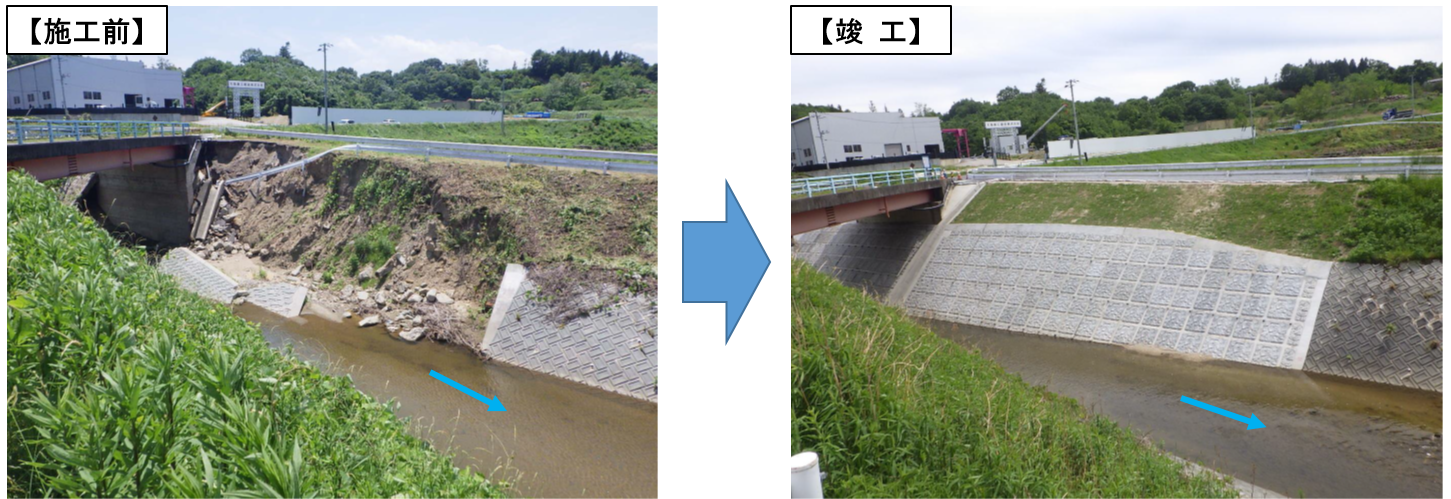

【災害復旧事業】
令和元年東日本台風により被災した河川について、早期の復旧を目指します。
<事業実施期間:令和元年~令和4年(3年間)>
<事業実施期間:令和元年~令和4年(3年間)>

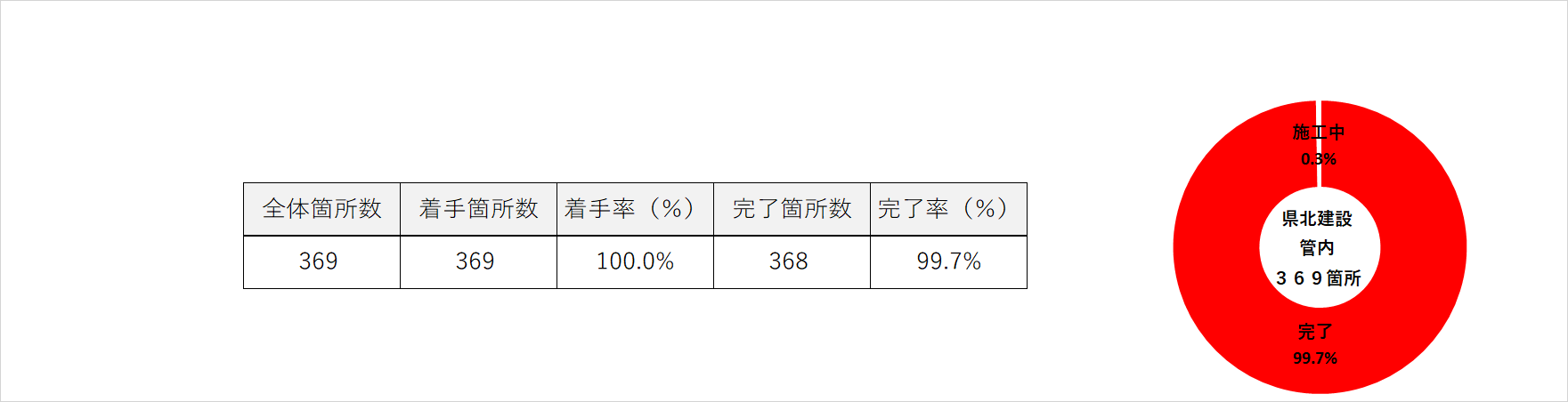

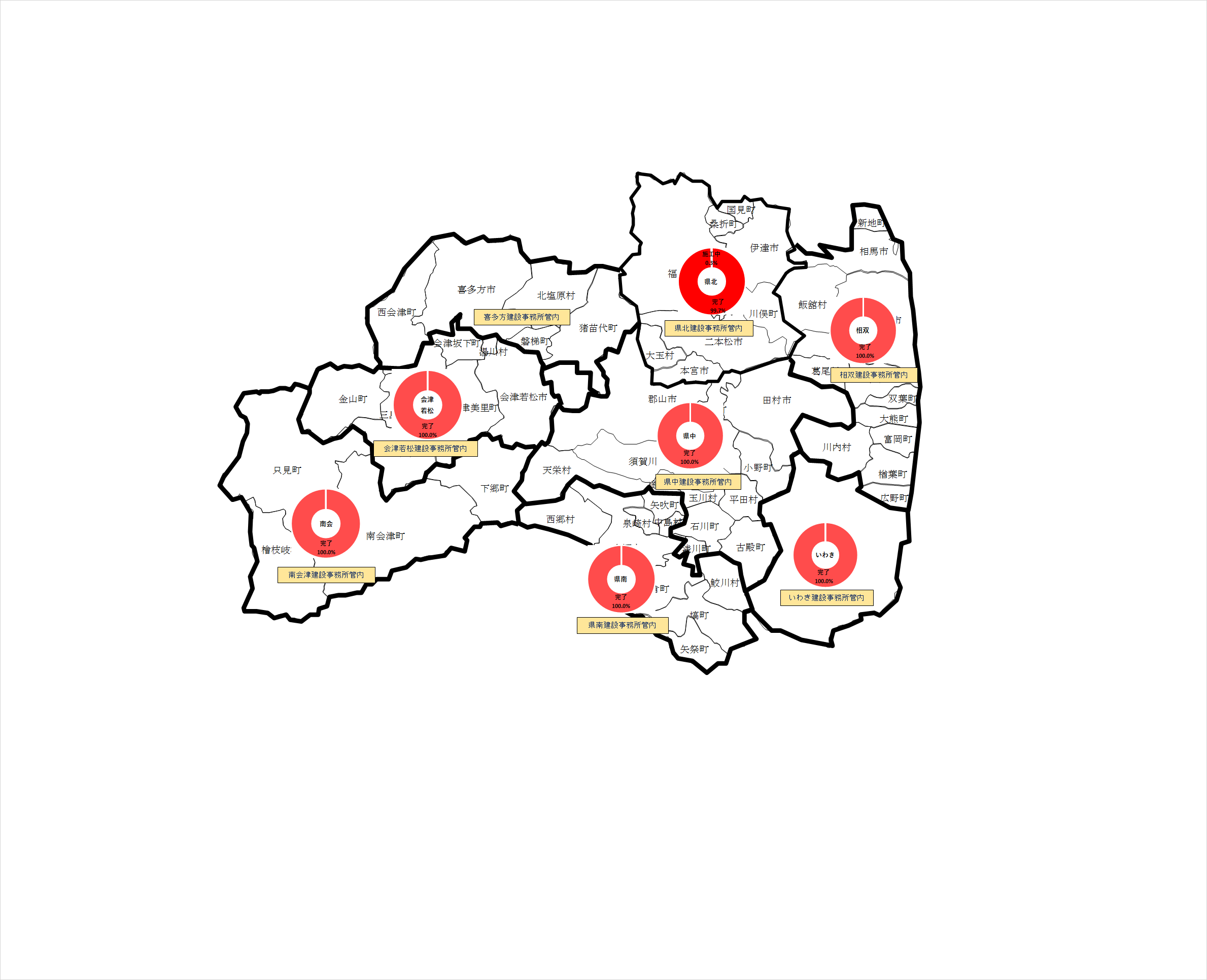

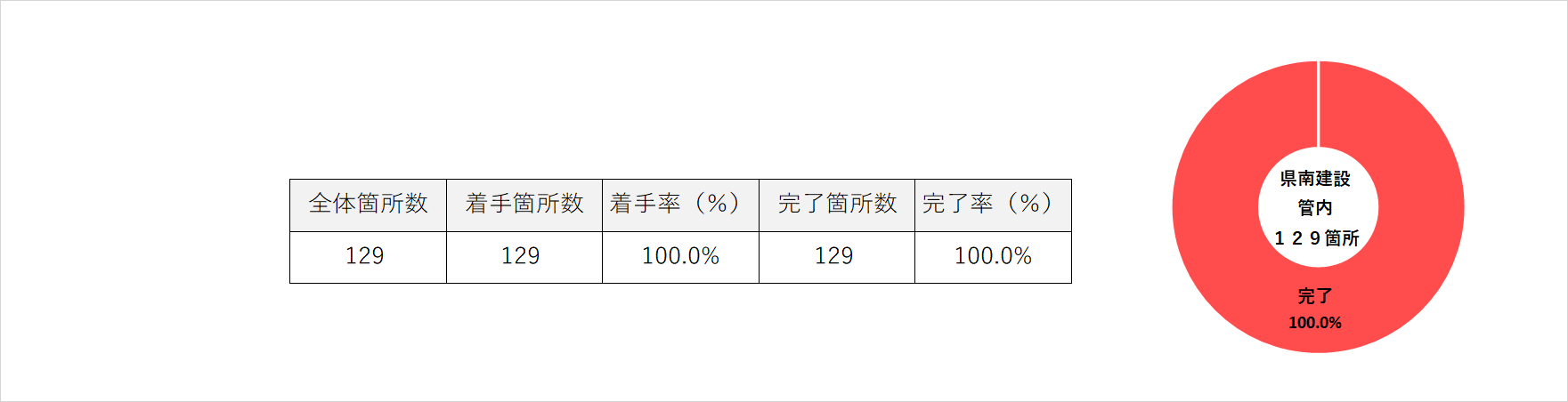

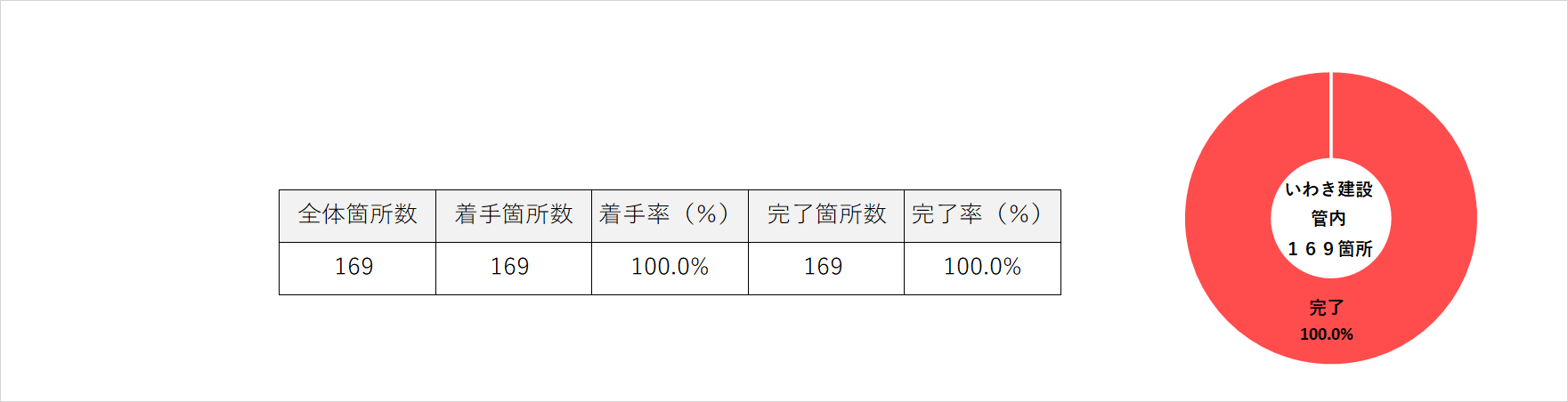

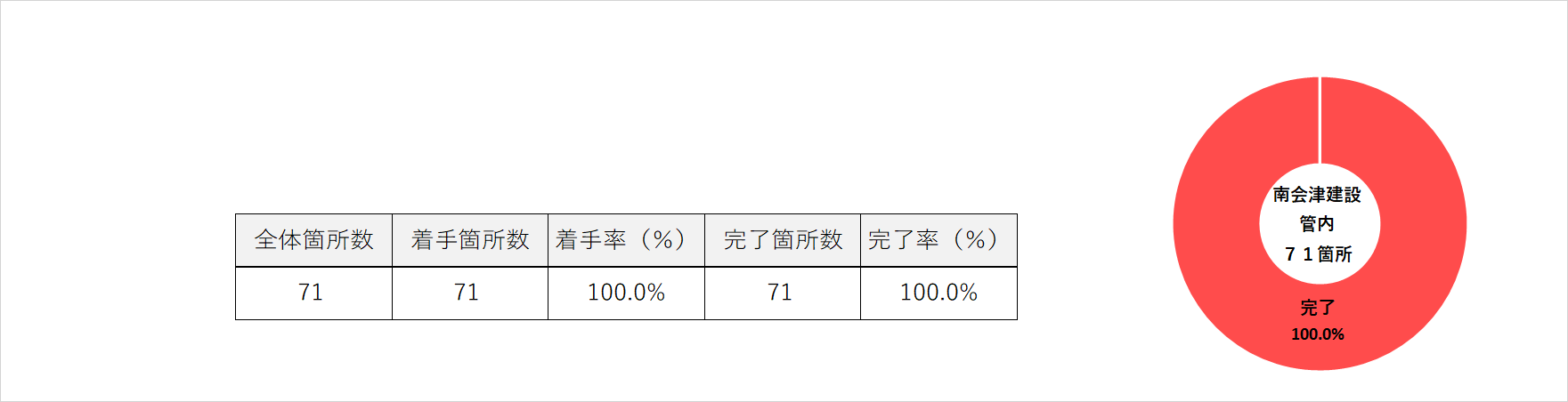

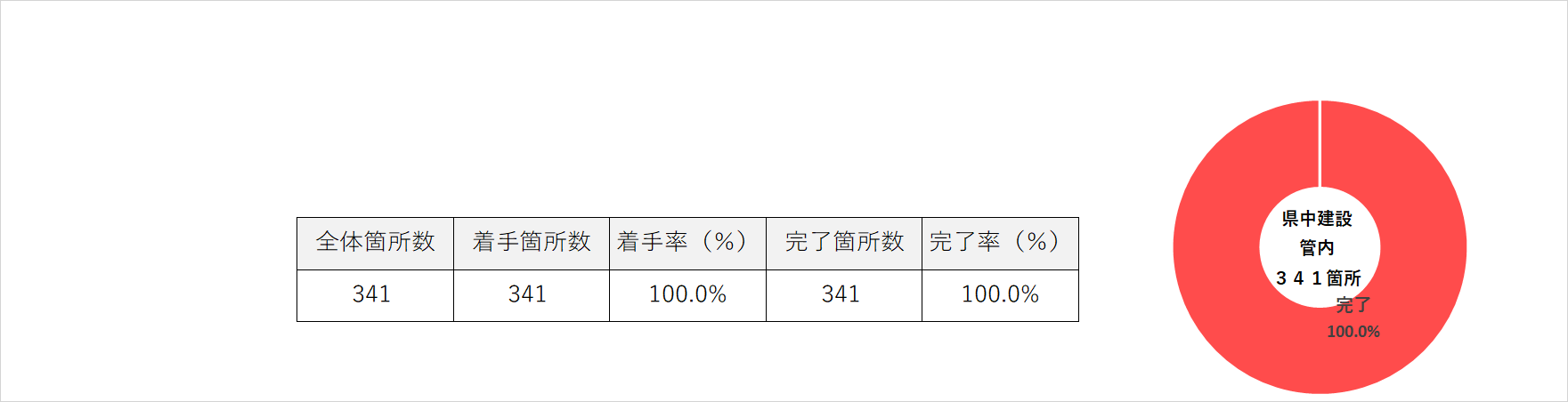

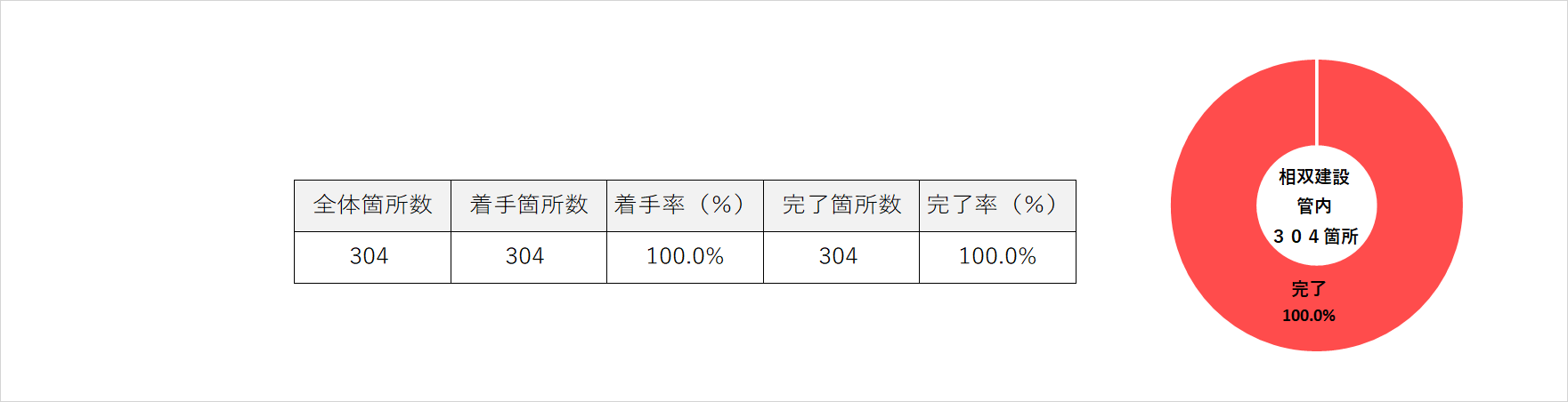

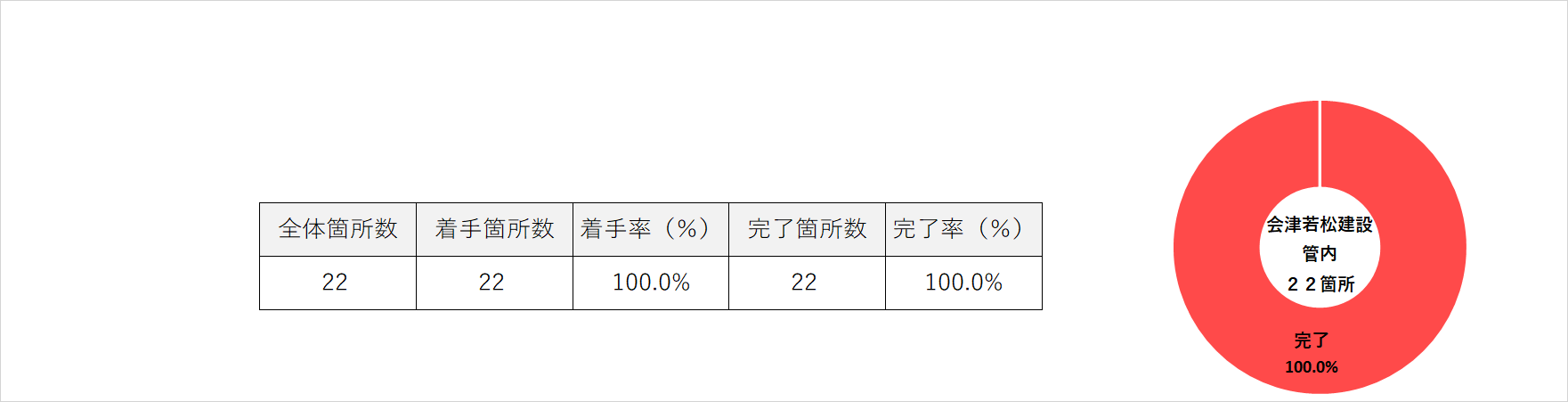

◎ 県内全体

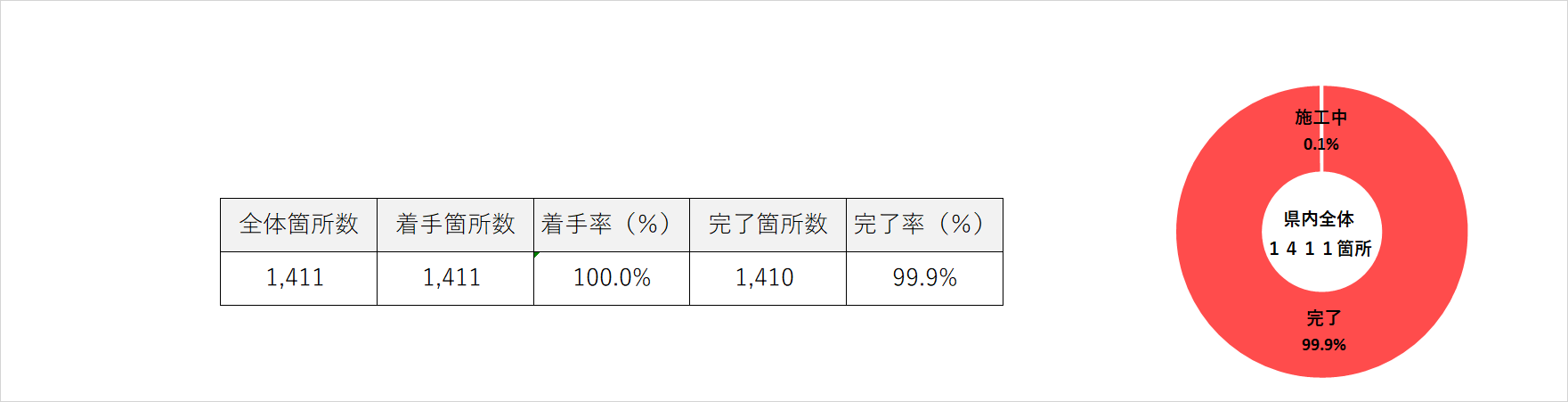

※全1,411箇所のうち、6箇所は県庁発注分(水位計災害復旧)であり、6箇所全て完了しています。
