ふたば未来学園整備工事 先月までの工事進捗状況

印刷用ページを表示する 掲載日:2019年3月7日更新

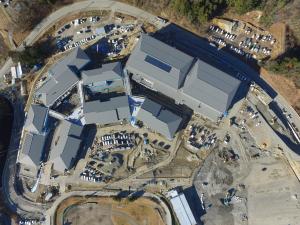

平成31年1月末の進捗状況

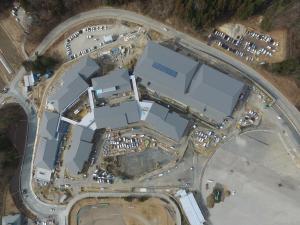

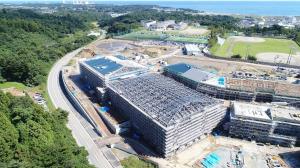

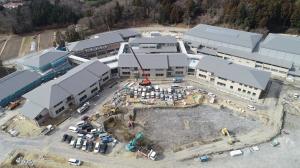

校舎等

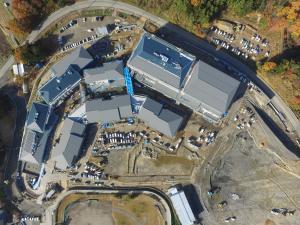

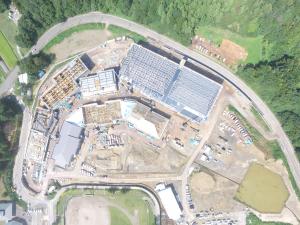

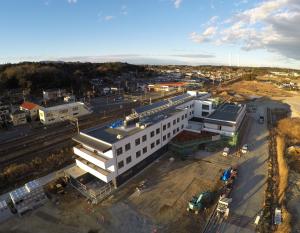

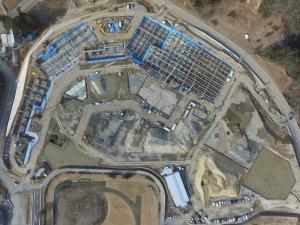

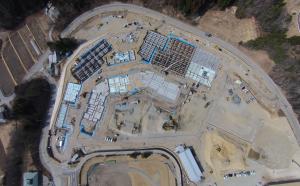

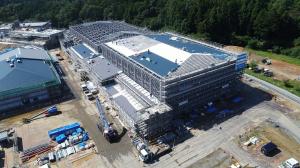

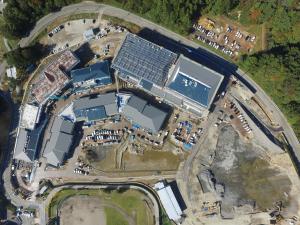

校舎等H31.1
敷地上空からの全景写真です。

校舎等2 H31.1
敷地東側からの写真です。
外構工事、グラウンド工事を進めています。

特別教室棟H31.1
特別教室棟(F棟)東側からの写真です。
外壁工事が完了したところから足場を外し、外構工事を進めています。

特別教室棟内部H31.1
特別教室棟 中学音楽s津です。
塗装工事の施工中です。

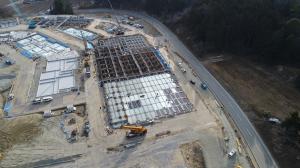

体育施設棟 H31.1
体育施設棟 南西側上空からの写真です。

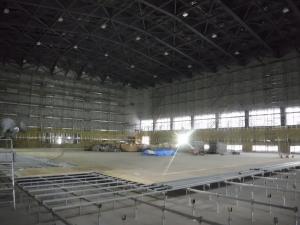

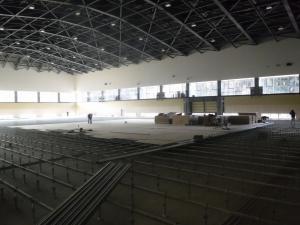

体育施設棟内部 H31.1
体育施設棟 アリーナ1の内部です。床仕上げ工事中です。

普通教室棟H31.1
普通教室棟(C棟)北東からの写真です。
外構工事の施工中です。

普通教室棟内部 H31.1
普通教室棟 高校教室です。
床仕上げ工事施工中です。

寄宿舎

寄宿舎H31.1
敷地東側上空からの写真です。
外構工事、駐輪場工事等を進めています。

寄宿舎内部H31.1
寮室の内部です。

平成30年12月末の進捗状況

校舎等

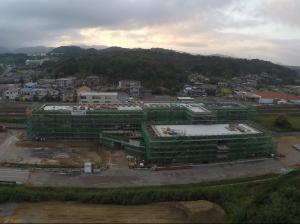

校舎全景H30.12
敷地上空からの全景写真です。

特別教室棟H30.12

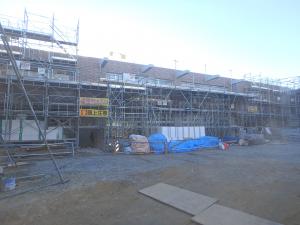

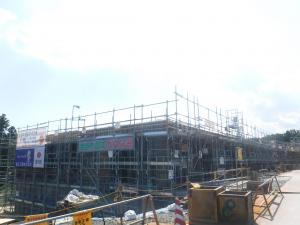

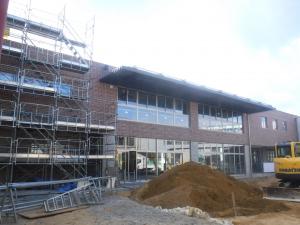

特別教室棟(F棟)東側からの写真です。
外壁工事の施工中です。

特別教室棟内部H30.12

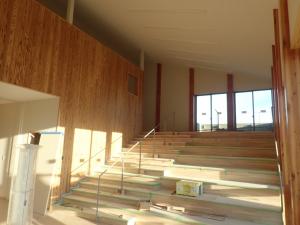

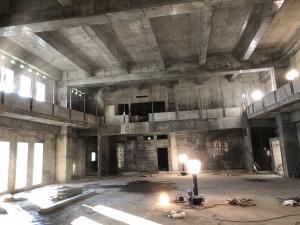

特別教室棟 多目的ホール前のホワイエです。
天井下地工事の準備を進めています。

体育施設棟H30.12
体育施設棟 北西側上空からの写真です。

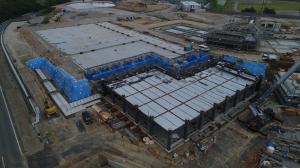

屋根工事が完了しました。

体育施設棟内部H30.12
体育施設棟 アリーナ1の内部です。床下地工事の施工中です。

普通教室棟H30.12

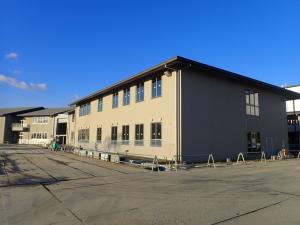

普通教室棟(A棟)南東からの写真です。
外壁工事が完了した部分の足場を外しました。

普通教室棟内部H30.12
普通教室棟 階段教室です、仕上げ工事施工中です。

寄宿舎

寄宿舎H30.12
敷地東側上空からの写真です。
外部足場をはずし外構工事を進めています。

寄宿舎内部H30.12
寮室の廊下です。塗装工事の施工中です。

平成30年11月末の進捗状況

校舎等

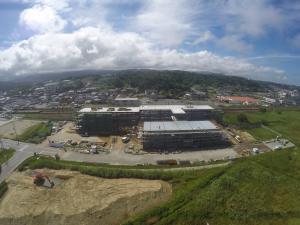

H30.11全景
敷地上空からの全景写真です。

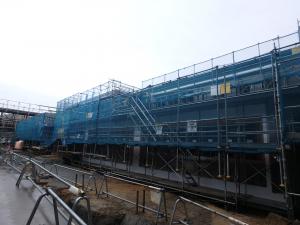

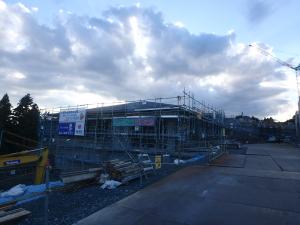

H30.11 特別教室棟 外観
特別教室棟(G棟)東側からの写真です。
外壁工事の施工中です。

H30.11特別教室棟内部
特別教室棟 多目的ホールです。躯体の支保工を撤去しました。
外部サッシ工事中です。

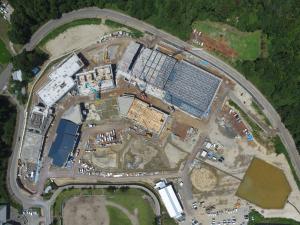

体育施設棟H30.11
体育施設棟 北西側上空からの写真です。
アリーナ2の外壁工事が完了した部分の足場を外しました。

体育施設棟H30.11
体育施設棟 アリーナ2の内部です。床下地工事の施工中です。

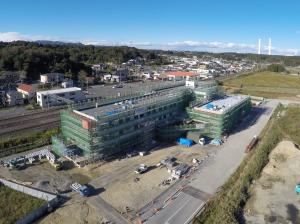

普通教室棟H30.11
普通教室棟 北東側からの写真です。
外壁工事が完了した部分の足場を外しました。

普通教室棟H30.11
普通教室棟 階段教室です。壁の仕上げ工事施工中です。

寄宿舎

寄宿舎H30.11
敷地東側上空からの写真です。
外壁の設置が完了しました。

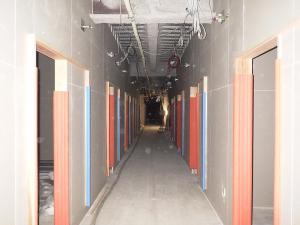

H30.11寄宿舎内部
寮室の廊下です。寮室を区画する壁の施工をしています。

平成30年10月末の進捗状況

校舎等

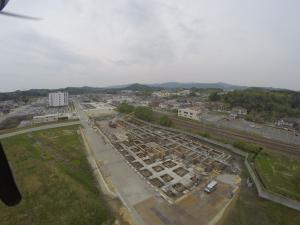

全景H30.10
敷地上空からの全景写真です。

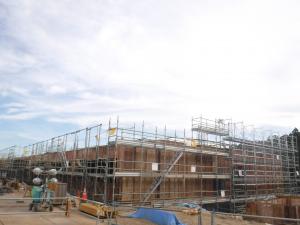

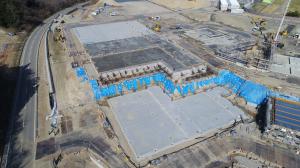

特別教室棟H30.10
特別教室棟(F棟)北西側からの写真です。
屋根工事の施工中です。

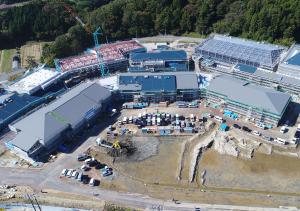

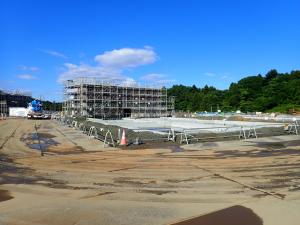

体育施設棟H30.10

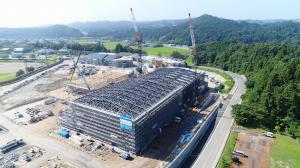

体育施設棟 北東側上空からの写真です。
アリーナ2の屋根工事は完了間近となり、アリーナ1の屋根工事が始まっています。

普通教室棟H30.10
普通教室棟 東側上空からの写真です。
屋根工事はまもなく完了です。外壁工事を継続して施工しています。

寄宿舎

寄宿舎H30.10
敷地南側上空からの写真です。
外壁工事の施工中です。足場ネットのすき間から白い外壁が見えます。

平成30年9月末の進捗状況

校舎等

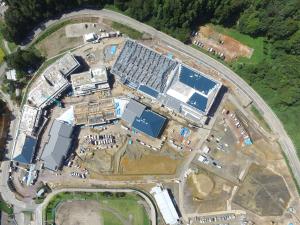

校舎全景H30.9

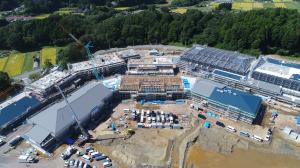

敷地上空からの全景写真です。

校舎全景2 H30.9
敷地の西側上空からの写真です。

特別教室棟H30.9
特別教室棟(D棟)東側からの写真です。
屋根工事の施工中です。

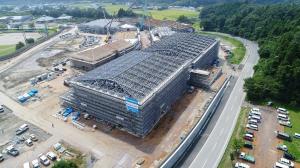

体育施設棟H30.9
体育施設棟 北東側上空からの写真です。
アリーナ2の屋根工事施工中です。1階の外壁工事も始まっています。

普通教室棟H30.9
普通教室棟 東側上空からの写真です。
木造の建て方が完了し、屋根・外壁工事を継続して施工しています。

寄宿舎

寄宿舎H30.09
敷地南側上空からの写真です。
屋上のパラペットコンクリートの施工中です。
外壁工事が始まりました。

平成30年8月末の進捗状況

校舎等

校舎全景 H30.8
敷地上空からの写真です。

校舎全景1 H30.8
敷地の北西側上空からの写真です。

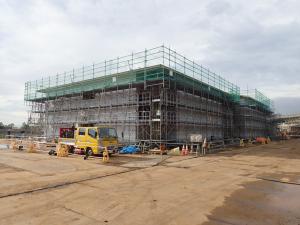

特別教室棟H30.8
特別教室棟(F棟)東側からの写真です。
2階躯体コンクリート型枠の施工中です。

体育施設棟H30.8
体育施設棟 北東側上空からの写真です。
東側の廊下や部室となる部分の屋根工事施工中です。

普通教室棟H30.8
普通教室棟(C棟)北側からの写真です。
屋根、外壁工事の施工中です。

寄宿舎

寄宿舎H30.9
敷地東側上空からの写真です。
鉄骨建て方が完了し、屋上の機械基礎を設置しています。

平成30年7月末の進捗状況

校舎等

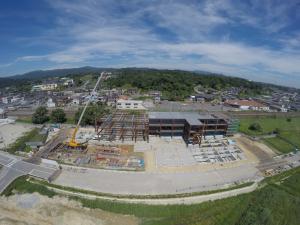

校舎等全景 H30.7
敷地上空からの全景写真です。

校舎等全景2 H30.7
敷地の北西側上空からの写真です。

特別教室棟H30.7
特別教室棟(D棟)東側からの写真です。
1階躯体コンクリートの施工中です。

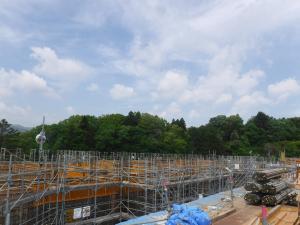

体育施設棟H30.7
体育施設棟 南西側上空からの写真です。

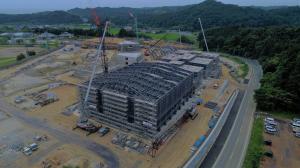

鉄骨建て方の施工中です。

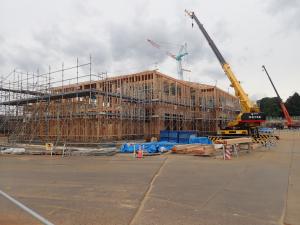

普通教室棟H30.7
普通教室棟(C棟)北側からの写真です。
木造建て方の施工中です。

寄宿舎

寄宿舎H30.7
敷地東側上空からの写真です。
鉄骨建て方が進んでいます。

平成30年6月末の進捗状況

校舎等

校舎等全景H30.6
敷地上空からの全景写真です。

校舎等全景2H30.6
敷地北西側上空からの写真です。

特別教室棟H30.6
特別教室棟(G棟)北側の写真です。
1階の鉄筋、型枠工事を施工中です。

体育施設棟H30.6
体育施設棟 南西側の写真です。
奥(アリーナ2)側から鉄骨建て方を施工しています。

普通教室棟H30.6
普通教室棟(A棟)南側の写真です。
木造建て方を施工中です。

寄宿舎

寄宿舎H30.6
東側の全景写真です。
鉄骨建て方の施工中です。

平成30年5月末の進捗状況

校舎等

校舎等全景H30.5
敷地上空からの全景写真です。

特別教室棟H30.5
特別教室棟(D棟)北側の写真です。
地下1階の埋め戻し後、地上1階(地階が無い部分)の根切り施工中です。

体育施設棟H30.5
体育施設棟 南側の写真です。
地中梁の接合部分(地階が無い階の地中梁と地下1階の梁)を施工しています。
アリーナ2の鉄骨建て方の足場の設置を始めています。

普通教室棟H30.5
普通教室棟(C棟)北側の写真です。
W棟2階の躯体コンクリートを施工しました。

寄宿舎

寄宿舎H30.5
東側の全景写真です。
基礎コンクリートが完了した所から埋め戻しをしています。

平成30年4月末の進捗状況

校舎等

校舎等全景 H30.4
敷地上空からの全景写真です。

特別教室棟H30.4
特別教室棟(F棟)東側の写真です。
地下1階壁・梁及び1階床の配筋工事を施工中です。

体育施設棟H30.4
体育施設棟 南側の写真です。
地下1階の鉄骨建て方を施工しました。

普通教室棟H30.4
普通教室棟(C棟) 北側の写真です。
W棟2階の配筋施工中です

寄宿舎

寄宿舎H30.4

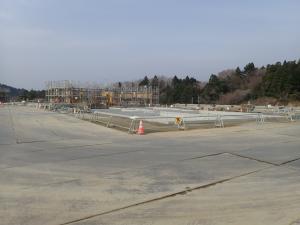

北東側の全景写真です。
基礎の配筋、コンクリート工事の施工中です。

平成30年3月末の進捗状況

校舎等

校舎等全景 H30.3
敷地上空からの全景写真です。

特別教室棟 H30.3
特別教室棟(F棟)西側の写真です。

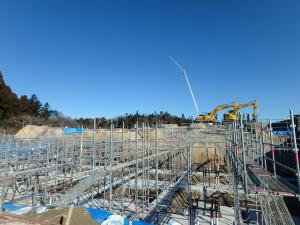

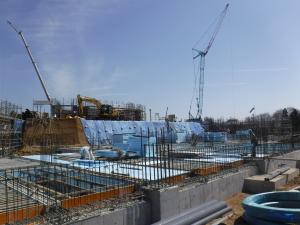

地下1階の床の配筋施工中です。

体育施設棟H30.3
体育施設棟 南側の写真です。

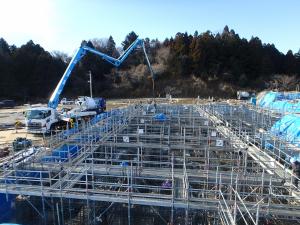

地下1階部分の地中壁の配筋施工中です。

普通教室棟H30.3
普通教室棟(C棟)北側の写真です。

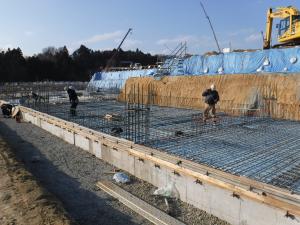

W棟1階の配筋施工中です。

寄宿舎

寄宿舎H30.3
南側の全景写真です。

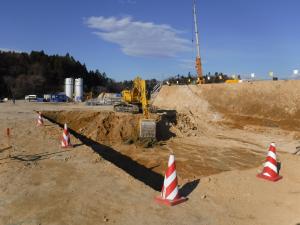

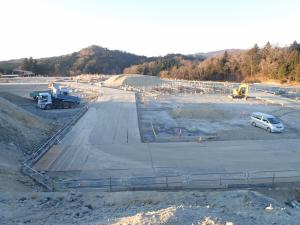

基礎を設置するための根切り施工中です。

平成30年2月末の進捗状況

校舎等

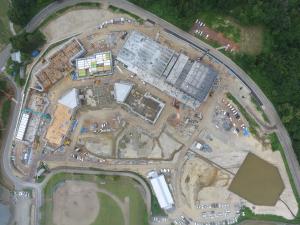

校舎等 全景H30.2
敷地上空からの全景写真です。

特別教室棟 H30.2

普通教室棟(D棟)南側の写真です。
地下1階の床の配筋施工中です。

体育施設棟H30.2
体育施設棟 北側の写真です。

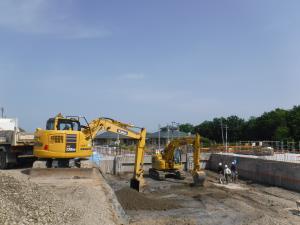

基礎工事が終わった所から埋め戻しをしています。

普通教室棟H30.2
普通教室棟(C棟)北側の写真です。
基礎コンクリートの施工が終わりました。
鉄筋コンクリート造であるV,W棟を先に施工します。

寄宿舎

寄宿舎H30.2
南側からの全景写真です。

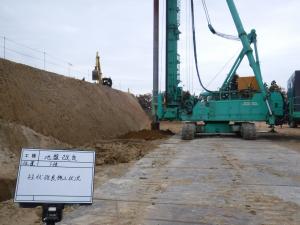

地盤改良工事の施工中です。改良機械を2台用いて施工しています。

平成30年1月末の進捗状況

校舎等

校舎 全景 H30.1

敷地上空からの全景写真です。

特別教室棟H30.1 G棟基礎コンクリート施工中
特別教室棟(G棟)東側の写真です。
基礎コンクリート施工中です。

体育施設棟H30.1 C工区基礎コンクリート施工中
体育施設棟 東側の写真です。
基礎コンクリートの施工中です。

普通教室棟H30.1 C棟基礎掘削中
普通教室棟(C棟)北側の写真です。
基礎を設ける部分の根切り施工中です。

寄宿舎

寄宿舎 全景 H30.1
北側の全景写真です。
施工を始める準備をしています。

平成29年12月末の進捗状況

校舎 全景 H29.12

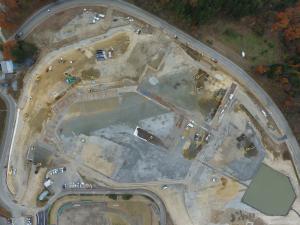

敷地上空からの全景写真です。

特別教室棟H29.12 F棟基礎掘削中
特別教室棟(F棟)東側の写真です。
基礎を設置するため根切り施工中です。

体育施設棟H29.12 C工区 基礎掘削完了
体育施設棟 南側の写真です。
基礎の配筋施工中です。

普通教室棟 W棟基礎施工中
普通教室棟(C棟)北側の写真です。
写真中央でW棟基礎の配筋施工中です。

平成29年11月末の進捗状況

校舎等

校舎等全景H29.11

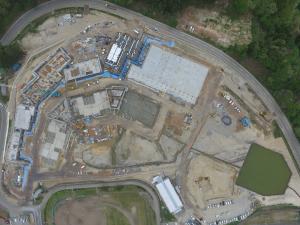

敷地上空からの全景写真です。

特別教室棟H29.11
特別教室棟(F棟)北側の写真です。
地盤改良工事を施工中です。

体育施設棟H29.11
体育施設棟 南側の写真です。
地盤改良工事を施工中です。
敷地の高さが2段に分かれていることがわかります。

平成29年10月末の進捗状況

校舎等

校舎全景 10月末時点

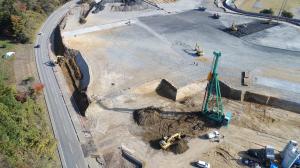

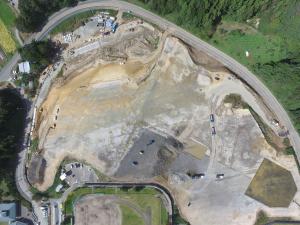

敷地上空からの全景写真です。
擁壁築造および造成工事を施工中です。
