平成27年9月関東・東北豪雨災害からの復旧情報
印刷用ページを表示する 掲載日:2019年7月5日更新
平成27年9月9日からの豪雨による災害に関する情報です。
<更新履歴>
R01.07.05 「対応状況・進捗状況」を更新しました。
H31.03.29 「対応状況・進捗状況」を更新しました。
H31.01.15 「対応状況・進捗状況」を更新しました。
H30.07.10 「対応状況・進捗状況」を更新しました。
H30.03.30 「対応状況・進捗状況」を更新しました。
平成27年9月関東・東北豪雨災害概要版
対応状況・進捗状況
進捗状況(R1.6月末現在) [PDFファイル/1.24MB] |
水・土砂災害対策の効果
平成27年9月関東・東北豪雨は南会津地方に甚大な被害を及ぼしましたが、一方では、過年度に水・土砂災害対策を行った地域にあっては被害が発生せず、河川改良や砂防施設の整備効果が現れていました。
その事例を以下でご紹介します。
黒谷川(只見町大字黒谷) [PDFファイル/461KB] |

ウラノ沢(南会津町糸沢) [PDFファイル/537KB] | ミヤノ沢(南会津町山口) [PDFファイル/468KB] |

松原上沢(南会津町大新田) [PDFファイル/453KB] | 水根沢(南会津町水根沢) [PDFファイル/567KB] |
被災状況
被災状況【道路編】 [PDFファイル/926KB] |
道路通行止め箇所の復旧状況
国道289号(南会津町針生地内)
道路崩落のため通行止めとしておりましたが、建設業協会の方々による昼夜を徹しての復旧作業により
約83時間(3日と11時間)という短期間で通行止めを解除することができました。
- 規制開始日時 平成27年9月10日 3時15分
- 規制解除日時 平成27年9月13日14時00分

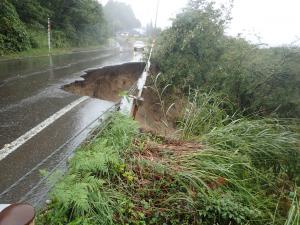

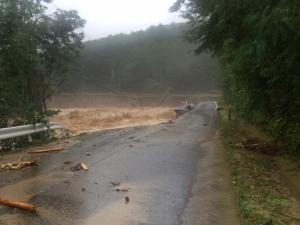

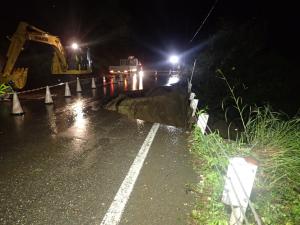

道路盛土の流出 | 流出した土砂の状況 |

投光器を付けて夜間も作業を継続 | バックホウによる盛土作業 |

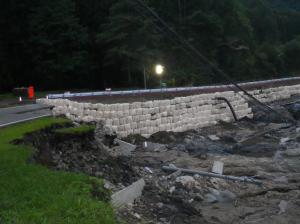

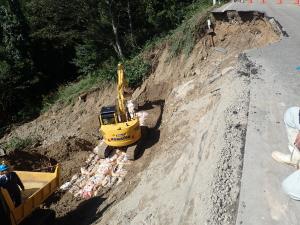

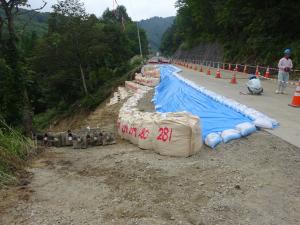

仮設防護柵と信号機を設置 | 大型土のうによる復旧 |

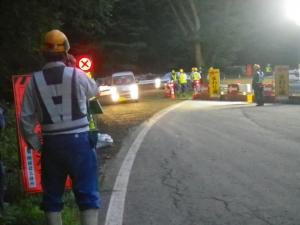

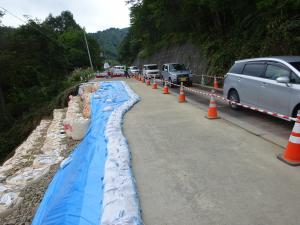

車両の通行状況 | 交通誘導の状況 |
国道352号(南会津町戸中地内)
道路崩落のため通行止めとしておりましたが、建設業協会の方々による昼夜を徹しての復旧作業により
約94時間(3日と22時間)という短期間で通行止めを解除することができました。
- 規制開始日時 平成27年9月 9日20時00分
- 規制解除日時 平成27年9月13日18時00分

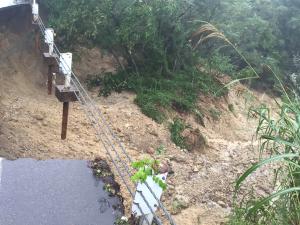

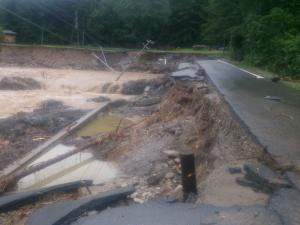

舗装面の崩落 | 道路盛土の流出 |
大型土のうの設置作業 | 内堀知事の現場視察 |
仮設防護柵と信号機を設置 | 大型土のうによる復旧 |
車両の通行状況 | 通行車両を見守る作業員の皆さん |
