ページの先頭です。 メニューを飛ばして本文へ
ふくしま復興情報ポータルサイト ひとつ、ひとつ、実現する ふくしま

本文

北原団地(南相馬市)の完成写真

現在地 ふくしま復興情報ポータルサイト > 生活環境の整備 > 復旧・復興工事の状況 > 北原団地(南相馬市)の完成写真
印刷用ページ表示 更新日:2020年2月3日更新

団地概要

  • 建設場所:南相馬市原町区北原字前田 地内
  • 構造・階数:鉄筋コンクリート造 3階建て
  • 棟数・戸数:8棟・264戸
  • 入居可能時期:平成28年度7月~9月

  【完成イメージ図】

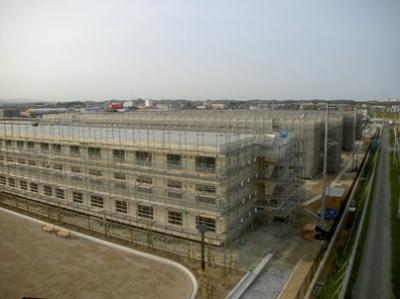

  北原
  ※イメージ図の下側が東工区、上側が西工区です。

平成28年8月の進捗状況 ★建物完成★

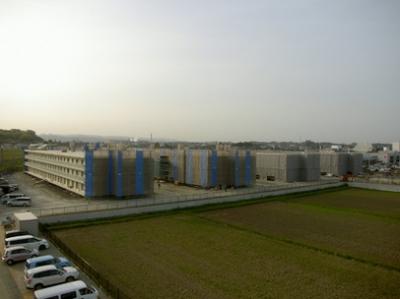

 【北原団地】 建物完成

  南相馬市内では初となる復興公営住宅が完成しました。
  9月16日に鍵引き渡し式を開催し、同日から入居が開始されます。

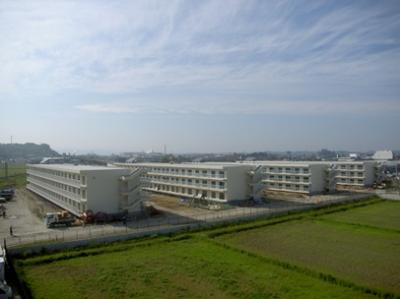

  【全景(南側)】

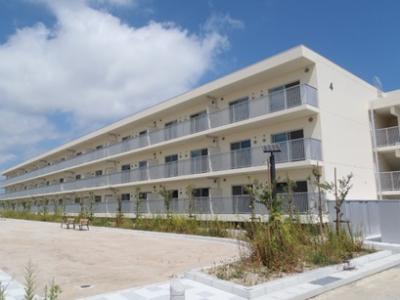

 北原8-1
  南側から見た建物の全景写真です。
  2LDK15戸、3LDK18戸、合計33戸の住棟を8棟建設しました。

  【全景(北側)】
 北原8-2
  北側から見た建物の全景写真です。
  屋上には、共用部分に電力を供給する太陽光パネルを設置しました。

  【エレベーター】
 北原8-3
  北側中央のエントランスにエレベーターを設けました。

  【玄関(高齢者仕様タイプ)】
 北原8-4
  1階は、高齢者仕様タイプの住宅です。室内は段差を無くしてバリアフリーとしました。
  また、玄関には靴を履き替える際に利用できる手すりと収納型ベンチを設けました(写真右側)。
  高齢者仕様タイプは、全て引き戸を採用しています。

  【LDK(車いす対応3LDKタイプ)】
 北原8-5
  1階3LDKタイプ住戸の一つは、車椅子にも対応する住戸です。
  車椅子対応の流し台を設置しました。

  【キッチン(3LDKタイプ)】
 北原8-6
  2~3階の3LDKタイプは、対面キッチンとしました。

  【LDK(3LDKタイプ)】
 北原8-7
  南面のLDKの隣は和室としました。

  【浴室(3LDKタイプ)】
 北原8-8
  浴室には、追炊き機能付きの給湯器を設置しました。

  【集会所(外観)】
 北原8-9
  入居者同士はもとより、入居者と地域の方々が交流できるようコミュニティ集会所を整備しました。
  屋根に太陽光パネルを設け、環境負荷の低減を図っています。

  【集会所(内観)】
 北原8-10
  集会所内部の写真です。
  木材を内装に採用することで温かみのある空間を造りました。

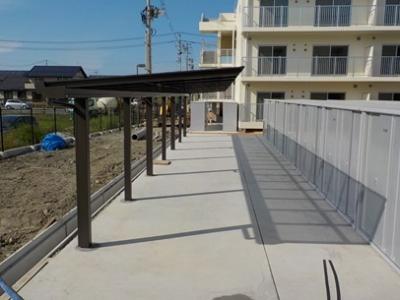

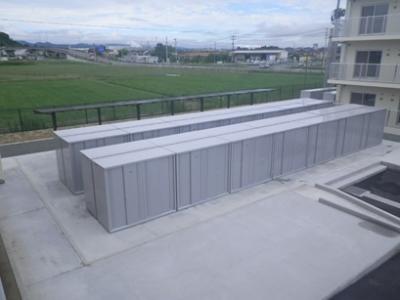

  【物置】
 北原8-11
  各住戸専用の物置を屋外に設けました。

  【駐輪場】
 北原8-12

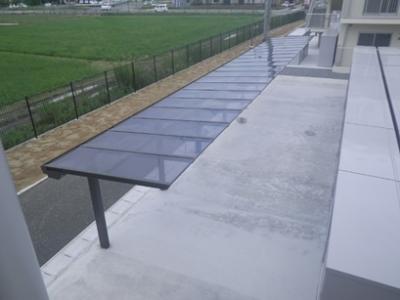

  各棟に駐輪場を設置しました。

平成28年7月の進捗状況

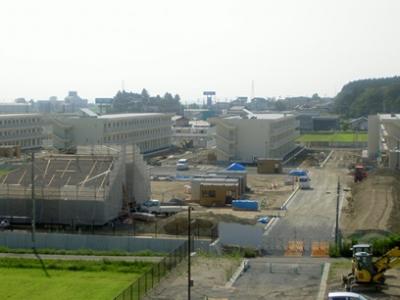

 【北原団地】 外構工事中

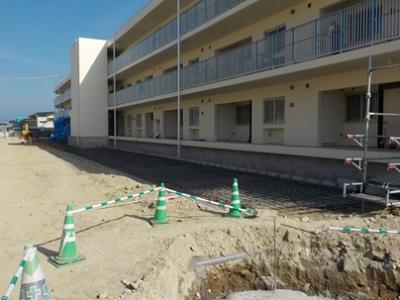

 北原7-1
  [東工区] 西工区の建築工事が完了し、132戸が完成しました。
         現在は、東工区で最終の仕上げ工事を施工しています。

 北原7-2
  [東工区] 内装工事もほぼ完了しています。

 北原7-3
  [東工区] 外構のコンクリート舗装が完了し、自転車置場や物置を設置しています。

平成28年6月の進捗状況

 【北原団地】 内装工事・外構工事中

 北原6-1
  [東工区] 各棟の外装塗装がほぼ完了し、手すりや樋などを設置しています。
          集会場の基礎工事が完了し、木造建て方が始まります。

 北原6-2
  [東工区] 各棟の内装が仕上ってきて、内部建具取り付け等を行っています。

 北原6-3
  [東工区] 外構の土間工事が始まりました。

 北原6-4
  [西工区] 各棟の外装が完了し、自転車置き場や物置等の附属建物と外構工事を施工しています。

 北原6-5
  [西工区] 各棟の内装が仕上がりました。

 北原6-6
  [西工区] 外構のコンクリート舗装が完了し、自転車置場や物置を設置しています。

平成28年5月の進捗状況

 【北原団地】 内装工事・外構工事中

 北原5-1
  [東工区] 一部の棟では、外壁の塗装が完了し、外部足場の解体が完了しました。
         建物の全体が見えるようになりました。

 北原5-2
  [東工区] 施工順の早い住戸は、内装仕上げや流し台取り付けが完了しています。

 北原5-3
  [西工区] 西工区でも、外装工事が概ね完了し、外構工事を施工しています。

 北原5-4
  [西工区] 施工順の早い住戸は、内装仕上げが完了しています。

平成28年4月の進捗状況

 【北原団地】 内外装工事中

 北原4-1
  [東工区] 外壁塗装や手摺りの取り付けを施工しています。

 北原4-2
  [東工区] 建物の内部では、壁や床の内装工事を施工しています。

 北原4-3
  [西工区] 西工区でも、内外装工事を施工しています。

 北原4-4
  [西工区] 施工が早い住戸は、内装の仕上げ工事が完了してきました。

平成28年3月の進捗状況

 【北原団地】 内外装工事中

 北原3-1
  [東工区] 外壁塗装や内装パネルなど内外装工事が本格化しています。

 北原3-2
  [西工区] 西工区でも、東工区同様に内外装工事を行っています。

 北原3-3
  建築工事と併せて、団地内の公園整備を行っています。

平成28年2月の進捗状況

 【北原団地】 内外装工事中

 北原2-1

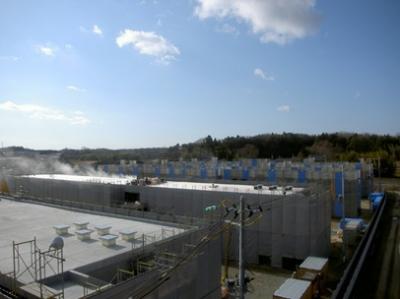

  [東工区] 全ての住棟で躯体工事が完了し、内外装工事が本格化しています。

 北原2-2
  [東工区] 写真手前の4号棟では、外壁塗装や内装パネルを施工しています。

 北原2-3
  [西工区] 西工区でも、全ての住棟の躯体工事が完了しました。

 北原2-4
  [西工区] 東工区と同様に、外壁塗装や内装パネルを施工しています。

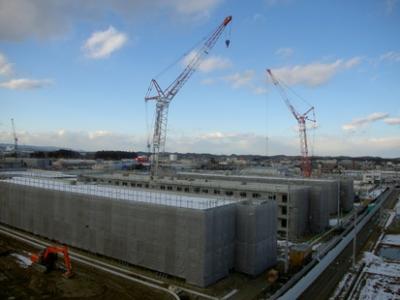

平成28年1月の進捗状況

 【北原団地】 躯体工事、外装工事中

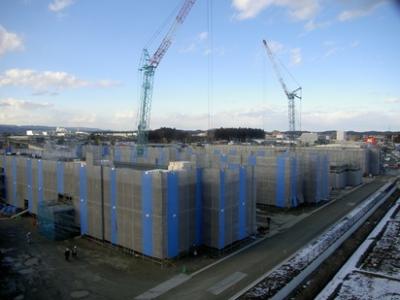

 北原1-1

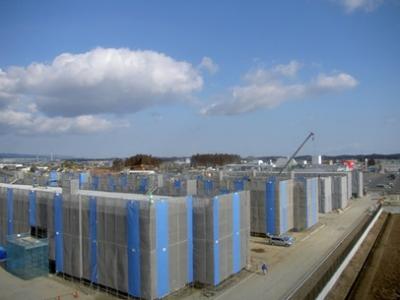

  [東工区] 一部の住棟では躯体工事が完了し、外装工事や建具工事などに着手しました。

 北原1-2
  [東工区] 写真手前の4号棟では、外装工事、断熱工事、建具工事を施工しています。

 北原1-3
  [西工区] 西工区でも、PCの建て込み工事と並行して、外装工事に着手しました。

 北原1-4
  [西工区] PCの建て込み工事完了後、順次、外装工事に着手していきます。

平成28年1月の進捗状況

 【北原団地】 躯体工事、外装工事中

 北原1-1
  [東工区] 一部の住棟では躯体工事が完了し、外装工事や建具工事などに着手しました。

 北原1-2
  [東工区] 写真手前の4号棟では、外装工事、断熱工事、建具工事を施工しています。

 北原1-3
  [西工区] 西工区でも、PCの建て込み工事と並行して、外装工事に着手しました。

 北原1-4
  [西工区] PCの建て込み工事完了後、順次、外装工事に着手していきます。

平成27年12月の進捗状況

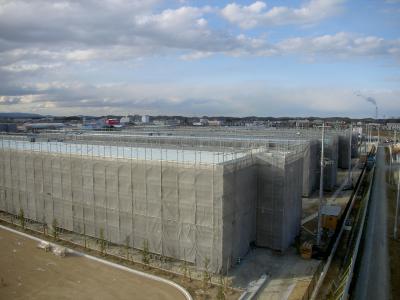

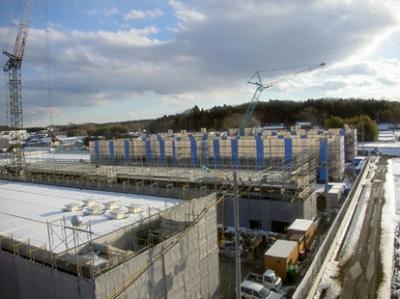

 【北原団地】 躯体工事中

 北原12-1

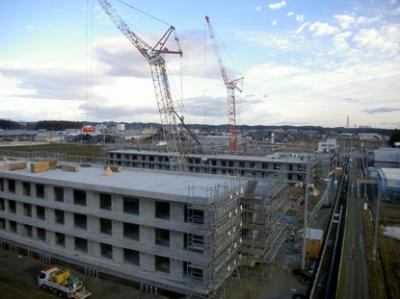

  [東工区] 先月に引き続き躯体工事を施工しています。

 北原12-2
  [東工区] 写真手前の4号棟は、PCの建て込み工事が完了しました。
         今後、屋上防水工事や外装工事に着手していきます。

 北原12-3
  [西工区] 西工区でも、基礎工事が完了し、躯体工事を施工しています。

 北原12-4
  [西工区] 写真手前の8号棟は、PCの建て込み工事が完了し、外部足場の設置が始まっています。

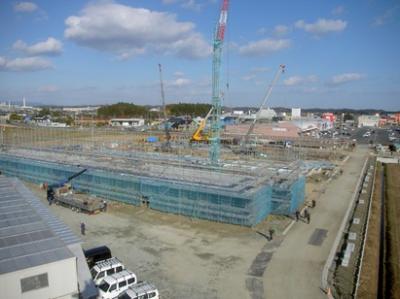

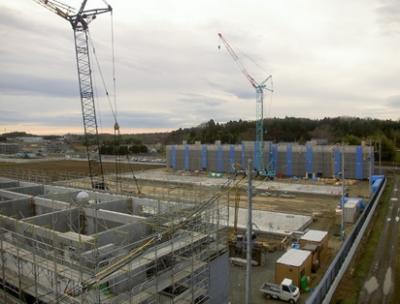

平成27年11月の進捗状況

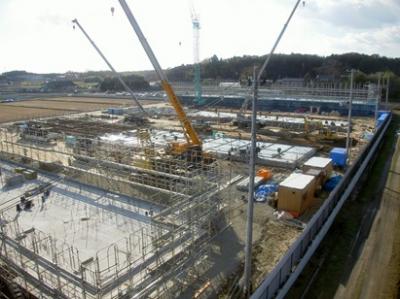

 【北原団地】 躯体工事中

 北原11-1

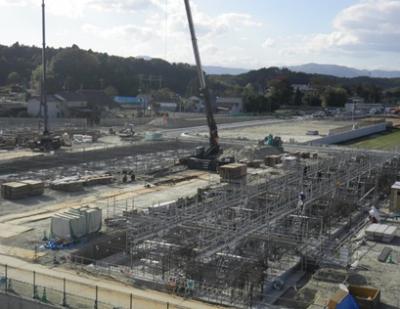

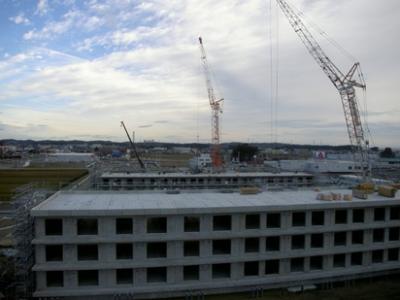

  [東工区] 建物の基礎工事が完了し、建物の躯体工事を行っています。

 北原11-2
  [東工区] 写真は、PCの建て込み状況です。1階から躯体を立ち上げていきます。
         ※PC(プレキャストコンクリート)とは、あらかじめ工場で製造したコンクリート製品のことをいいます。
          現場で打設するコンクリートに比べ、工期の短縮を図ることができます。

 北原11-3
  [西工区] 西工区でも、躯体工事を開始しました。

 北原11-4
  [西工区] 一部の棟では、1階部分のPC建て込みが完了しています。

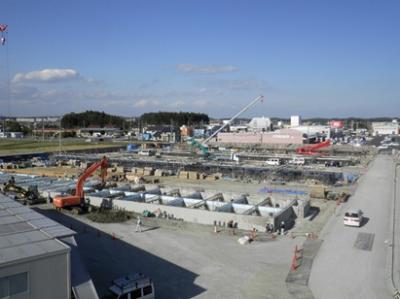

平成27年10月の進捗状況

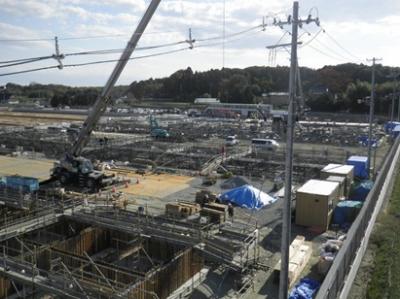

 【北原団地】 躯体工事中

 北原10-1

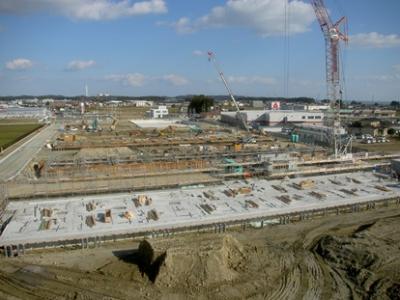

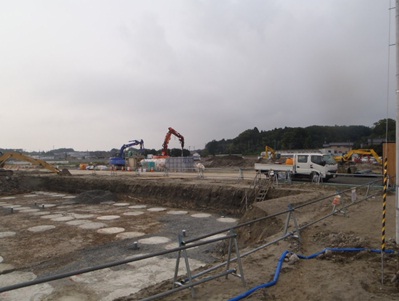

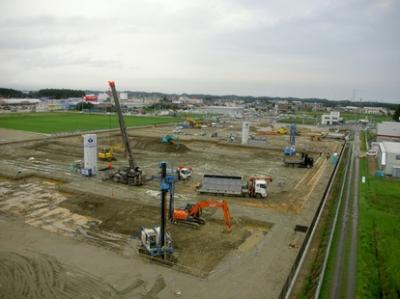

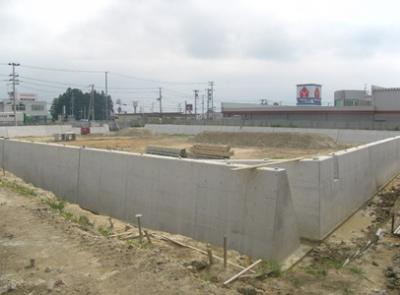

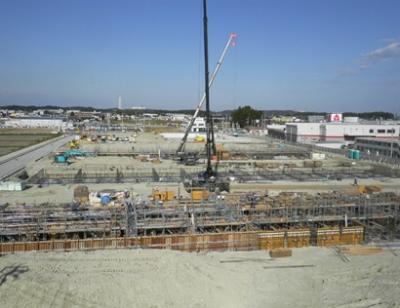

  [東工区] 地盤改良工事が終わり、建物の基礎工事に入りました。

 北原10-2
  [東工区] 基礎の配筋・型枠工、コンクリートの打設を行っています。

 北原10-3
  [西工区] 西工区でも、基礎工事を開始しました。

 北原10-4
  [西工区] 一部の棟では基礎工事が完了し、1階の床スラブを施工しています。

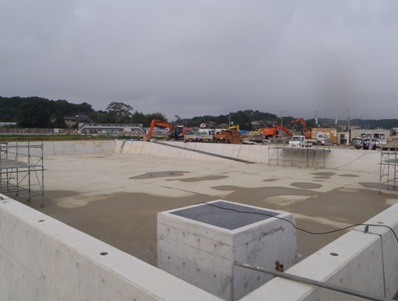

平成27年9月の進捗状況

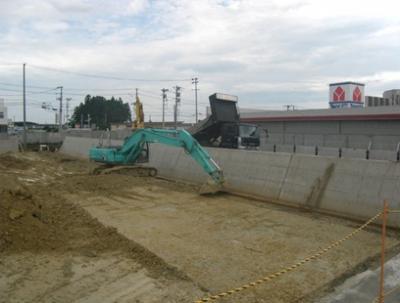

 【北原団地】 地盤改良工事中、造成工事中

 北原9-1
  [東工区] 先月に引き続き地盤改良工事を施工しています。

 北原9-2
  [東工区] 調整池外周の擁壁は、ほぼ完了しました。
         底張りコンクリートを施工中です。

 北原9-3
  [西工区] 敷地内の造成工事は完了しました。
         現在は、建築工事の地盤改良工事を進めています。

 北原9-4
  [西工区] 調整池の施工も完了しました。

平成27年8月の進捗状況

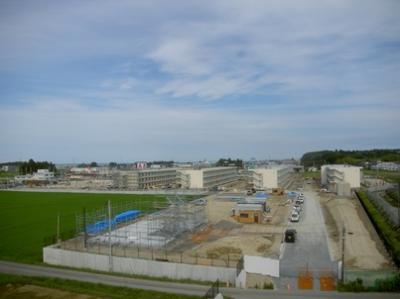

 【北原団地】 地盤改良工事中、造成工事中

 北原8-1
  [東工区] 建築工事に着手しました。
         現在、地盤改良工事を施工しています。

 北原8-3
  [東工区] 造成工事では、敷地内道路の舗装工事を施工しています。

 北原8-2
  [西工区] 東側と同様に、地盤改良工事を施工しています。

 北原8-4
  [西工区] 調整池では、外周の擁壁がほぼ完了しました。
         現在は、底張りコンクリートを施工中です。

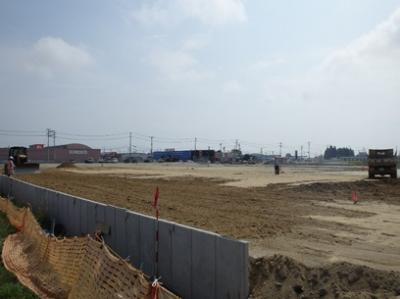

平成27年7月の進捗状況

 【北原団地】 造成工事中

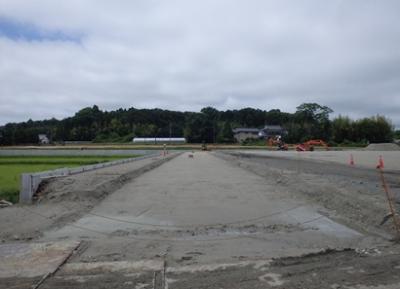

 北原7-1
  東工区、西工区ともに、敷地内の造成盛土が完了しました。
  建築工事着工へ向けた準備を進めています。

 北原7-2
  西工区では、敷地内道路の排水工や外周のフェンス工を施工しています。

 北原7-3

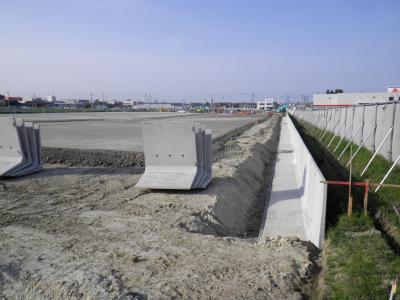

  東工区では、調整池外周の擁壁がほぼ完了しました。
  この後、底張りコンクリートの施工を開始します。

平成27年6月の進捗状況

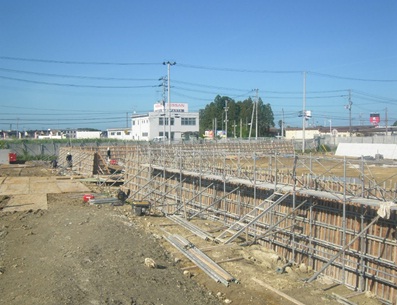

 【北原団地】 造成工事中

 北原6-1

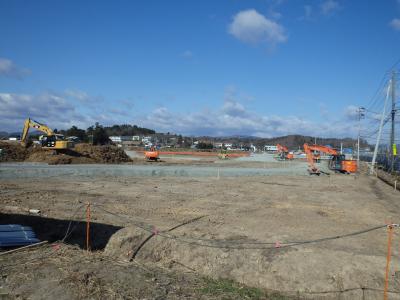

  西工区では、敷地内の造成盛土がほぼ完了しました。
  東工区では、7月中の盛土完了を予定しています。

 北原6-2
  西工区では、敷地内の道路を施工中です。
  下水管、路体・路床盛土が完了し、引き続き路盤工を施工します。

 北原6-3
  東工区では、調整池外周の擁壁を施工中です。

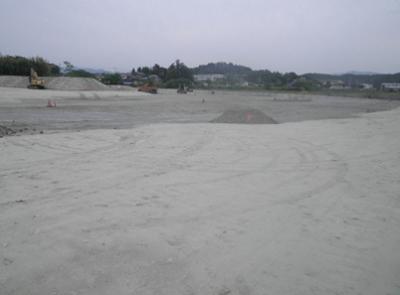

平成27年5月の進捗状況

 【北原団地】 造成工事中

 北原5-1-1

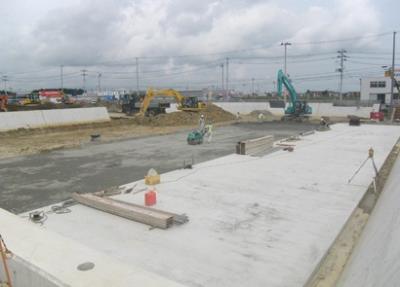

  現在、造成盛土、道路、下水道を施工中です。
  敷地周囲の擁壁工事が、ほぼ終盤を迎えており、構内道路の施工を開始しました。
  西工区は、6月末頃には建築工事が着工できる状態になる予定です。

 北原5-2-2
  上の写真は、造成盛土の状況写真です。
  西工区では、全5層のうち最終の5層目を施工中です。
  東工区では、4層目を施工中です。

 北原5-1-3

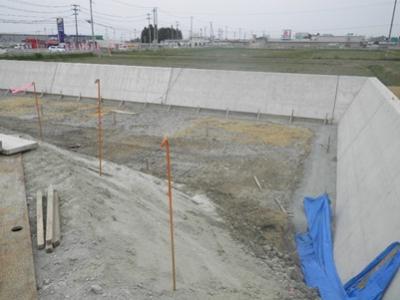

  西工区では、調整池の擁壁が完了しました。
  この後、調整池内を掘削して底張りコンクリートを打設すると調整池が完成します。

平成27年4月の進捗状況

 【北原団地】 造成工事中

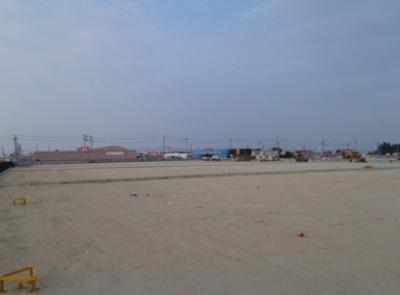

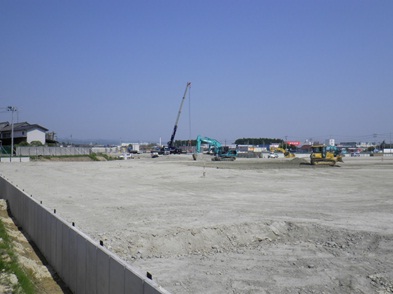

 北原4-1
  南東から臨んだ全景写真です。

 北原4-2
  土工事と併せて擁壁の設置を進めています。

平成27年3月の進捗状況

 【北原団地】 造成工事中

 北原3-1
  仮設工事が終わり、土工事が本格化しました。

 北原3-2
  現在、宅盤造成のための掘削工、盛土工、擁壁工を行っています。

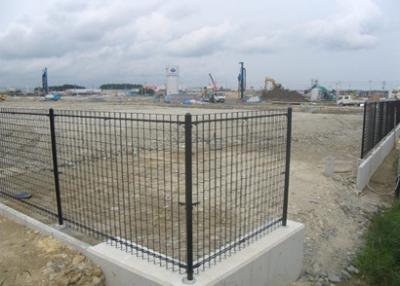

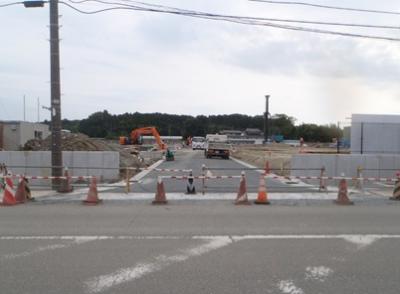

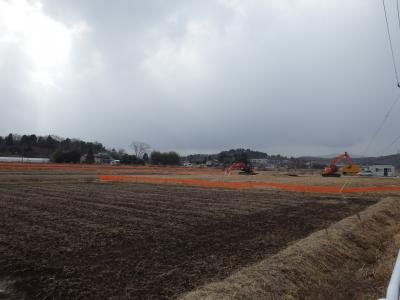

平成27年2月の進捗状況

 【北原団地】 造成工事中

 北原2-1

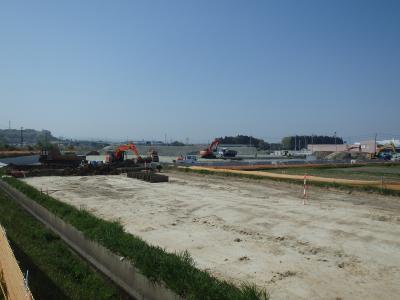

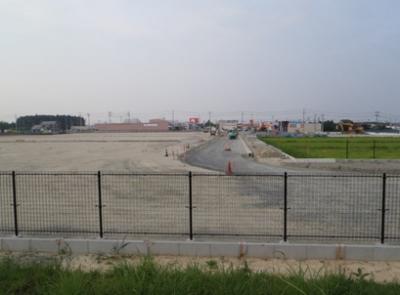

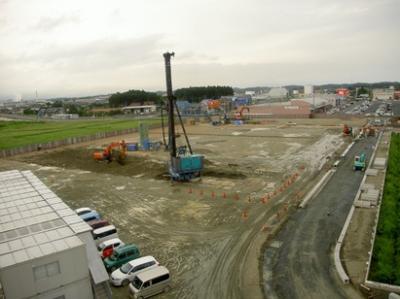

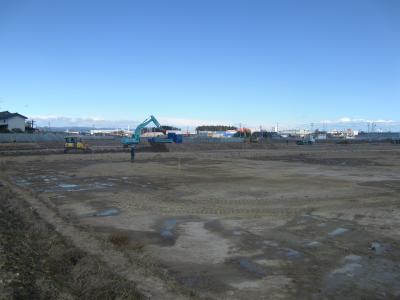

  北原地区の造成工事に着手しました。
  田んぼだった敷地内に土を盛り、宅地や道路、公園などを整備します。

 北原2-2

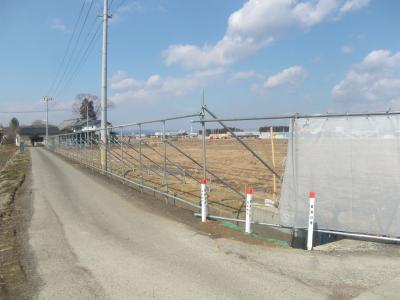

  現在は、仮設工事として防塵ネットの設置を行っています。

◆入居に関するお問い合わせ先
福島県復興公営住宅入居支援センター
専用ダイヤル 024-522-3320
電子メール ffkjss@bz04.plala.or.jp
受付時間 8:30~17:15(土日、祝日を除く)
〒960-8043 福島県福島市中町8-2 福島県自治会館7階

このページの先頭へ
福島県庁

〒960-8670 福島県福島市杉妻町2-16
Tel:024-521-1111(代表)
このサイトについて

© 2023 Fukushima Prefecture.
