上町団地(南相馬市)の完成写真

現在地 ふくしま復興情報ポータルサイト > 生活環境の整備 > 復旧・復興工事の状況 > 上町団地(南相馬市)の完成写真
印刷用ページ表示 更新日:2020年2月3日更新

団地概要

  • 建設場所:南相馬市原町区上町1丁目 地内
  • 構造・階数:鉄筋コンクリート造 3、4階建て
  • 棟数・戸数:7棟・182戸
  • 入居可能時期:平成28年度12月

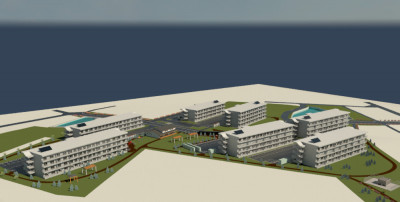

  【完成イメージ図】
  上町

平成28年12月の進捗状況 ★建物完成★

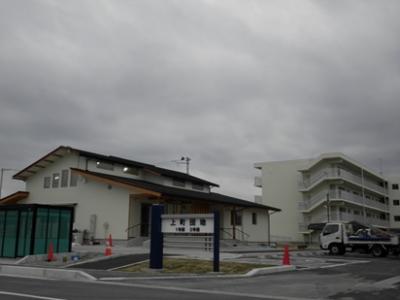

 【上町団地】 建物完成

  上町団地の182戸が完成しました。
  12月13日、入居者代表が出席する中、鍵引き渡し式を開催しました。
  12月15日から入居が開始されています。

  ◆ 完成住宅の外観や内観を動画でも公開しています。こちらからご覧ください。≪動画による完成住宅の紹介≫

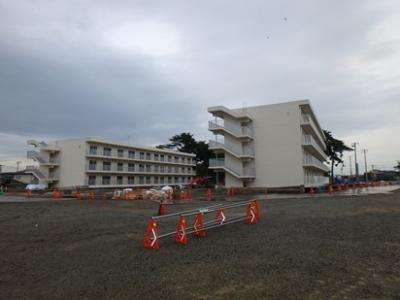

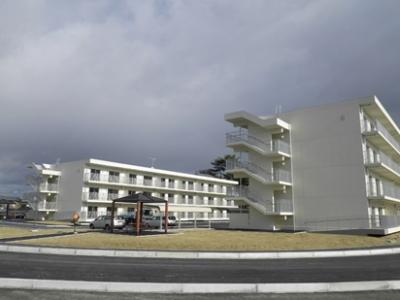

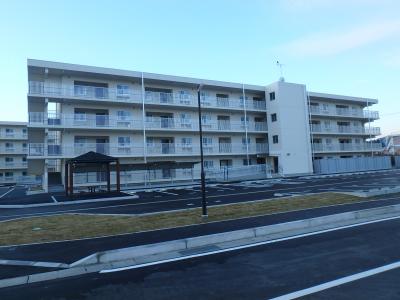

  【建物全景(南側)】
 上町12-1
  南町団地は、全部で7棟182戸を整備しました。

  【建物全景(北側)】
 上町12-2

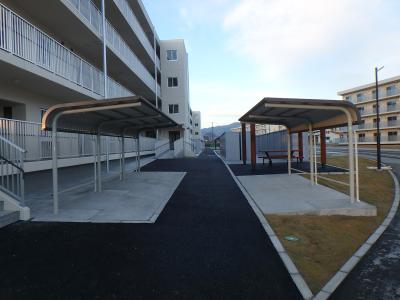

  気軽に交流できるスペースとして団地内に広場やあづまやを設けました。

  【駐輪場】
 上町12-3
  各住戸専用の物置や共用の駐輪場を設けました。

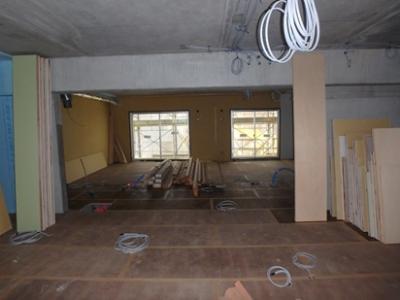

  【LDK(3LDKタイプ)】
 上町12-4
  3LDK(一般仕様)のリビング・ダイニングです。

  【キッチン(3LDKタイプ)】
 上町12-5
  3LDK(一般仕様)のキッチンは、対面式を採用しました。

  【和室(3LDKタイプ)】
 上町12-6
  リビングと和室は、南側に配置し、採光を確保しました。
  また、和室には押入れを設けています。

  【洋室(3LDKタイプ)】
 上町12-7
  3LDKタイプは、北側に洋室を2部屋配置しました。
  各洋室には収納を設けています。

  【洗面脱衣所(3LDKタイプ)】
 上町12-8
  洗面化粧台、洗濯機パンを設置しました。

  【トイレ(3LDKタイプ)】
 上町12-9
  トイレには、高齢者でも安心して利用できるよう手すりを設置しました。

  【LDK(車いす対応3LDKタイプ)】
 上町12-10
  1階3LDKタイプ住戸の一つは、車いすにも対応する住戸です。
  車いす対応の流し台を設置しました。

  【洗面脱衣所(車いす対応3LDKタイプ)】
 上町12-11
  洗面脱衣所にも車いす対応の洗面台を設けました。

  【トイレ(車いす対応3LDKタイプ)】
 上町12-12
  車いす対応住戸は、一般仕様の住戸よりもスペースが広いトイレを設けました。

  【集会所】

 上町12-13
  入居者同士はもとより、入居者と地域の方々が交流できるようコミュニティ集会所を整備しました。
  屋根に太陽光パネルを設け、環境負荷の低減を図っています。

平成28年11月の進捗状況

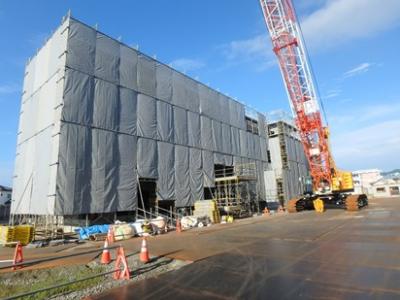

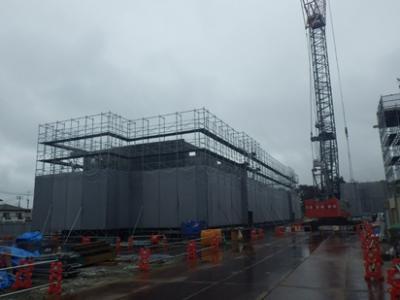

 【上町団地】 内外装工事、外構工事中

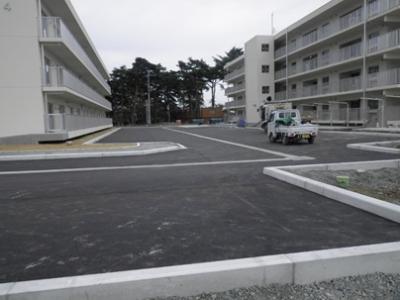

 上町11-1
  全ての住棟で、最終の仕上げ工事を実施しています。

 上町11-2
  集会所の建設もほぼ完了しました。

 上町11-3
  外構工事では、順次、駐車場の舗装が完了しています。

平成28年10月の進捗状況

 【上町団地】 内外装工事、外構工事中

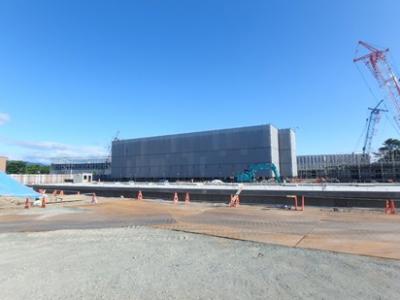

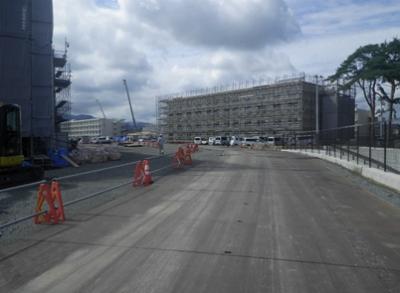

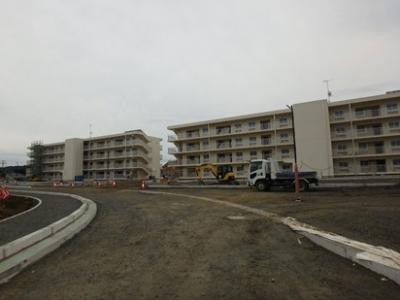

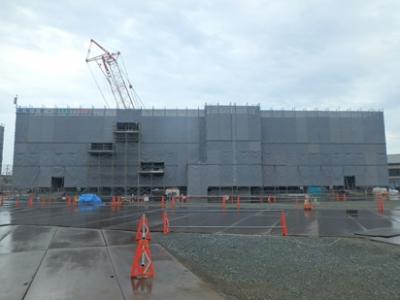

 上町10-1
  全ての住棟の足場撤去が完了し、内装工事や外構工事を行っています。

 上町10-3

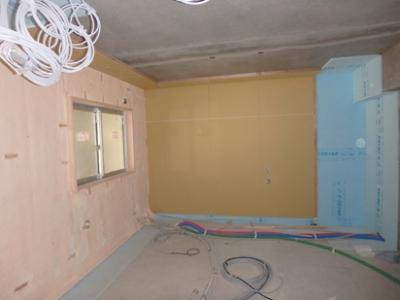

  内装工事も最終の仕上げ段階です。

 上町10-2
  写真は、車椅子対応住戸の台所です。

平成28年9月の進捗状況

 【上町団地】 内外装工事中

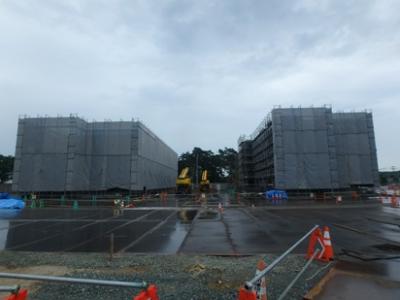

 上町9-1
  外装工事が完了した住棟では、足場の解体が完了し、建物の姿が見えてきました。

 上町9-2
  内装工事も順次進んでします。
  施工が早い住戸では、仕上げの段階に入っています。

 上町9-3
  外部では、団地入口の道路工事が始まりました。

平成28年8月の進捗状況

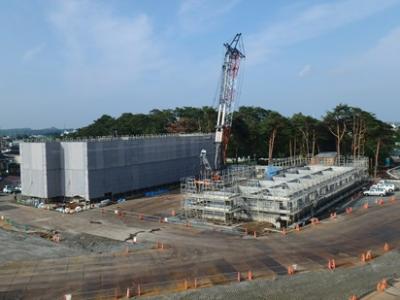

 【上町団地】 内外装工事中

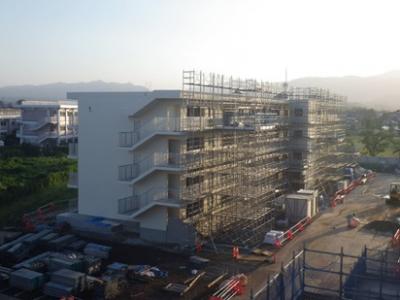

 上町8-1
  全ての住棟の建て方工事が完了し、内外装工事を進めています。

 上町8-2
  1~3号棟では、断熱工事や内外装工事を施工しています。

 上町8-3
  6号棟では、外装工事が完了し、足場の解体が始まっています。

平成28年7月の進捗状況

 【上町団地】 躯体工事、内外装工事中

 上町7-1

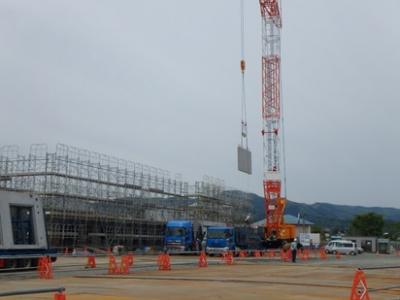

  1号棟では、PCの建て方工事を施工しており、4階まで完了しました。

 上町7-2

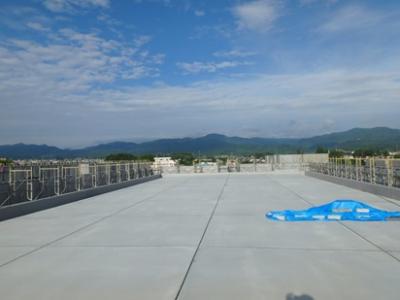

  5号棟では、屋上防水の施工が完了し、内外装工事を行っています。

 上町7-3
  6号棟でも、内装工事が始まりました。

平成28年6月の進捗状況

 【上町団地】 躯体工事、外装工事中

 上町6-1
  2、3号棟では、PCの建て方工事が完了し、屋上防水や外壁塗装が始まりました。
  また、1号棟では、PCの建て方工事が始まりました。

 上町6-2
  4、5号棟でも屋上防水や外壁塗装が始まりました。

 上町6-3
  7号棟は、今月からPCの建て方工事が始まりました。

平成28年5月の進捗状況

 【上町団地】 躯体工事中

 上町5-1
  2号棟はPCの建て方工事が完了しました。

 上町5-2
  写真左の5号棟もPCの建て方工事が完了しました。
  写真右の4号棟では、今月からPCの建て方が始まりました。

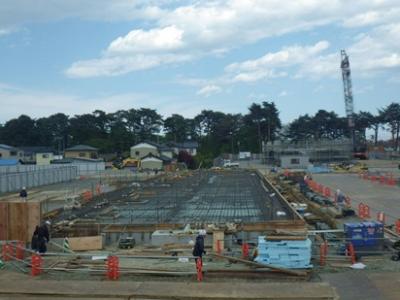

 上町5-3

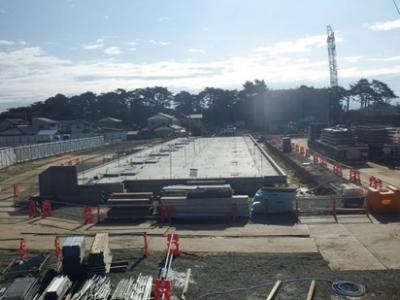

  写真は、7号棟の1階床スラブの施工が完了した状況です。

平成28年4月の進捗状況

 【上町団地】 躯体工事中

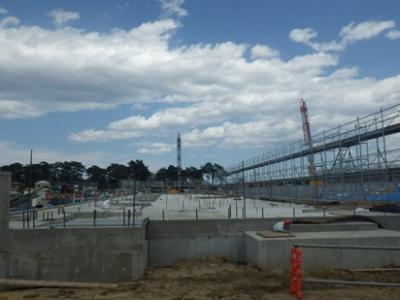

 上町4-1
  2号棟と5号棟では、PCの建て込み工事が始まりました。

 上町4-2
  4号棟と6号棟では、1階床スラブのコンクリート打設が完了しました。
  この後、PCの建て込み工事に着手します。

 上町4-3
  1号棟、3号棟、7号棟は、1階床スラブの配筋を施工しています。

平成28年3月の進捗状況

 【上町団地】 躯体工事中

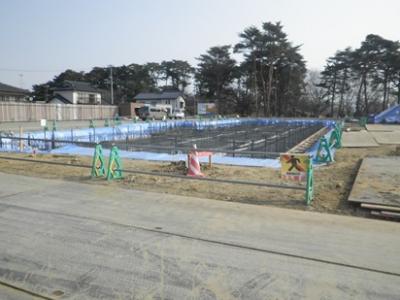

 上町3-1

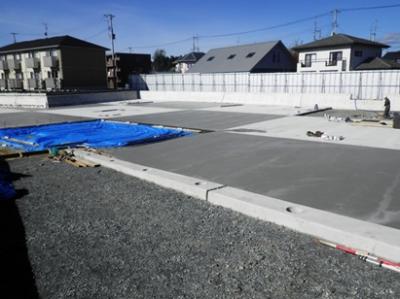

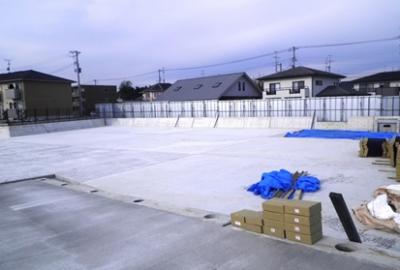

  先月に引き続き、建物の基礎工事を施工しています。

 上町3-2

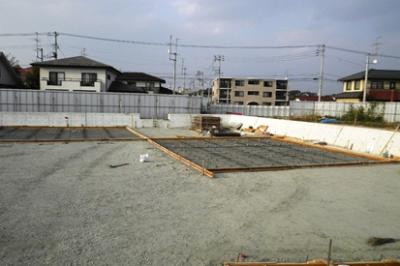

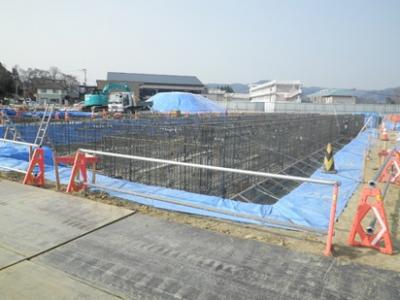

  写真は地中梁の配筋・型枠状況です。

 上町3-3
  団地内の区画道路の施工状況写真です。

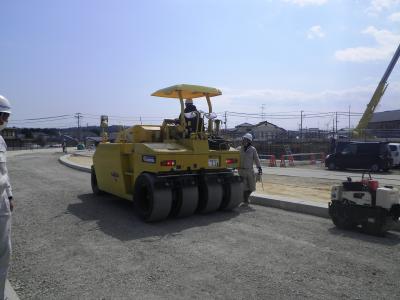

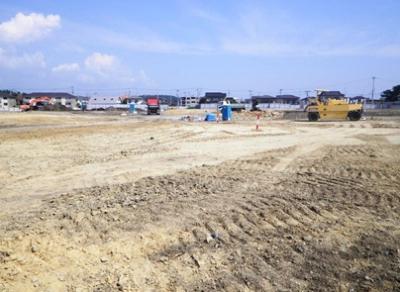

  下層路盤の締固めを行っています。

平成28年2月の進捗状況

 【上町団地】 躯体工事中

 上町2-1
  建築工事が本格的に始まりました。
  現在は、建物の基礎を施工しています。

 上町2-2
  写真は、5号棟の配筋状況です。
  この後、型枠を設置して、コンクリートを打設します。

 上町2-3
  6号棟は、配筋する前の準備段階です。

平成28年1月の進捗状況

 【上町団地】 造成工事・建築工事中

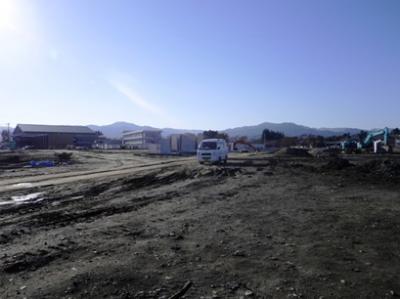

 上町1-1

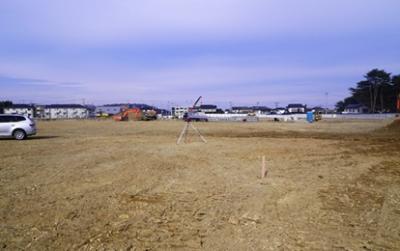

  造成工事では、盛土工事が完了しました。
  今後、建築工事が本格的に始まります。

 上町1-2

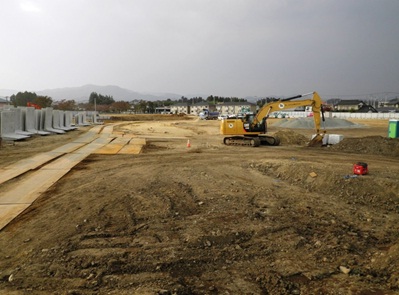

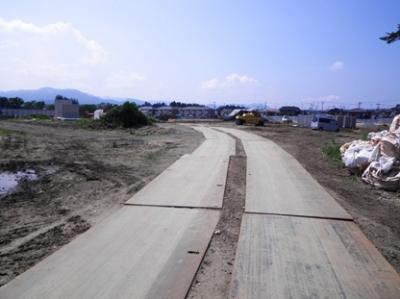

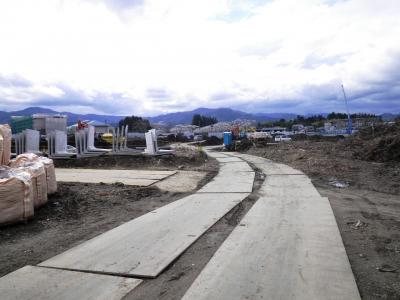

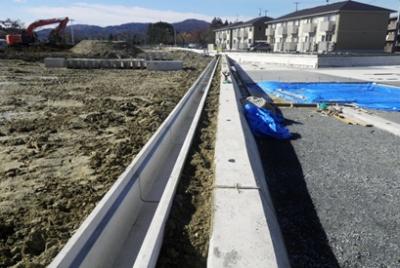

  団地内を横断する区画道路の施工を行っています。

 上町1-3
  区画道路には、排水用の側溝を設置していきます。

平成27年12月の進捗状況

 【上町団地】 造成工事・建築工事中

 上町12-1
  造成工事も残り僅かとなり、現在は整地作業を行っています。

 上町12-2

  調整池の底版コンクリート打設が終わり、フェンス工事に移っています。

 上町12-3

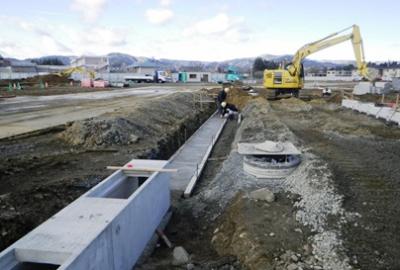

  道路工事を施工する前に、道路を横断する排水路の整備を行っています。

平成27年11月の進捗状況

 【上町団地】 造成工事・建築工事中

 上町11-1
  現在は、盛土の搬入も終わり、整地作業を進めています。
  また、今月は建築工事にも着手しました。

 上町11-2
  調整池の底版コンクリート工です。
  市松模様にコンクリートを打設していきます。

 上町11-3

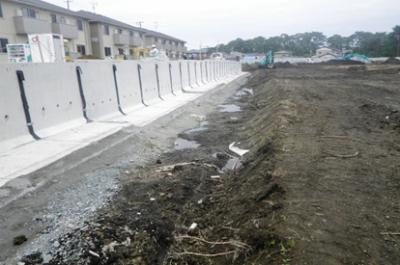

  敷地内の排水として、側溝を設置しています。

平成27年10月の進捗状況

 【上町団地】 造成工事中

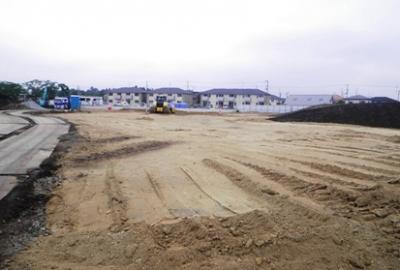

 上町10-1

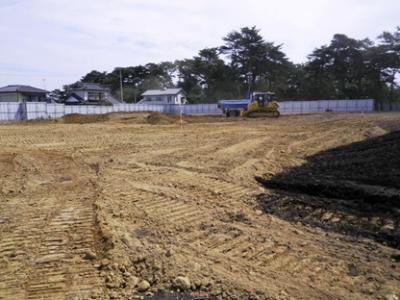

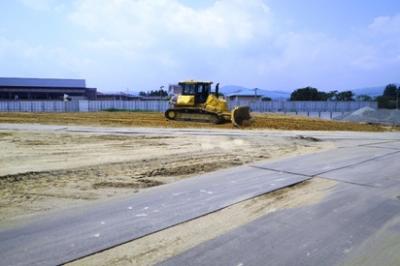

  今月も、敷地内の造成工事を進めています。

 上町10-2
  調整池の重力式擁壁工が完了し、底版部分の作業に移っています。

 上町10-3
  調整池の底版部分にコンクリートを打設する準備を行っています。

平成27年9月の進捗状況

 【上町団地】 造成工事中

 上町9-1

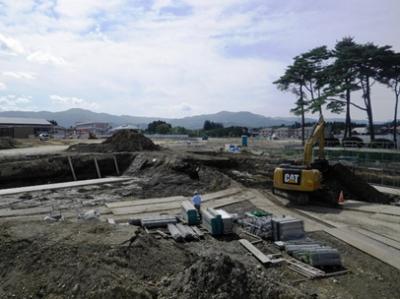

  調整池の床堀作業を進めています。

 上町9-2

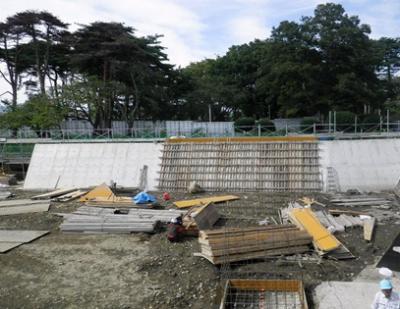

  写真は、調整池の重力式擁壁における型枠施工状況です。

 上町9-3
  重力式擁壁のコンクリート打設が完了し、型枠を外しました。

平成27年8月の進捗状況

 【上町団地】 造成工事中

 上町8-1
  盛土の敷均し、転圧を進めています。

 上町8-2

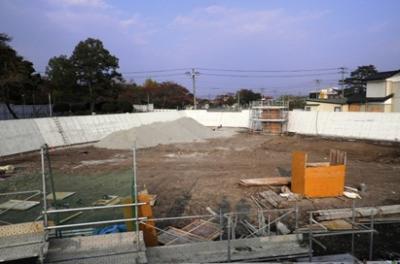

  調整池の重力式擁壁工事を行っています。
  現場打ち作業ですので、型枠を設置しています。

 上町8-3
  擁壁のコンクリート打設を行っています。
  ポンプ車から送られたコンクリートを型枠に流し込んでいます。

平成27年7月の進捗状況

 【上町団地】 造成工事中

 上町7-1

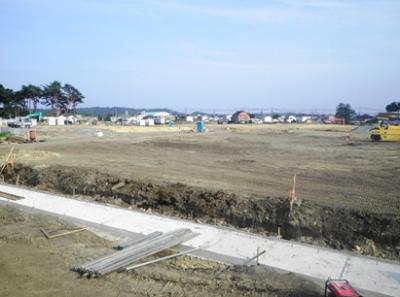

  表土の搬出も残りわずかとなり、盛土の搬入を進めています。

 上町7-2
  搬入した盛土をブルドーザーで敷き均しています。

 上町7-3

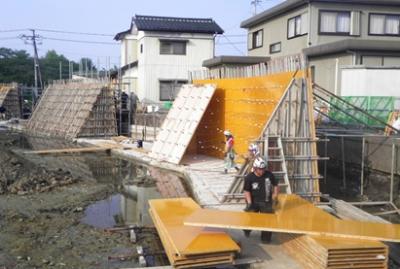

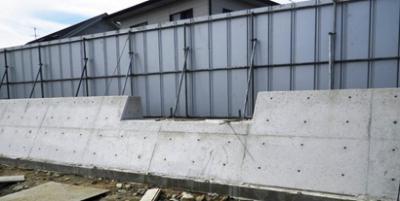

  均しコンクリートの上にL型擁壁を設置しました。

平成27年6月の進捗状況

 【上町団地】 造成工事中

 上町6-1
  表土剥ぎが終わり、集めて仮置きした表土の搬出を進めています。

 上町6-2
  盛土及び敷均し作業を行っています。
  採取場から土を運び、ブルドーザーで敷均します。

 上町6-3
  L型擁壁の設置を行っています。
  砕石と均しコンクリートで基礎部を作っています。

平成27年5月の進捗状況

 【上町団地】 造成工事中

 上町5-1
  現在、表土剥ぎが完了目前です。
  竹の伐根とチップ化が終わり、表土の剥取りを行っています。
  剥ぎ取った土は一旦、高盛にしておいて、まとめて搬出します。

 上町5-2
  上の写真は、盛土作業の状況写真です。
  土の採取場から大型トラックで運び込み、ブルドーザーで敷均します。

 上町5-3

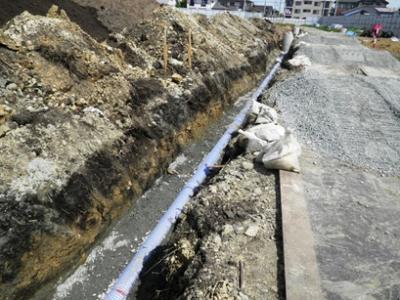

  敷地内の下水道を施工しています。
  マンホールを設置した後、その間を塩化ビニル管で繋いでいきます。

平成27年4月の進捗状況

 【上町団地】 造成工事中

 上町4-1

  現在、伐採作業が終わり、伐根作業を行っています。
  擁壁の現場搬入も始まりました。

 上町4-2
  上の写真は、伐採後に行っている伐根作業状況です。

平成27年3月の進捗状況

 【上町団地】 造成工事中

 上町3-1

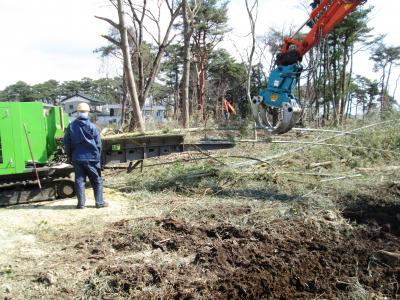

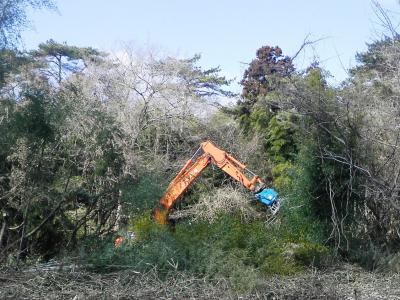

  樹木伐採を進めています

 上町3-2
  伐採した樹木を現場でチップ化して搬出します。

平成27年2月の進捗状況

 【上町団地】 造成工事中

 上町2-1

  上町地区の造成工事に着手しました。
  敷地が雑木林だったため、樹木伐採を行っています。

 上町2-2

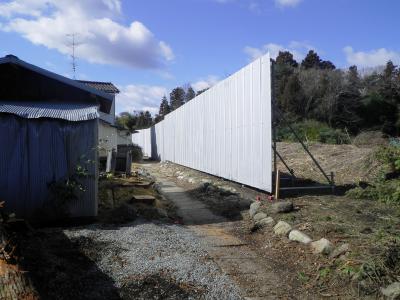

  また、仮設工事として仮囲いの設置を行っています。

◆入居に関するお問い合わせ先
福島県復興公営住宅入居支援センター
専用ダイヤル 024-522-3320
電子メール ffkjss@bz04.plala.or.jp
受付時間 8:30~17:15(土日、祝日を除く)
〒960-8043 福島県福島市中町8-2 福島県自治会館7階

このページの先頭へ
福島県庁

〒960-8670 福島県福島市杉妻町2-16
Tel:024-521-1111(代表)
このサイトについて

© 2023 Fukushima Prefecture.
