団地概要
- 建設場所:二本松市油井町字根柄山 地内
- 構造・階数:木造 平屋建て及び2階建て
- 戸数:70戸
- 入居可能時期:平成28年10月~平成29年1月
【完成イメージ図】

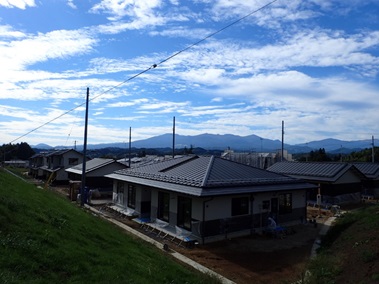

平成28年11月の進捗状況 ★建物完成★
【根柄山団地】 建築完成
根柄山団地の70戸が全て完成しました。
避難されている方々が安心して生活いただけるよう、団地内に生活サポート施設も整備しました。
◆ 完成住宅の外観や内観を動画でも公開しています。こちらからご覧ください。≪動画による完成住宅の紹介≫

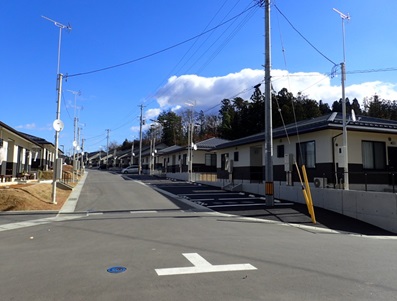

【団地全景】
根柄山団地には、2戸1棟型の2階建て3LDKと平屋建て2LDK、戸建て型の平屋建て2LDKを整備しました。

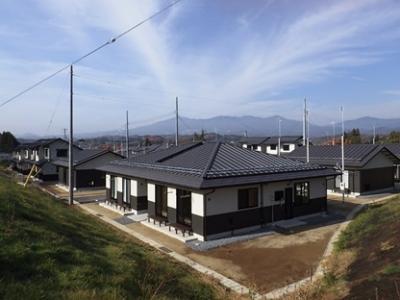

【建物全景(平屋建て2LDKタイプ[2戸1棟])】
2戸を1棟として建設した平屋建て2LDKタイプの全景写真です。
【玄関アプローチ(平屋建て2LDKタイプ[2戸1棟])】
駐車場から玄関までのアプローチには、スロープを設けました。
【リビング・ダイニング(平屋建て2LDKタイプ[2戸1棟])】
様々な使い方に対応できるようリビングと和室に3枚引きの引戸を設けました。
2つの居室を一体的に利用することもできます。
【和室(平屋建て2LDKタイプ[2戸1棟])】
和室には押入れを設けました。
【キッチン(平屋建て2LDKタイプ[2戸1棟])】
2戸1棟タイプは、独立キッチンを採用しました。
【洗面脱衣所(平屋建て2LDKタイプ[2戸1棟])】
洗面脱衣所には、化粧洗面台と洗濯機パンを設けました。
【洗面脱衣所(平屋建て2LDKタイプ[2戸1棟])】
浴室には、追炊き機能付きの給湯器を設置しました。
また、高齢者でも安心して利用できるよう手すりを設置しました。
【トイレ(平屋建て2LDKタイプ[2戸1棟])】

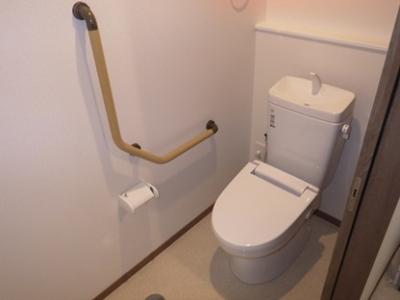

トイレにも、手すりを設置しています。
【建物全景(2階建て3LDKタイプ[2戸1棟])】
2戸を1棟として建設した2階建て3LDKタイプの全景写真です。
【リビング・ダイニング(2階建て3LDKタイプ[2戸1棟])】
梁を現しで仕上げ、木のぬくもりを感じられるような空間としました。
【1階和室(2階建て3LDKタイプ[2戸1棟])】
リビングの隣には、和室を配置しました。
押入れも設けています。
【キッチン(2階建て3LDKタイプ[2戸1棟])】
2戸1棟タイプは、独立キッチンを採用しました。
【2階洋室(2階建て3LDKタイプ[2戸1棟])】
2階洋室の写真です。2面採光を確保しました。
【2階和室(2階建て3LDKタイプ[2戸1棟])】
2階にも和室を設けました。
【小屋裏収納(2階建て3LDKタイプ[2戸1棟])】
2階建てタイプには、小屋裏収納を設けました。
【建物全景(平屋建て2LDKタイプ[戸建て])】
戸建てで整備した平屋建て2LDKタイプの全景写真です。
【LDK・和室(平屋建て2LDKタイプ[戸建て])】
リビングと和室を一体的に利用できるよな間取りとしました。
建具を閉めて和室を個室として利用することもできます。
【LDK・和室(平屋建て2LDKタイプ[戸建て])】
戸建てタイプは、対面キッチンを採用しました。

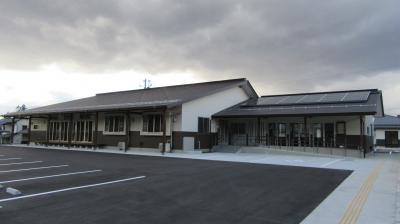

【集会所・生活サポート施設(外観)】
写真右側が集会所、左側が生活サポート施設になります。
集会所の屋根に太陽光パネルを設け、環境負荷の低減を図っています。
【集会所(内観)】
集会所の談話コーナーです。
入居者同士はもとより、入居者と地域の方々が交流できるように整備しました。
【生活サポート施設(内観)】
生活サポート施設の食堂兼機能訓練室です。
高齢者などに対する生活支援を行えるよう施設を整備しました。

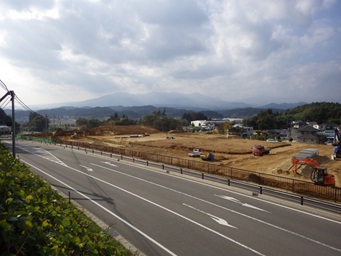

平成28年10月の進捗状況

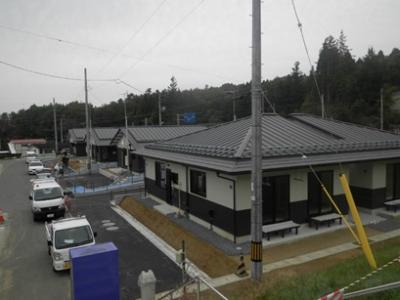

【根柄山団地】 建築工事中

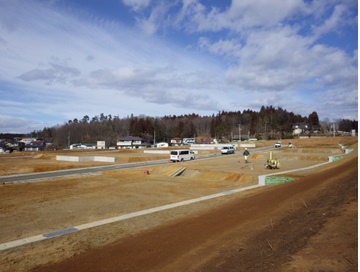

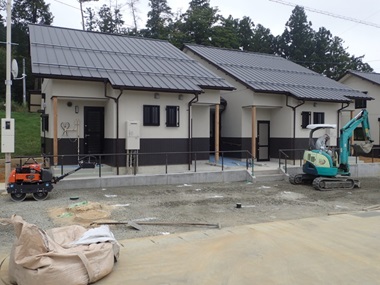

今月は、新たに12戸の建築工事が完了し、11月1日から入居が開始されました。
施工中の住棟では、外構工事や内装の仕上げ工事を行っています。
屋外スロープの手すりを設置している状況写真です。
内部では、流し台の取り付けなど、仕上げ工事を行っています。
平成28年9月の進捗状況
【根柄山団地】 建築工事中
今月は、4戸の建築工事が完了し、10月1日から入居が開始されました。
今後も、順次完成を迎える予定です。
外装工事が完了し、順次、足場の解体が進んでします。

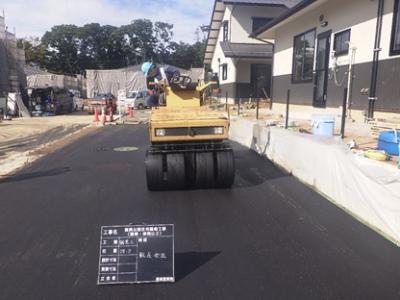

足場を外した後は、外構工事を施工しています。

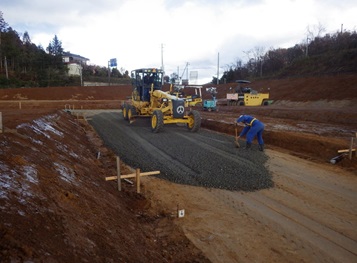

写真は、駐車場の舗装状況です。
平成28年8月の進捗状況
【根柄山団地】 建築工事中
区画ごとに順次、建築工事が進んでいます。

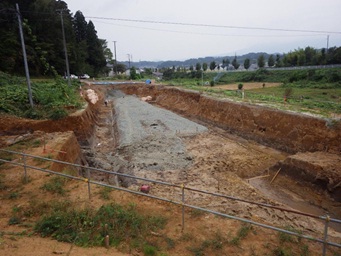

写真の住宅では、屋根工事や外壁工事が完了し、間もなく外部足場を解体するところです。
写真は、外壁工事の状況です。
サイディングを張り、外壁を仕上げていきます。
足場を外した区画では、建物周りで配管工事や外構工事などを施工しています。
平成28年7月の進捗状況

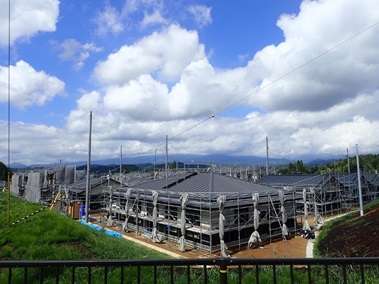

【根柄山団地】 建築工事中
先月に引続き、各区画において建築工事を行っています。

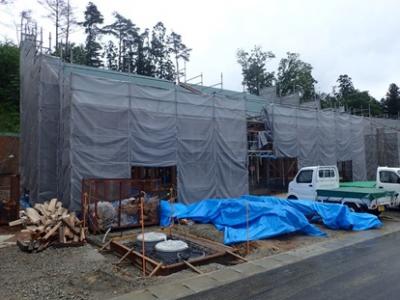

施工が早い一部の区画では外装工事が完了し、外部足場の解体が始まりました。

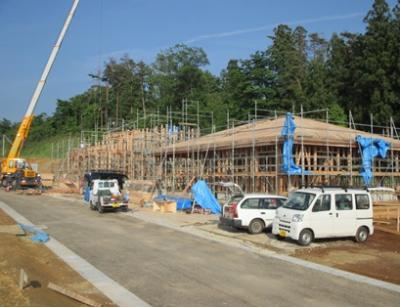

写真は、建て方工事の施工状況です。
区画ごとに順次、工事が進められています。
内部では、内装工事を施工しています。

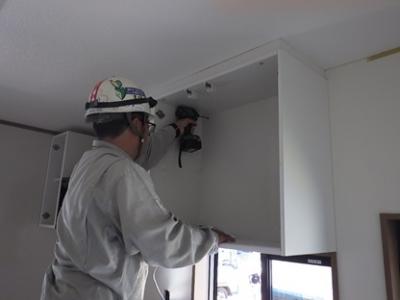

写真は、台所の吊戸棚を設置している状況です。
平成28年6月の進捗状況
【根柄山団地】 造成工事、建築工事中

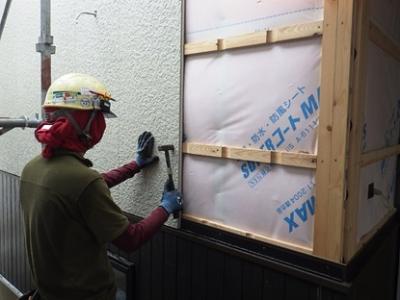

施工が早い一部の区画では外壁工事が始まりました。

壁に断熱材を取付け、外壁サイディングを張っていきます。
基礎工事が完了した住棟では、木工事の土台入れを行っています。
平成28年5月の進捗状況
【根柄山団地】 造成工事、建築工事中

建築工事が本格化しています。一部の区画では棟上げが完了しました。

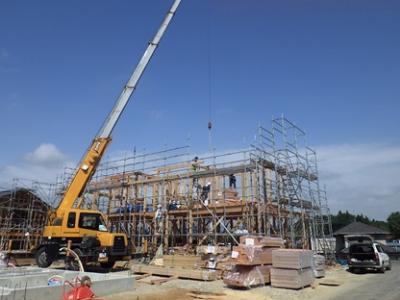

写真は、建て方工事の施工状況です。建物の軸組みや間柱を組み立てていきます。
棟上げが完了した住宅では、屋根の下地材などの施工を行っています。
順次、外装工事も進んでいきます。

建物が沈下しようないよう基礎部分に杭を施工しています。
平成28年4月の進捗状況
【根柄山団地】 造成工事、建築工事中

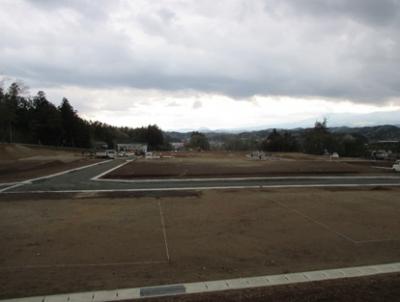

敷地における住宅の位置確認を行いました。
この後、順次、土工事や基礎工事に着手しています。

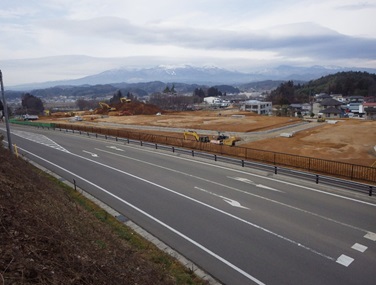

団地内道路の舗装工事も始まっていきます

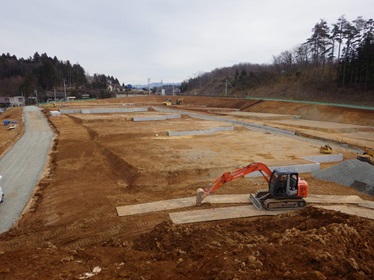

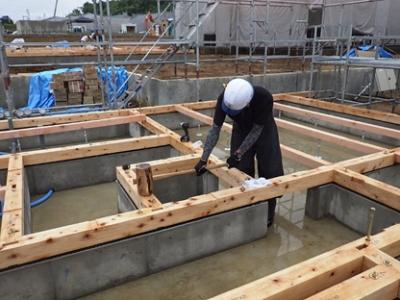

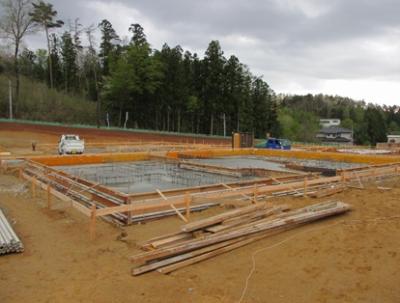

建物の基礎工事の状況写真です。
鉄筋の径や本数に注意しながら、配筋していきます。

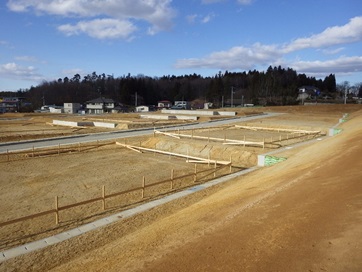

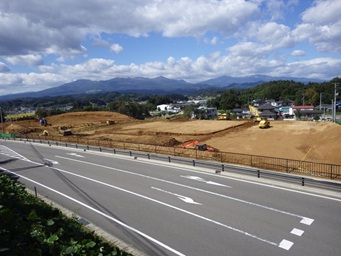

平成28年3月の進捗状況

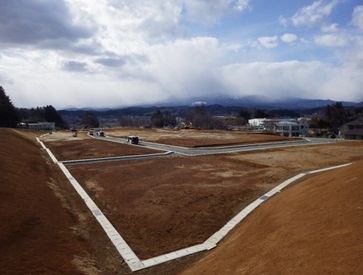

【根柄山団地】 造成工事、建築工事中

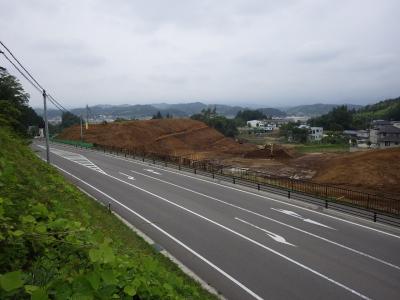

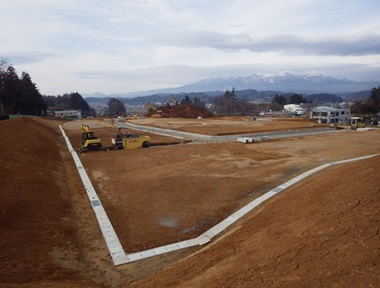

団地東側の全景写真です。
宅地が仕上がり、建築工事が始まりました。
造成工事では、宅地内の道路整備を行っています。

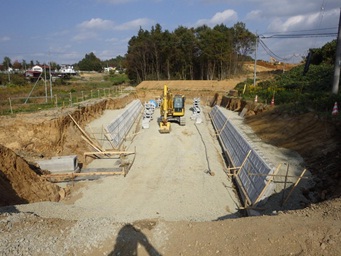

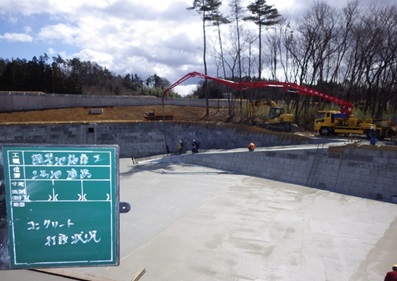

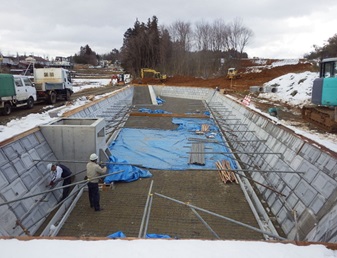

写真は、調整池のコンクリート打設状況です。

平成28年2月の進捗状況
【根柄山団地】 造成工事中

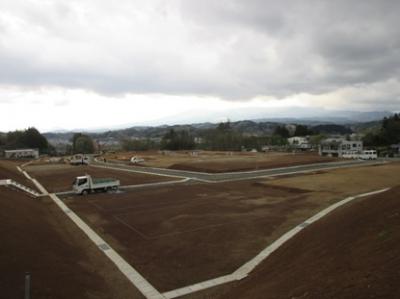

団地東側の全景写真です。
宅地整形や側溝の敷設が進み、宅地が仕上がってきました。
造成工事と並行して、まもなく建築工事が始まります。

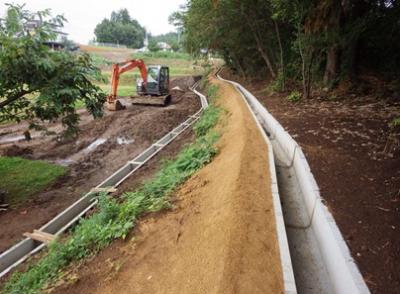

写真は、排水側溝の施工状況です。
平成28年1月の進捗状況
【根柄山団地】 造成工事中
東側から見た全景写真です。
今月は、宅地整形や擁壁の設置、上水道配管の施工などを行いました。

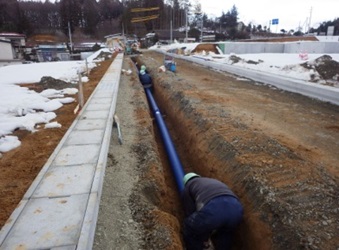

上水道配管の施工状況写真です。
団地内の道路敷きに上水道の本管を敷設しています。
写真は、調整池の施工状況です。
護岸ブロックの設置がほぼ完了しました。
平成27年12月の進捗状況
【根柄山団地】 造成工事中

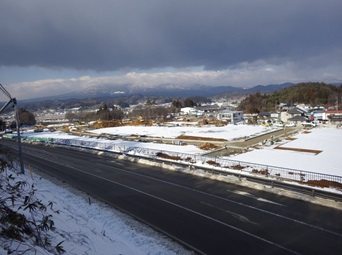

東側から見た全景写真です。
造成工事が進み、宅地となる地盤や道路の形が見えてきました。
北側から見た全景写真です。
宅地周辺や道路に側溝を敷設しています。

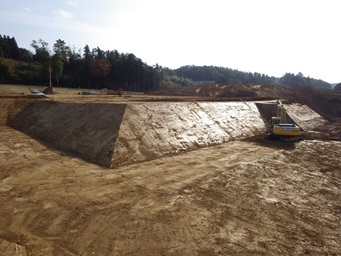

区画ごとの段差を解消するため、宅地周囲に擁壁を設置しています。
平成27年11月の進捗状況
【根柄山団地】 造成工事中
東側から見た全景写真です。

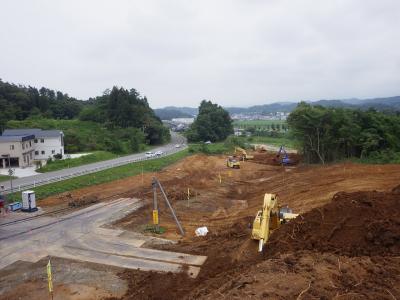

ブルドーザーで掘削・押土を行い、宅地を整形していきます。
敷地内道路の下層路盤工にも着手しました。
平成27年10月の進捗状況

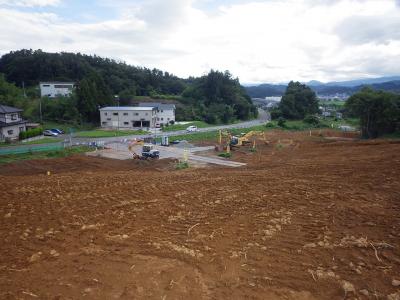

【根柄山団地】 造成工事中

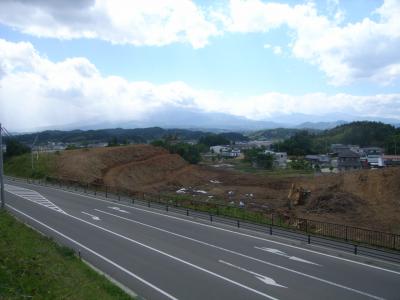

東側から見た全景写真です。
盛土した法面を整形して宅地を造っていきます。
写真は、調整池の護岸ブロックを積んでいるところです。
平成27年9月の進捗状況
【根柄山団地】 造成工事中
東側から見た全景写真です。

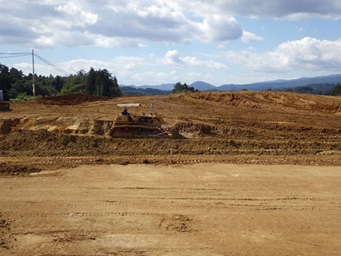

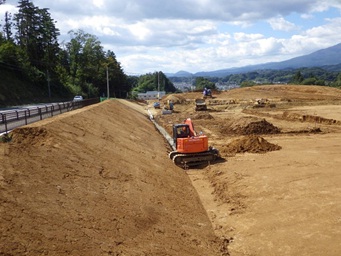

ブルドーザーで地山を掘削押土し、造成しています。
調整池に流入する水路を施工しています。
調整池の床堀を行っています。
平成27年8月の進捗状況
【根柄山団地】 造成工事中

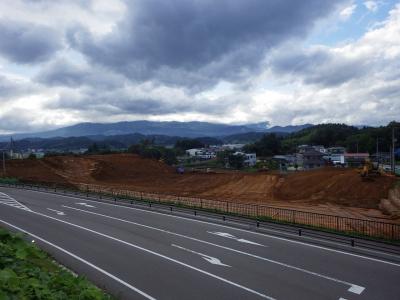

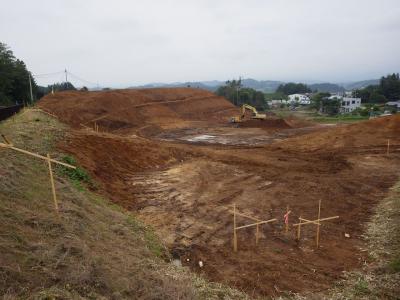

地山を切り盛りして、宅盤の高さで整形を行っています。
敷地周囲においては、地山を掘削して、法面を整形しています。
雨水排水のための側溝を設置しています。
雨水排水は、防災調整池に一時的に溜めてから敷地外に排水します。
平成27年7月の進捗状況
【根柄山団地】 造成工事中

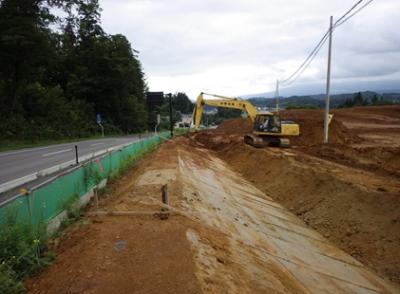

左側の地山を掘削・押土して、低い箇所に盛土しています。
手前の地山の掘削・押土して、低い箇所に盛土しています。
平成27年6月の進捗状況
【根柄山団地】 造成工事中
樹木の伐採作業が終わり、現在は土工事を行っています。

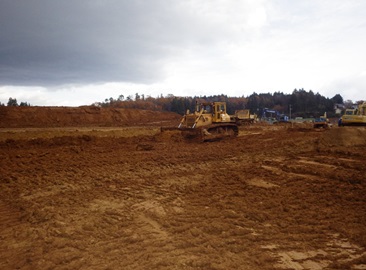

上の写真は、表土剥ぎ、丁張り状況写真です。
奥の地山を削り、谷部に土を埋めて平地を作ります。
写真の奥側に盛土を行い、仮設調整池を作っていきます。
平成27年5月の進捗状況
【根柄山団地】 造成工事中
樹木の伐採作業もほぼ終わりを迎えています。
現在、伐採した木を集積して、場外に搬出しています。
平成27年4月の進捗状況
【根柄山団地】 造成工事中

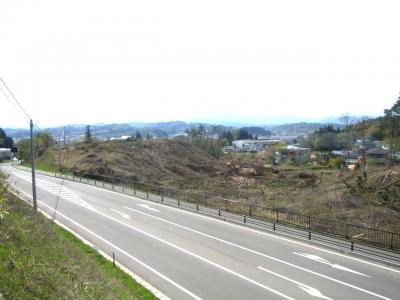

根柄山団地の造成工事に着手しました。

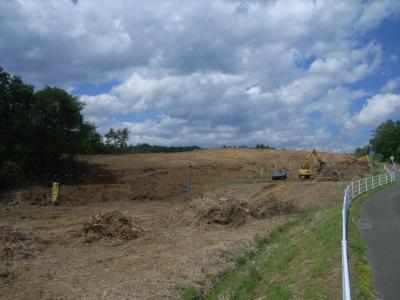

現在は、樹木伐採を行っています。
福島県復興公営住宅入居支援センター
専用ダイヤル 024-522-3320
電子メール ffkjss@bz04.plala.or.jp
受付時間 8:30~17:15(土日、祝日を除く)
〒960-8043 福島県福島市中町8-2 福島県自治会館7階
