安積団地18号棟(郡山市)の完成写真

現在地 ふくしま復興情報ポータルサイト > 生活環境の整備 > 復旧・復興工事の状況 > 安積団地18号棟(郡山市)の完成写真
印刷用ページ表示 更新日:2020年2月3日更新

団地概要

  • 建設場所:郡山市安積町笹川字西長久保 地内
  • 構造・階数:鉄筋コンクリート造 4階建て
  • 棟数・戸数:1棟・35戸
  • 入居予定時期:平成28年3月

平成28年1月の進捗状況 ★建物完成★

 【安積団地18号棟】 建物完成

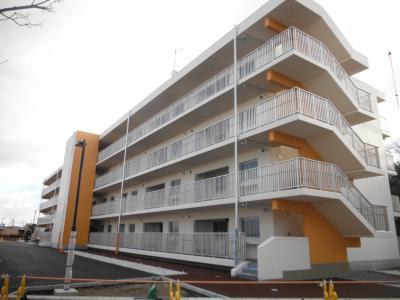

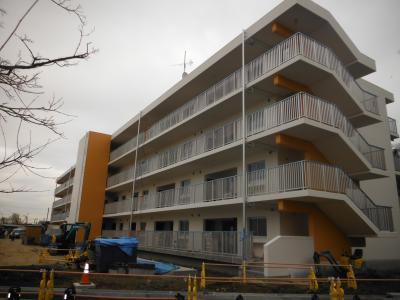

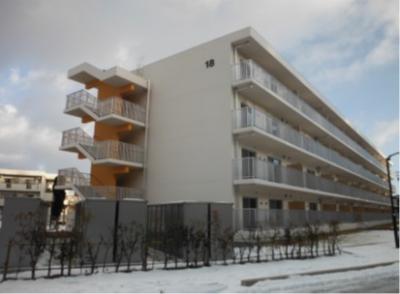

  【建物全景(南側)】
 安積1-1
  全ての工事が完了し、住宅が完成しました。
  2月1日から入居が開始されます。
  写真は、南西側から見た建物の全景写真です。

  【建物全景(北側)】
 安積1-2
  北東側から見た建物の全景写真です。
  共用廊下部分には、エレベーターを設置しています。

  【車椅子対応住戸内(リビング・ダイニング)】
 安積1-3
  車椅子対応の3LDK住戸の内部写真です。
  車椅子対応の流し台を設置しました。

  【車椅子対応住戸内(洗面室)】
 安積1-4
  車椅子対応の3LDK住戸の洗面室の写真です。

  【一般住戸内(リビング・ダイニング)】
 安積1-5
  一般住戸の内部写真です。
  一般住戸は、対面キッチンを採用しました。

平成27年12月の進捗状況

 【安積団地18号棟】 内装工事、外構工事中

 安積12-1
  内部の工事も順調に進み、1月末の完成に向けて、鋭意施工中です。

 安積12-2
  屋外廊下の施工状況です。
  建物本体もあと少しで完成します。

 安積12-3

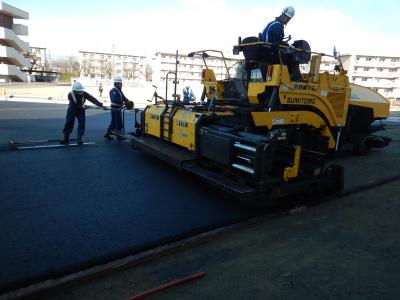

  駐車場舗装の施工状況です。
  最後まで、怪我や事故の無いよう安全管理に注意しながら施工しています。

平成27年11月の進捗状況

 【安積団地18号棟】 内外装工事、外構工事中

 安積11-1
  外部足場が外れ、建物全体が見えるようになりました。
  各戸の内装工事も順調に進み、付属建物や外構工事も始まっています。

 安積11-2
  住戸内部の施工状況です。
  下階から上階へと順次進めていますが、1階の内部工事が完成してきました。

 安積11-3

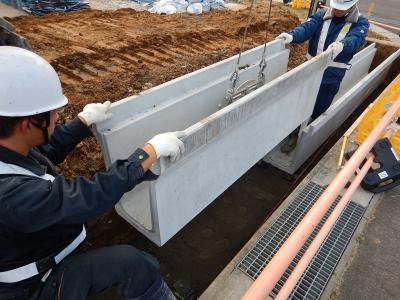

  側溝の施工状況です。
  外部足場も無くなり、外構工事も並行して進めていきます。

平成27年10月の進捗状況

 【安積団地18号棟】 内外装工事中

 安積10-1

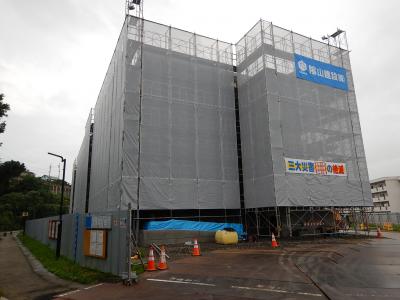

  敷地周囲の仮囲いが外れ、建物全体が見えてきました。
  屋上防水も完了し、外壁の仕上げが完了すれば、足場も順次外していきます。

 安積10-2

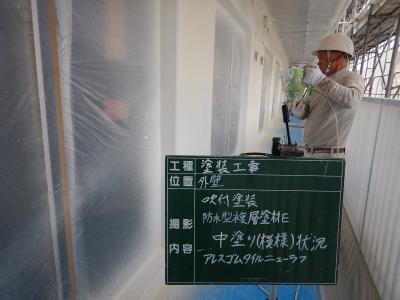

  外壁仕上げの施工中です。
  複層に吹付けて仕上げていきます。
  この作業が終われば、足場の解体へと移っていきます。

 安積10-3

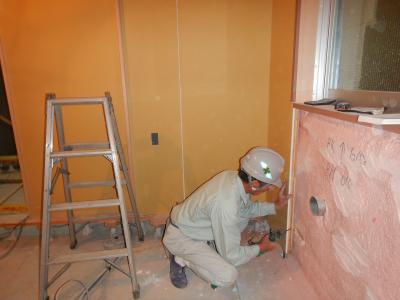

  内装下地の施工中です。
  建具、キッチン、ユニットバス等を建て込みながら、一部屋ずつ仕上げていきます。

平成27年9月の進捗状況

 【安積団地18号棟】 内外装工事中

 安積9-1
  建物全体の形が完成し、屋上防水、外壁塗装へと進んでいます。
  塗装が終われば、足場が外れて全体の姿が見えてきます。

 安積9-2

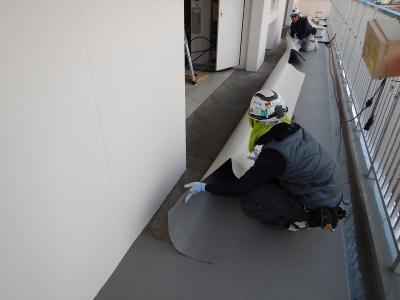

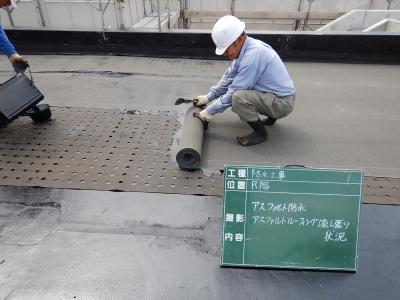

  屋上防水の施工中です。
  雨の日が続きましたが、順調に進んでいます。
  複数の防水層、断熱材及び保護コンクリートを重ねていきます。

 安積9-3
  内装パネルの施工中です。1階から順次建て込んでいきます。
  床、天井と各部屋を仕上げていきます。

平成27年8月の進捗状況

 【安積団地18号棟】 内外装工事中

 安積8-1
  躯体工事が完了し、建物全体の形が完成しました。
  これから、防水や外壁、内部の工事に進んでいきます。

 安積8-2

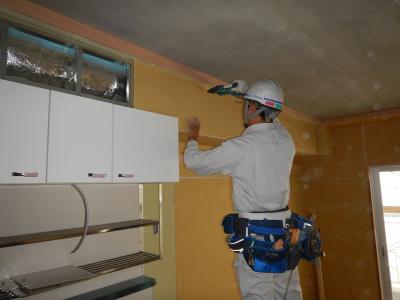

  内部間仕切り壁の施工中です。
  1階から順次、各戸・各部屋を間仕切りして、内装仕上げに向かっていきます。

 安積8-3

  サッシの施工中です。
  こちらも1階から順次建て込んでいきます。
  間仕切り壁とサッシを併せて、内部のフレームを固めていきます。

平成27年7月の進捗状況

 【安積団地18号棟】 躯体工事中

 安積7-1

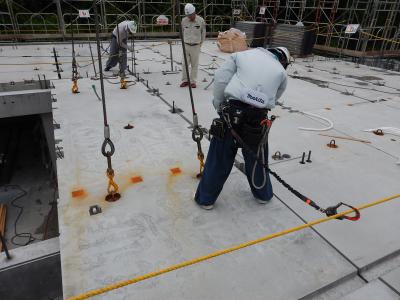

  プレキャストコンクリートにより、2階の壁と3階の床まで躯体工事が完了しました。
  8月中に建物全体が概ね出来上がる予定です。

 安積7-2

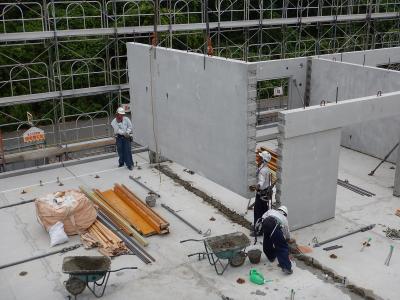

  プレキャストコンクリートによる壁の取付作業状況です。
  位置を確認しながら正確に建て込んでいきます。

 安積7-3
  床の取付作業状況です。
  傷をつけないよう丁寧に作業を実施しています。

平成27年6月の進捗状況

 【安積団地18号棟】 躯体工事中

 安積6-1

  1階床コンクリート工事が完了です。
  今後は、プレキャストコンクリートにより建物のフレームを建て込んでいきます。

 安積6-2

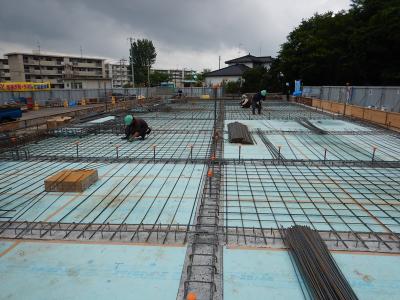

  1階床の配筋工事中です。
  鉄筋の下に断熱材も敷き込んでいきます。

 安積6-3
  1階床のコンクリート打設中です。
  天候にも恵まれ、順調に施工することができました。

平成27年5月の進捗状況

 【安積団地18号棟】 躯体工事中

 安積5-1

  基礎工事が完了しました。
  これから上部構造の躯体工事に入ります。

 安積5-2

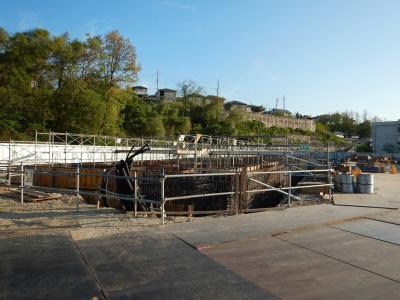

  基礎のコンクリート打設状況です。
  振動を加えながら、くまなく打ち込んでいきます。

 安積5-3
  基礎コンクリートが固まり、規定の強度が確認できれば、型枠を外します。
  その後、周囲を埋戻しして、基礎部分の完成となります。

平成27年4月の進捗状況

 【安積団地18号棟】 躯体工事中

 安積4-1

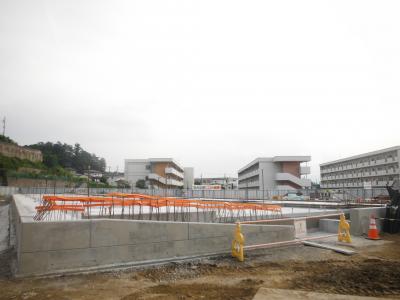

  基礎工事中です。
  配筋、型枠工事が終われば、コンクリート打ち込みとなります。

 安積4-2

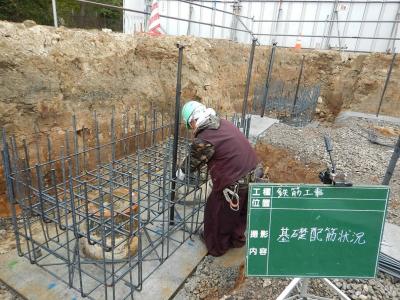

  基礎の配筋作業中です。
  鉄筋の径や本数に注意しながら、配筋していきます。

 安積4-3
  型枠建込中です。
  配筋作業と並行して、コンクリートを打ち込むための型枠を組んでいきます。

◆入居に関するお問い合わせ先
福島県復興公営住宅入居支援センター
専用ダイヤル 024-522-3320
電子メール ffkjss@bz04.plala.or.jp
受付時間 8:30~17:15(土日、祝日を除く)
〒960-8043 福島県福島市中町8-2 福島県自治会館7階

このページの先頭へ
福島県庁

〒960-8670 福島県福島市杉妻町2-16
Tel:024-521-1111(代表)
このサイトについて

© 2023 Fukushima Prefecture.
