団地概要
- 建設場所:福島市北中央三丁目 地内
- 構造・階数:鉄筋コンクリート造 4階建て
- 棟数・戸数:3棟・64戸
- 入居可能時期:平成28年7月・10月

【完成イメージ図】
※イメージ図の右側が東工区、左側が西工区です。
平成28年8月の進捗状況 ★建物完成★
【北中央団地】 建物完成

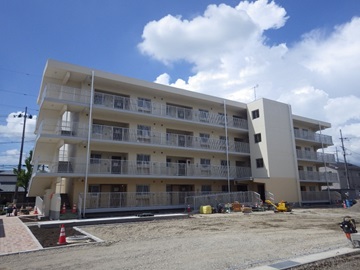

【全景(2号棟南側)】
2号棟の南側全景写真です。
全20戸のうち、1階に高齢者仕様タイプ(5戸)と車いす対応タイプ(1戸)を整備しました。
【全景(2号棟北側)】
北側には駐車場や物置を配置しました。
【全景(3号棟南側)】
3号棟の南側全景写真です。
2号棟と3号棟は、10月1日から入居が開始されます。
【全景(3号棟北側)】
各棟にはエレベーターを設置しました。
【パーゴラ(藤棚)】
屋外には、コミュニティ交流の場となるようパーゴラ(藤棚)とベンチを設けました。
【1階玄関前】
1階に配置した高齢者仕様タイプの住戸は、玄関を引戸としました。
【LDK(車椅子対応タイプ)】
1階3LDKタイプ住戸の一つは、車椅子にも対応する住戸です。
車椅子対応の流し台を設置しました。
【LDK(3LDKタイプ)】
一般仕様の3LDKタイプは、対面キッチンとしました。
平成28年7月の進捗状況

【北中央団地】 [東工区]建物完成 [西工区]内装工事、外構工事中
[西工区] 今月は、内部の仕上げ工事を完了させ、外構工事を実施しました。
来月は、内部の各所調整と外構工事を実施する予定です。

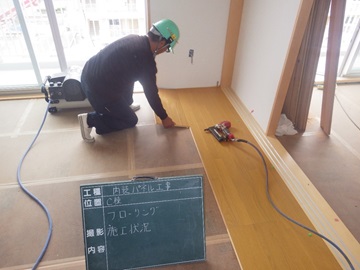

[西工区] 写真は、内装工事におけるフローリング張りの施工状況です。
[西工区] 台所の流し台が設置され、最後の仕上げ工事を行っています。
平成28年6月の進捗状況 ★一部(24戸)建物完成★
【北中央団地】 [東工区]建物完成 [西工区]内外装工事、外構工事中

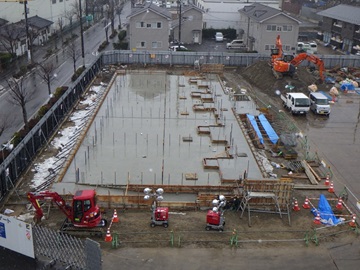

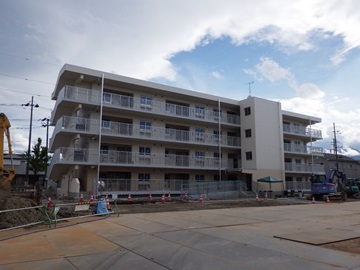

【建物全景】
[東工区] 整備戸数64戸のうち24戸分の住宅と集会所が完成しました。
7月15日から入居が開始されます。
【住宅内観】
[東工区] 1階3LDKタイプ住戸の一つは、車椅子にも対応する住戸です。
車椅子対応の流し台セットを設置しました。
【住宅内観】
[東工区] 2~5階の3LDKタイプは、対面キッチンとしました。

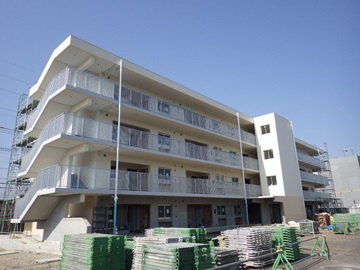

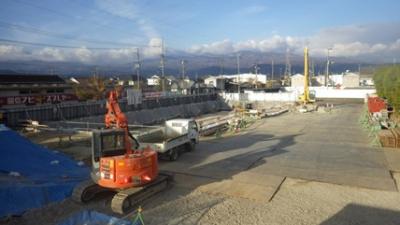

[西工区] 西工区のB棟の全体写真です。
6月は内装仕上げ工事、器具取付、外構工事を実施しました。
平成28年5月の進捗状況
【北中央団地】 [東工区]内装工事、外構工事中 [西工区]内外装工事中
[東工区] 今月は、内装仕上げ工事、建具吊込み、各種器具取付、外構工事を実施しました。
来月は、各種器具調整、クリーニング、外構工事を実施します。
[西工区] 西工区のB棟の全体写真です。
今月は、外装塗装、内装パネル、内装仕上げ工事を実施しました。

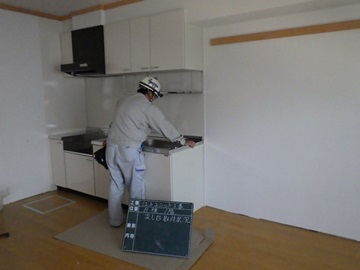

[西工区] 写真は、流し台の組立施工状況です。

[集会所] 集会所でも内装工事など仕上げの段階に入ってます。
平成28年4月の進捗状況
【北中央団地】 [東工区]内装工事中 [西工区]内外装工事中

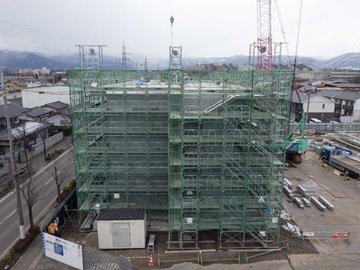

[東工区] 今月は、外壁塗装や内装工事を行い、外部足場を解体しました。
来月は、引き続き内装工事などを行います。
[東工区] 住戸内部の施工状況写真です。
クロス張りを行い、内装の仕上げ工事を施工しています。
[西工区] 西工区のB棟の全体写真です。
今月は、屋上防水や外壁塗装、内装工事を行いました。

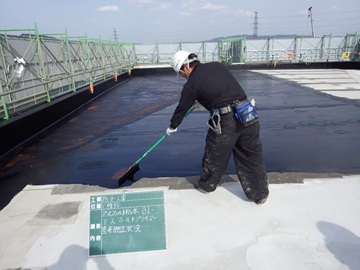

[西工区] 写真は、屋上防水の施工状況です。

アスファルト防水を施工しています。
平成28年3月の進捗状況
【北中央団地】 [東工区]内外装工事中 [西工区]内外装、躯体工事中
[東工区] 今月は、屋上防水や外壁塗装、内装工事を実施しました。

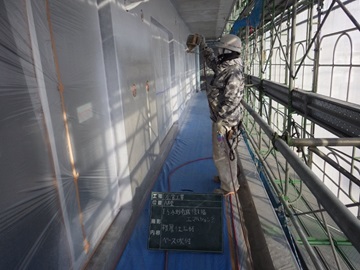

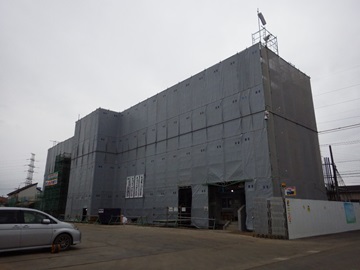

[東工区] 写真は、外壁の塗装状況です。
[西工区] 西工区のB棟の全体写真です。
今月は、鋼製建具取付や内部断熱工事を実施しました。
[西工区] 西工区のC棟は、PCの建て込み工事を完了させました。
来月から内外装工事に入ります。
平成28年2月の進捗状況

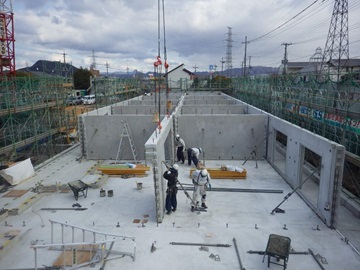

【北中央団地】 [東工区]内外装工事中 [西工区]内外装、躯体工事中
[東工区] 今月は、PCの建て込み工事を完了させ、内外装工事を実施しました。
来月は、引き続き内外装工事を行い、仕上げ工事を開始する予定です。
[東工区] 写真は、断熱複合板の施工状況です。
[西工区] 西工区のB棟の全景写真です。B棟では、PCの建て込み工事を開始しました。
来月は内外装工事に着手する予定です。
[西工区] 西工区のC棟は、1階スラブ工事を完了させ、外部足場の組み立てを行いました。
来月からPCの建て込み工事を開始する予定です。
平成28年1月の進捗状況
【北中央団地】 [東工区]躯体工事中 [西工区]躯体工事中
[東工区] 今月は、躯体工事としてPCの建て込み工事を実施しました。
来月は、躯体工事を完了させ、外壁工事や屋上防水工事など、順次、外装工事に着手する予定です。

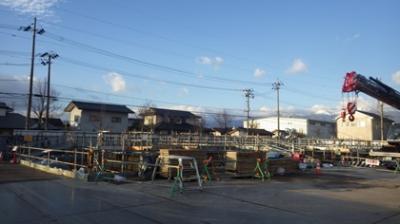

[東工区] PCの建て込み工事の施工状況写真です。
あらかじめ工場で製造したコンクリート製品(PC)を使うことにより、現場で打設するコンクリートに比べ、工期の短縮を図ることができます。
[西工区] 西工区では、基礎や1階スラブのコンクリート打設を行いました。
来月からPCの建て込み工事を開始する予定です。

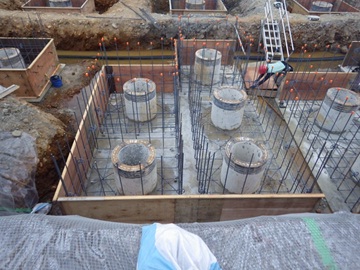

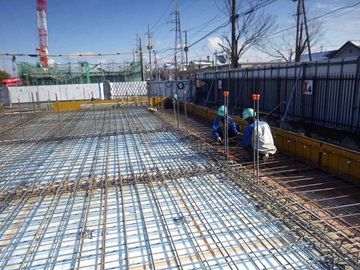

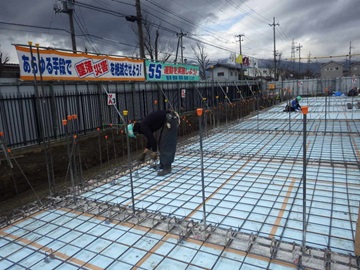

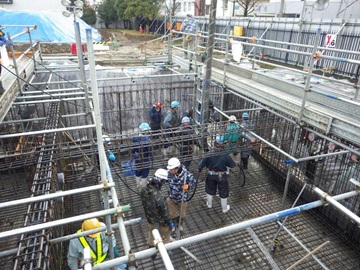

[西工区] 1階スラブの配筋状況写真です。
平成27年12月の進捗状況
【北中央団地】 [東工区]基礎工事中 [西工区]基礎工事中
[東工区] 今月は、1階床スラブのコンクリートを打設しました。
来月から、PCの建て方工事を開始します。

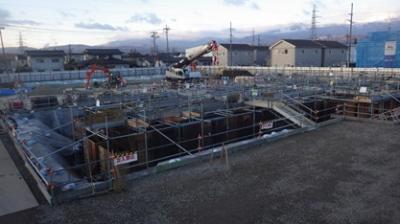

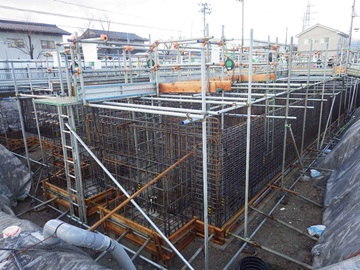

[東工区] 1階床スラブの配筋施工状況です。
この後、型枠を組み立てて、コンクリートを打設します。
[西工区] 今月も引き続き基礎工事を実施しました。
来月は、1階床スラブのコンクリート打設して、PCの建て方工事に着手します。

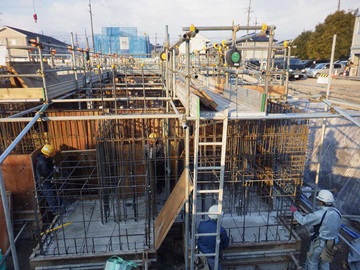

[西工区] 写真は、基礎や地中梁の型枠を組み立てているところです。
平成27年11月の進捗状況
【北中央団地】 [東工区]基礎工事中 [西工区]基礎工事中
[東工区] 今月は、地中梁の配筋・型枠組立、底版のコンクリート打設を行いました。
来月も引き続き基礎工事を実施する予定です。
[東工区] ピット底版のコンクリート打設状況写真です。
この後、地中梁の型枠組立とコンクリートを打設します。
[西工区] 今月は、東工区と同様に、地中梁の配筋・型枠組立、底版のコンクリート打設を行いました。
[西工区] 写真は、基礎(地中梁)の配筋が完了したところです。
平成27年10月の進捗状況
【北中央団地】 [東工区]基礎工事中 [西工区]基礎工事中
[東工区] 今月は、基礎(フーチング)の施工を行いました。
来月も引き続き基礎工事を実施する予定です。
[東工区] 基礎(フーチング)の配筋・型枠状況です。
この後、コンクリートを打設して埋戻しを行います。

[西工区] 今月は、杭工事を完了させ、基礎工事の掘削を実施しました。
来月から、本格的に基礎工事を行います。

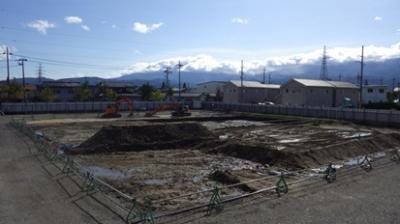

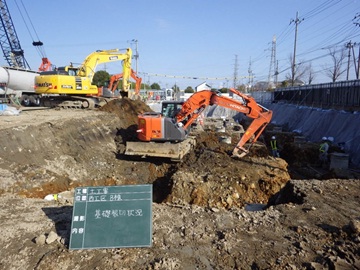

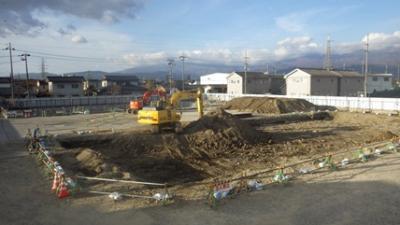

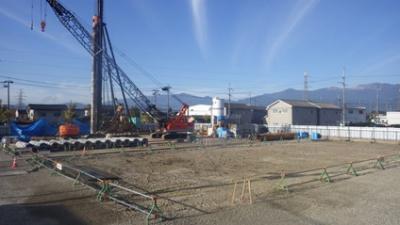

[西工区] 写真は、基礎工事の掘削施工状況です。
平成27年9月の進捗状況
【北中央団地】 [東工区]基礎工事中 [西工区]くい地業工事中
[東工区] 杭工事が完了し、基礎工事を開始しました。
来月は、引き続き基礎工事を行う予定です。

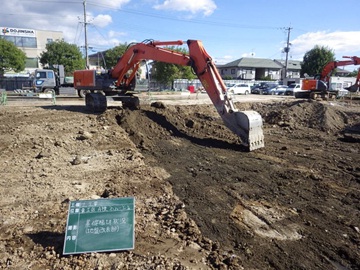

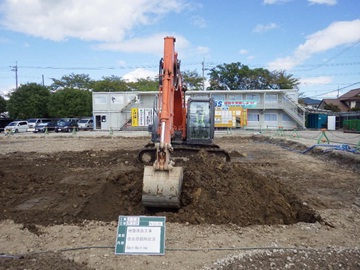

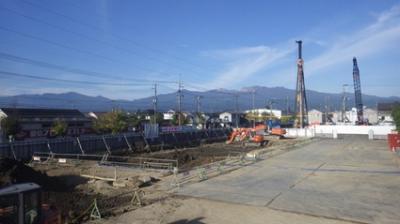

[東工区] 写真は、基礎工事の掘削施工状況です。
[西工区] 仮設地盤改良、場内整備工事が完了し、杭工事の準備を行いました。
来月から本格的に杭工事を開始します。
[西工区] 写真は、仮設地盤改良工事の施工状況です。
平成27年8月の進捗状況
【北中央団地】 くい地業工事中

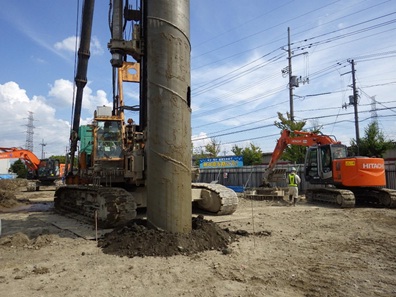

[東工区] 東工区では杭工事を施工しています。
来月には杭工事を完了して、基礎工事に入る予定です。
[東工区] 写真は、杭工事の施工状況写真です。

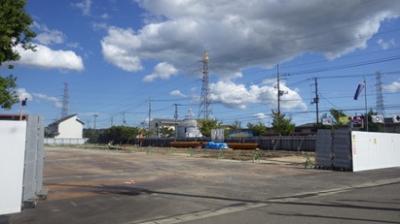

[西工区] 西工区では、仮囲いや現場事務所などの仮設工事と既存樹木の伐採作業を実施しました。
来月から仮設地盤改良工事、杭工事を開始する予定です。

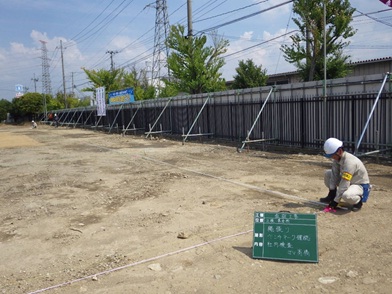

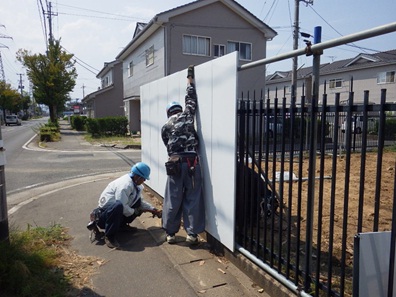

[西工区] 写真は、仮囲いの設置状況です。
平成27年7月の進捗状況
【北中央団地】 くい地業工事中
7月末現在、地盤すき取り、仮囲いの組立て、仮設地盤改良工事などの
準備工事を完了し、くい地業工事を施行中です。
現況地盤の地耐力確保のため、地盤改良を実施しました。
建物の位置だしを実施しました。
平成27年6月の進捗状況
【北中央団地】 建築工事着工
北中央団地の建築工事に着手しました。

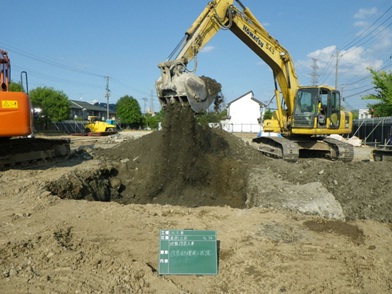

仮囲いの設置が完了し、現在は地盤のすき取りを行っています。
福島県復興公営住宅入居支援センター
専用ダイヤル 024-522-3320
電子メール ffkjss@bz04.plala.or.jp
受付時間 8:30~17:15(土日、祝日を除く)
〒960-8043 福島県福島市中町8-2 福島県自治会館7階
