ページの先頭です。 メニューを飛ばして本文へ
ふくしま復興情報ポータルサイト ひとつ、ひとつ、実現する ふくしま

本文

四ツ倉団地(いわき市)の完成写真

現在地 ふくしま復興情報ポータルサイト > 生活環境の整備 > 復旧・復興工事の状況 > 四ツ倉団地(いわき市)の完成写真
印刷用ページ表示 更新日:2020年2月3日更新

団地概要

  • 建設場所:いわき市四倉町字鬼越 地内
  • 構造・階数:鉄筋コンクリート造 5階建て
  • 棟数・戸数:4棟・150戸
  • 入居可能時期:(110戸)平成29年10月、(40戸)平成29年12月

平成29年11月の進捗状況  ★建物完成★

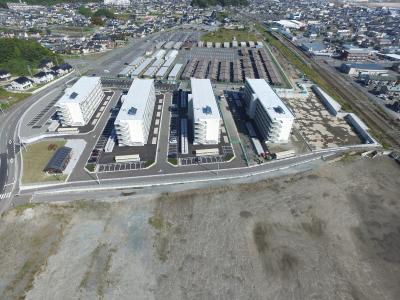

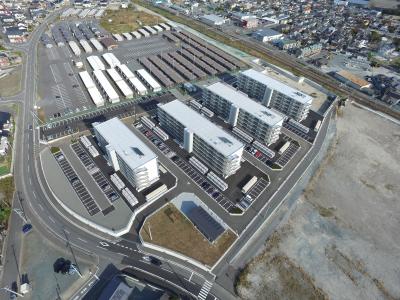

 【四ツ倉団地】 建物完成

建築工事中であった4号棟(40戸)を含め、全150戸が完成しました。
4号棟については、12月1日から入居が開始されています。

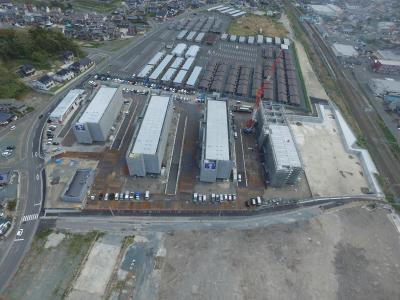

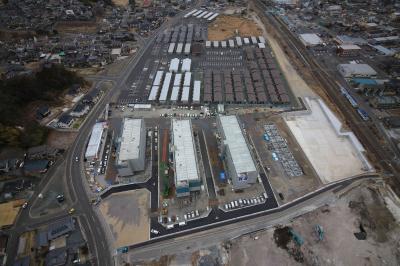

yotukura01

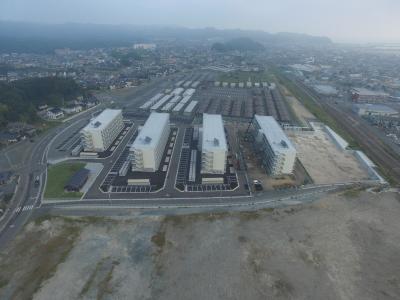

全ての工事が完了し、1~4号棟まで全ての部屋が入居可能となりました。

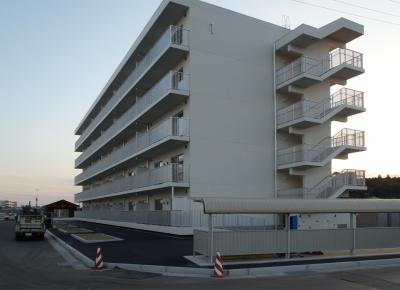

yotukura02

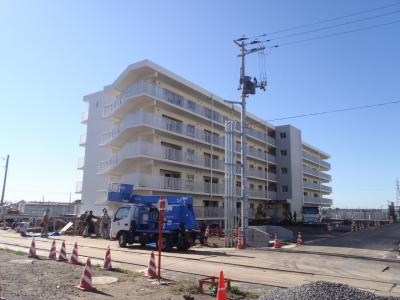

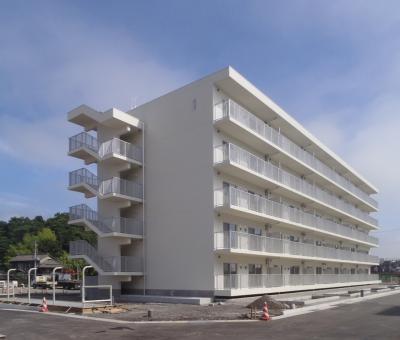

最後に完成した4号棟の全景です。

平成29年10月の進捗状況

 【四ツ倉団地】 造成工事中、建築工事中

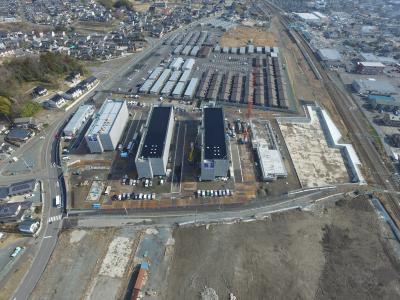

yotukura01
1~3号棟は工事が完了し、入居できるようになっています。
4号棟も、建物工事は完了し、建物周りの駐輪場や物置などの整備を行っています。

yotukura02

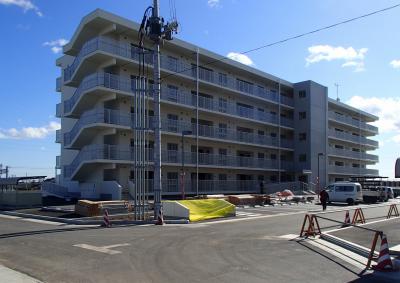

4号棟の建物工事は完了しました。
現在、建物周りの物置や駐輪場の整備を行っています。

平成29年9月の進捗状況

 【四ツ倉団地】 造成工事中、建築工事中

yotukura01

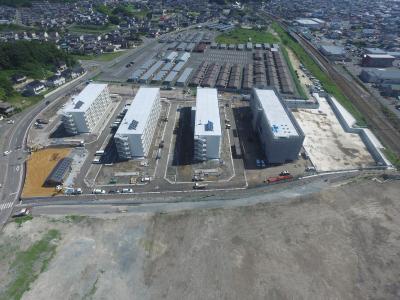

1~3号棟(写真左から3棟)については、建物まわりの駐車場も含めて工事が完了しました。
残る4号棟も、塗装工事が終わり、建物まわりの駐車場や物置などの整備を行っています。

yotukura02
4号棟は建築工事が概ね終わり、周辺の駐車場や物置の整備を行っています。

平成29年8月の進捗状況

 【四ツ倉団地】 造成工事中、建築工事中

よつくら1
1~3号棟(写真左から3棟)については、駐車場などの外構工事が完了しました。
現在、竣工に向けた最終調整を行っており、10月から入居が開始されます。

よつくら1
1号棟の外観です。

よつくら2

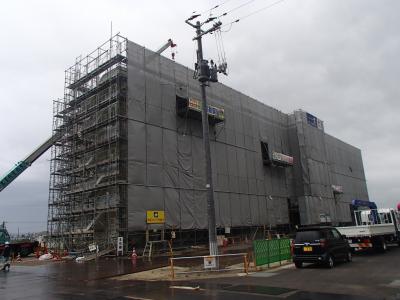

残る4号棟では、外壁の塗装を施工中です。

平成29年7月の進捗状況

 【四ツ倉団地】 造成工事中、建築工事中

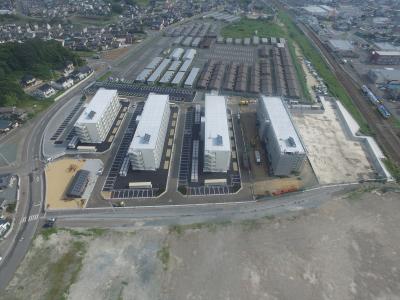

よつくら1
1~3号棟(写真左から3棟)では完成が近づいてきました。
現在、駐車場整備などの外構工事を施工中です。

よつくら2
1号棟の全景です。

平成29年6月の進捗状況

 【四ツ倉団地】 造成工事中、建築工事中

四倉1
全景写真です。
1~3号棟(写真左から3棟)では外部足場の撤去が始まりました。

四倉2

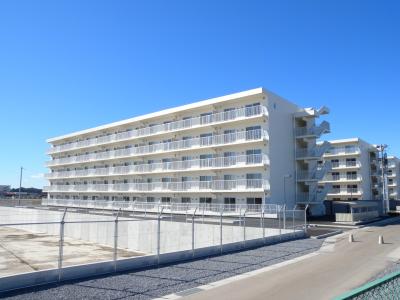

1号棟の全景写真です。

四倉3
下水道工事の施工状況です。
道路に下水道管を敷設した後、埋め戻しを行っています。

平成29年5月の進捗状況

 【四ツ倉団地】 造成工事中、建築工事中

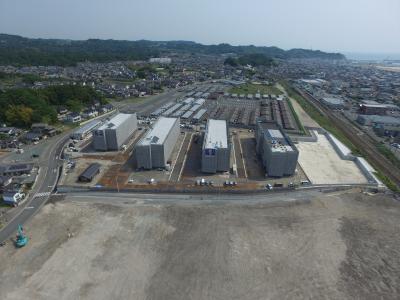

四ツ倉1
敷地の全景写真です。
4棟全ての建て方が完了し、集会所(写真左手前)についても屋根が組み上がりました。

四ツ倉2

4号棟内部の施工状況です。

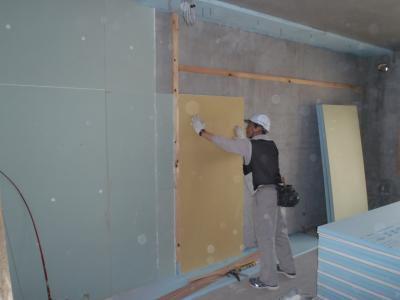

壁に断熱材を施工しています。

平成29年4月の進捗状況

 【四ツ倉団地】 造成工事中、建築工事中

四ツ倉1
敷地の全景写真です。
4号棟でのPC(プレキャストコンクリート)の建て方では、最上階5階屋根の組み立てを施工中です。

四ツ倉2
1~3号棟では、ベランダ側の外壁塗装を施工中です。

平成29年3月の進捗状況

 【四ツ倉団地】 造成工事、建築工事中

四倉1
敷地の全景写真です。
1~3号棟では、最上階の5階までPC(プレキャストコンクリート)の建て方が完了しました。

四ツ倉2

4号棟では2階の床を組み立てています。

四ツ倉3

内部の施工状況写真です。
床材を設置しています。

平成29年2月の進捗状況

 【四ツ倉団地】 造成工事、建築工事中

 四ッ倉2-1

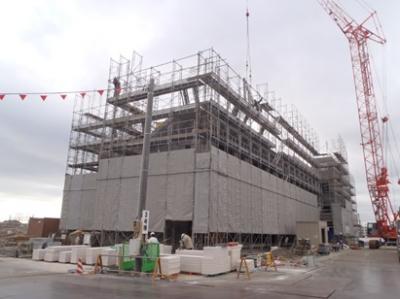

  1~3号棟では、PCの建て方工事が完了しました。
  4号棟は、引き続き基礎工事を施工しています。

 四ッ倉2-2

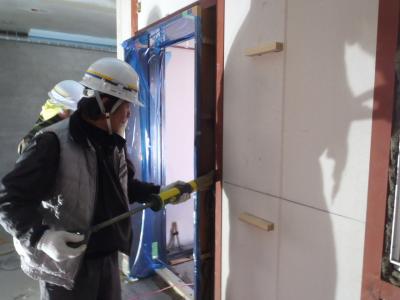

  建て方工事完了後、内外装工事を進めています。

  写真は、建具の取り付け状況です。

 四ッ倉2-3

  4号棟の建物基礎の配筋を施工している状況です。

平成29年1月の進捗状況

 【四ツ倉団地】 造成工事、建築工事中

 四ッ倉1-1
  1~3号棟では、基礎工事が終わり、PCの建て方工事を開始しました。
  4号棟は基礎工事を施工しています。

 四ッ倉1-2
  3号棟のPC建て方工事の状況写真です。
  4階の壁部分を施工しています。

 四ッ倉1-3

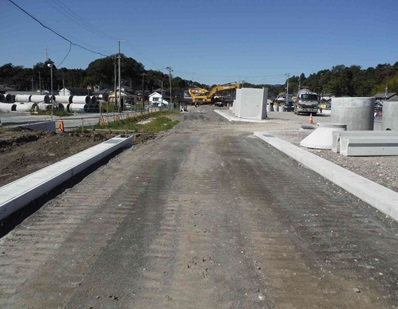

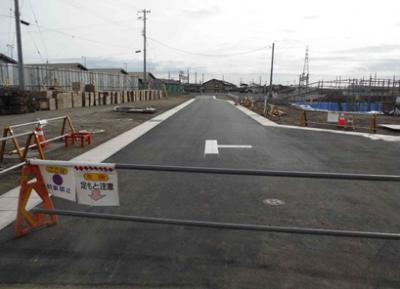

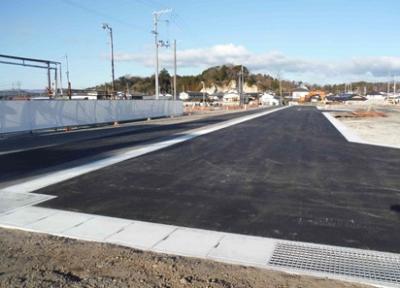

  造成工事では、団地内道路の舗装を施工しています。

平成28年12月の進捗状況

 【四ツ倉団地】 造成工事、建築工事中

 四ッ倉12-1
  建築工事では、先月に引き続き建物の基礎工事を施工しています。
  造成工事では、調整池や道路舗装を施工しています。

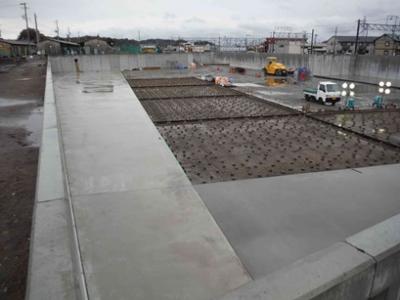

 四ッ倉12-2
  一部の住棟では、基礎コンクリートの打設が完了しました。

 四ッ倉12-3
  団地内道路では、舗装やライン引きなど最終の仕上げ段階に入りました。

平成28年11月の進捗状況

 【四ツ倉団地】 造成工事、建築工事中

 四ッ倉11-1
  建築工事では、建物の基礎工事を施工しています。

 四ッ倉11-2
  写真は、型枠を組んでいる状況です。
  この後、基礎コンクリートを打設します。

 四ッ倉11-3

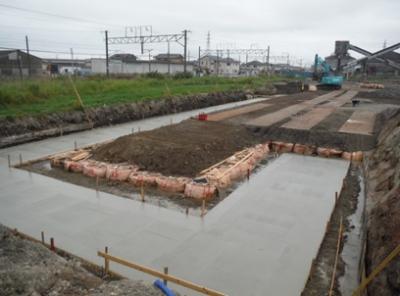

  調整池では、底の部分にコンクリートを打設しました。

平成28年10月の進捗状況

 【四ツ倉団地】 造成工事、建築工事中

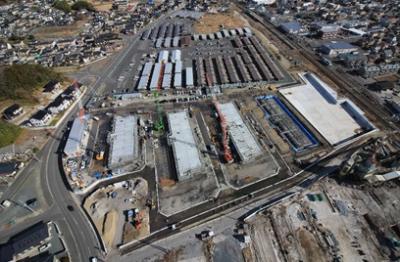

 四ッ倉10-1
  今月から新たに40戸の建築工事を開始しました。
  これにより、整備戸数150戸全てが着工しました。

 四ッ倉10-2

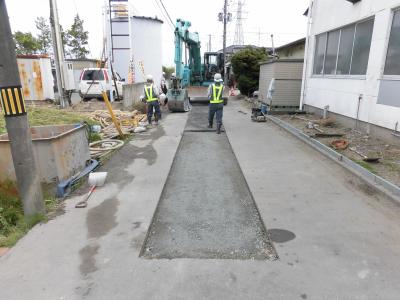

  団地内道路の側溝を敷設しています。

 四ッ倉10-3
  調整池の擁壁設置も進んでいます。

平成28年9月の進捗状況

 【四ツ倉団地】 造成工事、建築工事中

 四ッ倉9-1
  宅地エリアでは、建築工事の土工事が始まりました。

 四ッ倉9-2
  団地内道路の舗装を施工しています。

 四ッ倉9-3
  調整池では、擁壁の設置を進めています。

平成28年8月の進捗状況

 【四ツ倉団地】 造成工事、建築工事中

 四ッ倉8-1

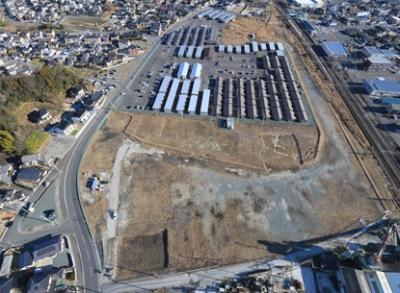

  造成工事が進み、宅地や道路の形が見えてきました。

 四ッ倉8-2
  擁壁の設置も進んでいます。

 四ッ倉8-3
  調整池では周囲の擁壁設置が始まりました。

平成28年7月の進捗状況

 【四ツ倉団地】 造成工事、建築工事中

 四倉7-1
  敷地内の造成工事を進めています。
  また、今月は110戸分の建築工事に着手しました。

 四倉7-2

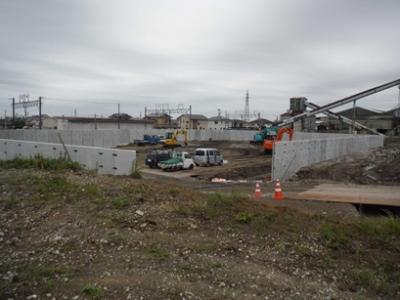

  隣接する道路境界部分に擁壁を設置しています。

 四倉7-3
  敷地内に降った雨水を一時的に貯留する調整池の施工も始まりました。

平成28年6月の進捗状況

 【四ツ倉団地】 造成工事中

 四ッ倉6-1

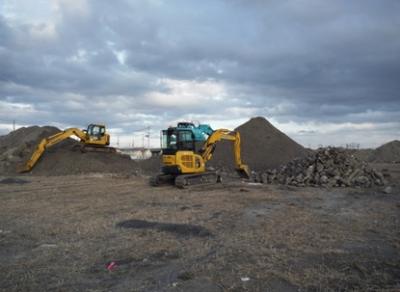

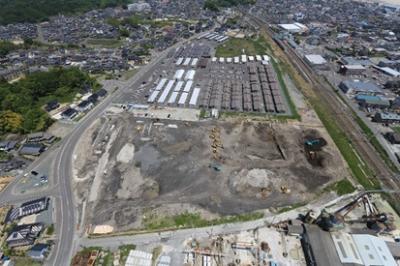

  今月も引き続き宅地の盛土や排水構造物の設置、既存構造物の撤去などを行いました。

 四ッ倉6-2
  道路境界部分の擁壁の設置も、順次施工が進んでいます。

 四ッ倉6-3
  側溝の敷設が進み、道路や宅地の形が見えてきました。

平成28年5月の進捗状況

 【四ツ倉団地】 造成工事中

 四ッ倉5-1
  今月も引き続き宅地の盛土や排水構造物の設置、既存構造物の撤去などを行いました。

 四ッ倉5-2

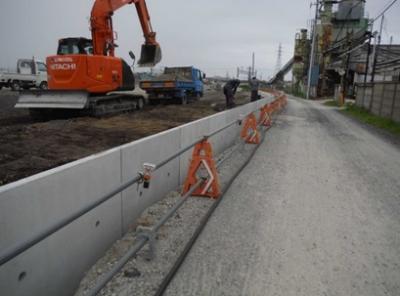

  隣接道路との境界部分に擁壁を設置しています。

 四ッ倉5-3
  敷地内の雨水を排水するため、側溝を敷設しています。

平成28年4月の進捗状況

 【四ツ倉団地】 造成工事中

 四ッ倉4-1

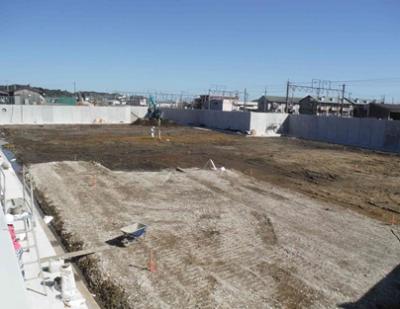

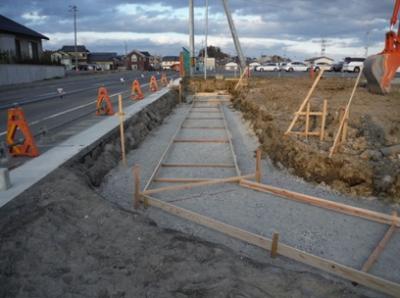

  今月は、擁壁や排水構造物の設置、既存構造物の撤去を行いました。

 四ッ倉4-2
  敷地と隣接道路との境界部分に擁壁を設置しています。

 四ッ倉4-3

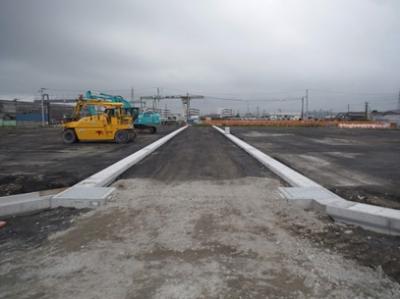

  敷地内には、排水用の側溝を設置しました。

平成28年3月の進捗状況

 【四ツ倉団地】 造成工事中

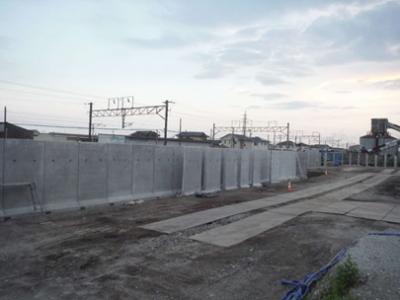

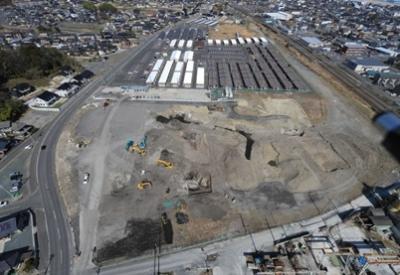

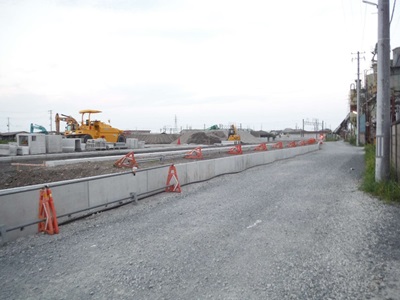

 四ッ倉3-1

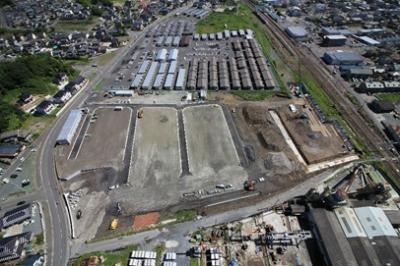

  先月に引き続き造成工事と構造物取り壊しを施工しています。

 四ッ倉3-2

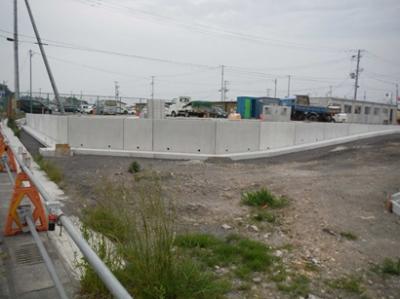

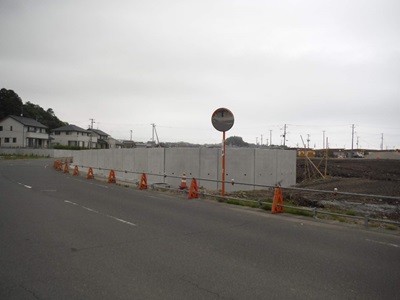

  団地出入口部の擁壁を施工しています。

 四ッ倉3-3
  写真は、擁壁の基礎コンクリートが完了したところです。

平成28年2月の進捗状況

 【四ツ倉団地】 造成工事中

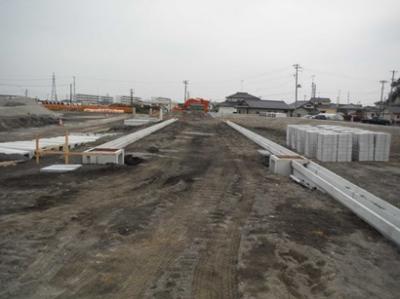

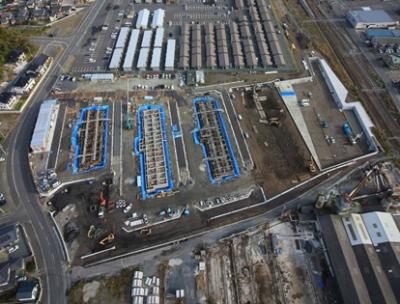

 四ッ倉2-1

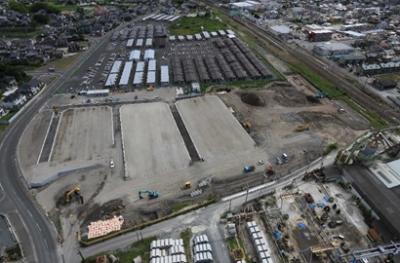

  引き続き造成工事を施工しています。

 四ッ倉2-2
  写真は、1号棟付近の既設構造物を撤去している状況です。

 四ッ倉2-3
  団地出入口部では、擁壁を施工しています。

平成28年1月の進捗状況

 【四ツ倉団地】 造成工事中

 四ッ倉1-1

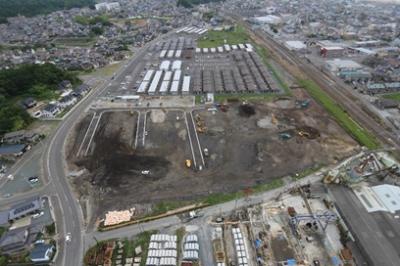

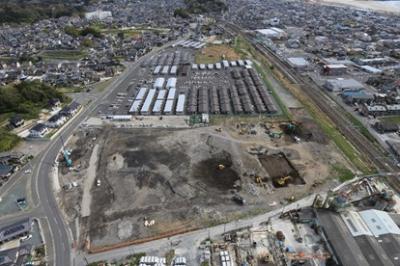

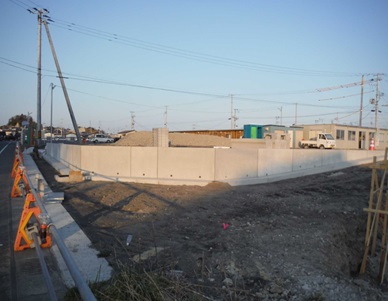

  四ッ倉団地の造成工事に着手しました。
  現在は、本格的な工事前の準備工として、測量や調査を行っています。

◆入居に関するお問い合わせ先
福島県復興公営住宅入居支援センター
専用ダイヤル 024-522-3320
電子メール ffkjss@bz04.plala.or.jp
受付時間 8:30~17:15(土日、祝日を除く)
〒960-8043 福島県福島市中町8-2 福島県自治会館7階

このページの先頭へ
福島県庁

〒960-8670 福島県福島市杉妻町2-16
Tel:024-521-1111(代表)
このサイトについて

© 2023 Fukushima Prefecture.
