団地概要
- 建設場所:二本松市油井字石倉 地内
- 構造・階数:集合住宅 3階建て
- 戸数:200戸
- 入居可能時期:(167戸)平成28年11月・平成29年1月、(33戸)平成29年9月
平成29年8月の進捗状況 ★建物完成★

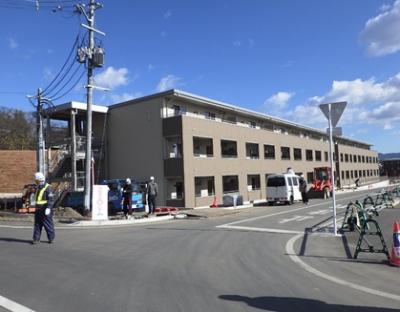

【石倉団地】 建物完成

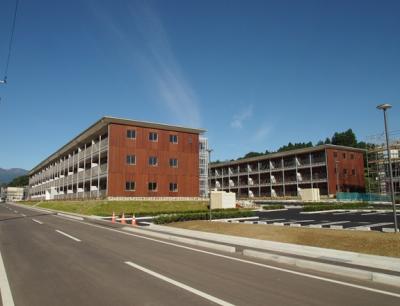

建築工事中であった6号棟(33戸)を含め、全200戸が完成しました。
6号棟については、9月1日から入居が開始されています。

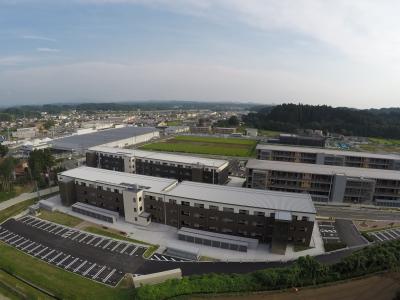

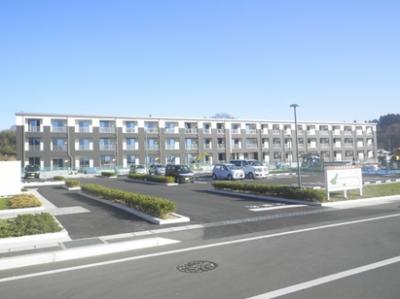

【団地全景】

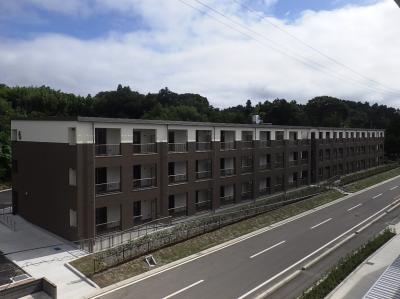

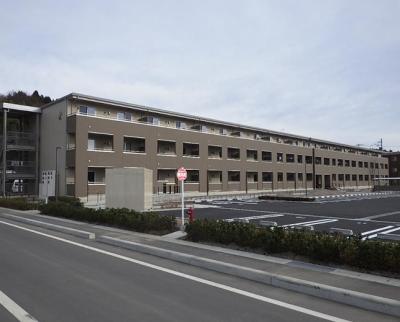

北側から見た団地全景(写真手前が6号棟)です。
6号棟の3階建て33戸が完成しました。
【全景】

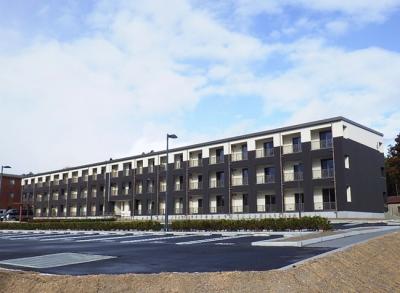

南側から見た6号棟全景です。
【外部】

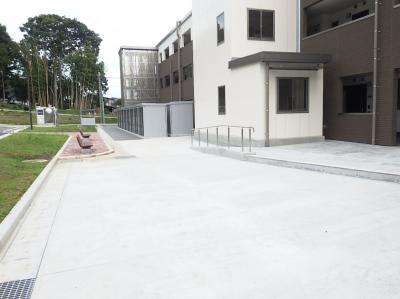

高齢者に配慮し、玄関までのアクセスにはスロープを設けました。
また、各住戸専用の物置や共用の駐輪場も設置しています。
【外部】

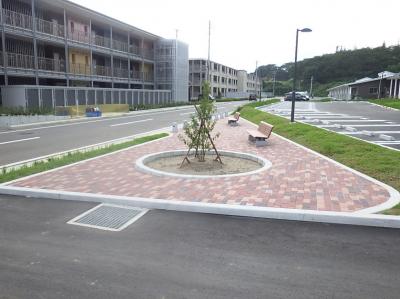

6号棟の西側にはベンチを設置し、憩いのスペースを設けました。
写真右奥の建物は団地内に整備した高齢者サポート施設です。

【エレベーター】
住棟内にはエレベーターも設置しています。
【キッチン・洗面室(3LDKタイプ 車椅子対応)】

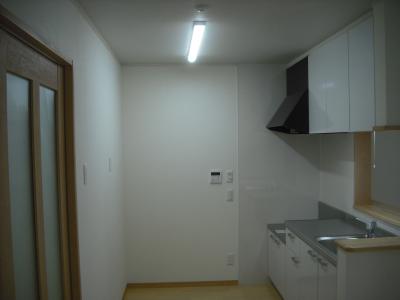

1階3LDKタイプの住戸のうち、車椅子対応住戸の内観です。

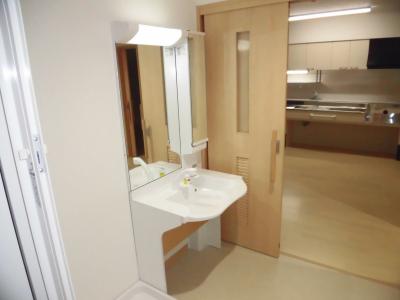

車椅子対応のキッチンを設置しました。

【キッチン(3LDKタイプ)】

2~3階の3LDKタイプは、対面型のキッチンを採用しました。
平成29年7月の進捗状況
【石倉団地】 (33戸)建築工事中

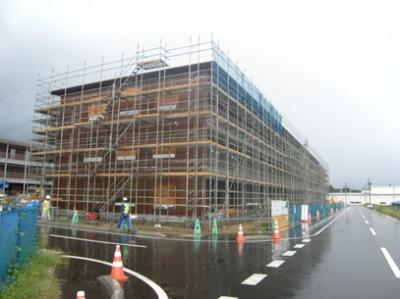

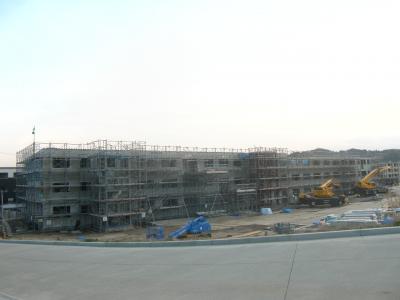

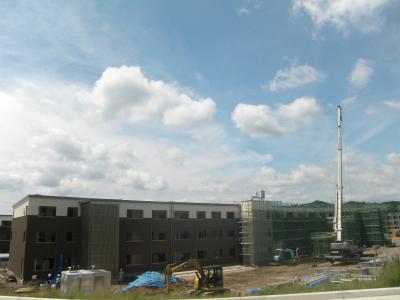

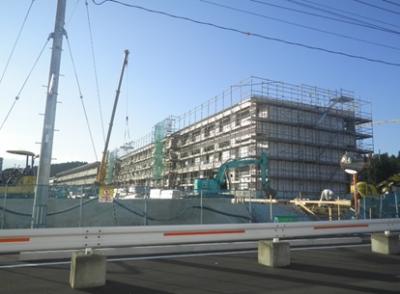

6号棟の全景写真です。

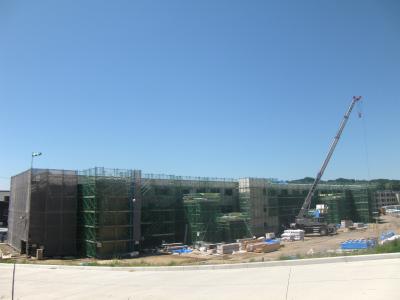

建築本体の工事がほぼ完了し、外構工事を施工中です。

内部壁のクロス貼り状況です。
共用廊下床の防滑シート張り状況です。
平成29年6月の進捗状況
【石倉団地】 (33戸)建築工事中

6号棟の建築工事では、内装仕上げ工事が完了し、器具等の取り付けに入ります。

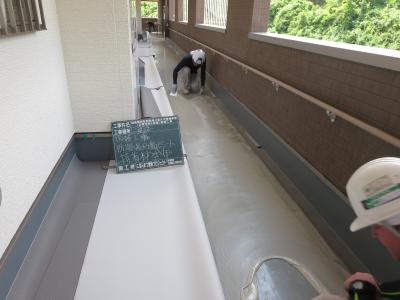

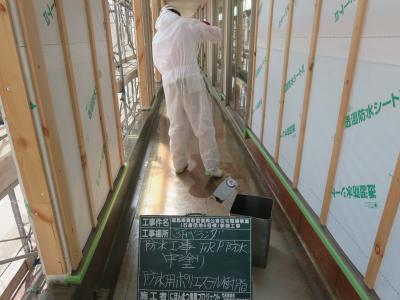

ベランダ床防水の施工状況です。

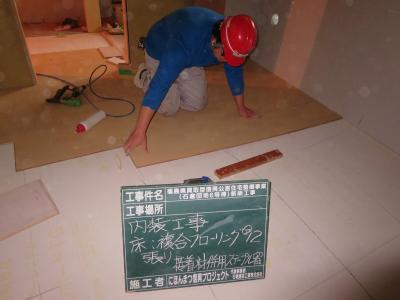

内部床のフローリング張り状況です。
平成29年5月の進捗状況
【石倉団地】 (33戸)建築工事中
6号棟の建築工事では、屋根、内外装工事から内装仕上げ工事に入ります。

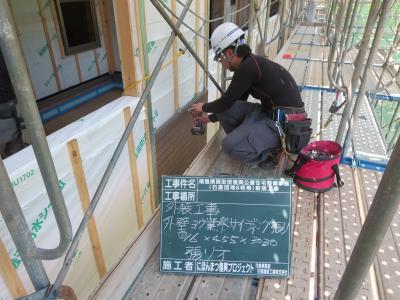

外壁(窯業系サイディング)張りの状況です。
内装工事の石膏ボード張り状況です。
平成29年4月の進捗状況
【石倉団地】 (33戸)建築工事中
6号棟の建築工事では、構造躯体の鉄骨工事がほぼ完了し、内外装工事に入ります。
鉄骨(薄型軽量形鋼)工事の建て方状況です。
平成29年3月の進捗状況
【石倉団地】 (33戸)建築工事中

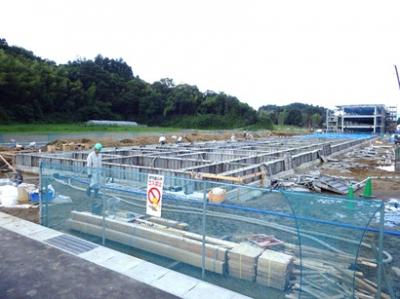

先月から始まった6号棟の建築工事は、1階床の構造体を施工中です。

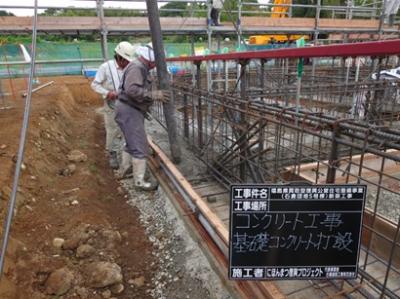

建物基礎にコンクリートを打設しています。
コンクリート打設後、基礎周囲に土を埋戻している状況です。
平成29年2月の進捗状況
【石倉団地】 (33戸)建築工事中
今月は、新たに6号棟(33戸)の建築工事を開始しました。

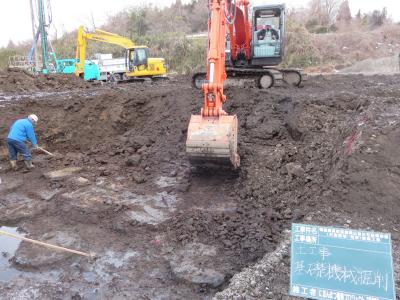

写真は、基礎工事のための掘削状況です。
掘削後、建物基礎の配筋や型枠を施工していきます。
平成28年12月の進捗状況
【石倉団地】 建築工事中
今月、1~2号棟と5号棟の合計97戸が完成しました。
既に入居が開始されている3~4号棟と合わせ、167戸分の整備が完了しました。
写真は、2号棟の全景写真です。
5号棟の全景写真です。
今後、6号棟の建築工事にも着手する予定です。
5号棟の内部写真です。
今回完成した住宅は、1月から入居が開始されます。
平成28年11月の進捗状況
【石倉団地】 建築工事中

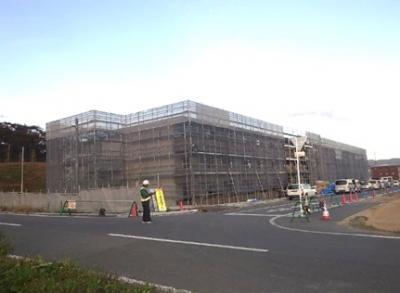

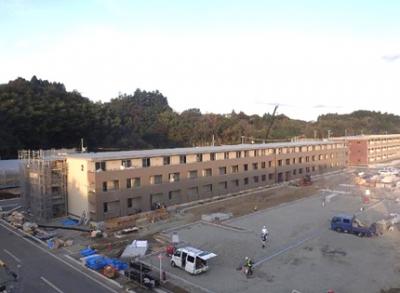

1号棟の足場が解体され、建物の姿形が見えてきました。
1号棟の内部写真です。
外構工事も含め、最終の仕上げ工事を行っています。
5号棟も建築工事がほぼ完了しました。
平成28年10月の進捗状況

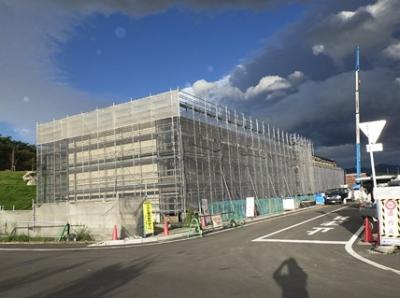

【石倉団地】 建築工事中
1号棟の建て方工事が完了し、屋上防水や内装工事を施工しています。
来月には足場を解体する予定です。
2号棟は、外装工事が完了し、足場の解体が始まりました。
外構工事も並行して行っています。
5号棟も建て方工事が完了し、内外装工事を施工しています。
平成28年9月の進捗状況
【石倉団地】 建築工事中
3号棟(35戸)と4号棟(35戸)の合計70戸の建築工事が完了しました。
11月から入居が開始される予定です。

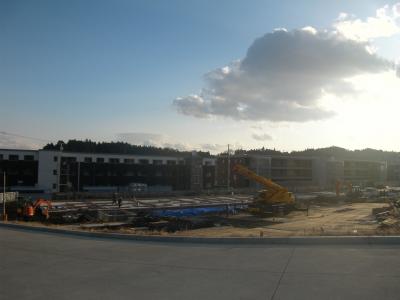

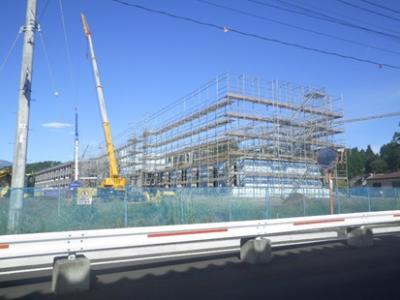

写真は、1号棟の全景です。
建て方工事がほぼ完了し、来月から屋上防水や内装工事を開始します。
5号棟では、鉄骨の建て方工事を施工しています。
平成28年8月の進捗状況
【石倉団地】 建築工事中
先月に引き続き建築工事を施工しています。
施工が早い住棟では、躯体工事が終わり内外装工事を実施しています。
写真は、3号棟の施工状況です。
外装工事がほぼ完了し、内装工事を施工しています。

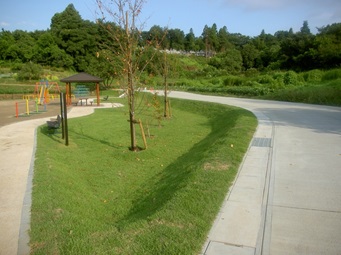

造成工事で整備していた団地内公園が完成しました。
平成28年7月の進捗状況
【石倉団地】 建築工事中

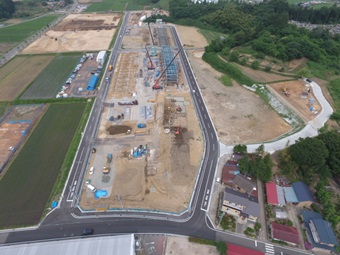

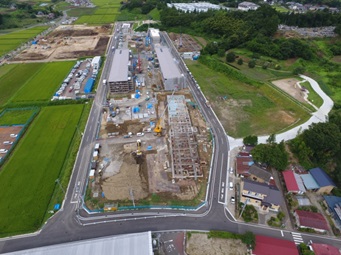

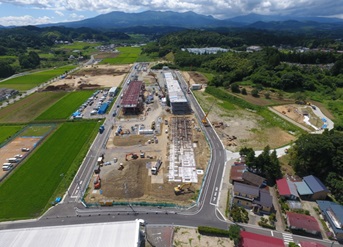

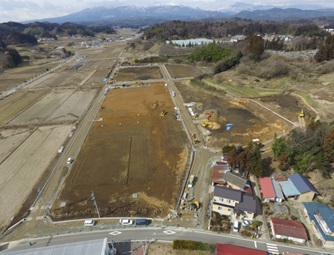

敷地全体を東側上空から臨んだ写真です。
先月から始まった建築工事が本格化しています。
写真は、1号棟の基礎工事の状況です
杭工事が完了し、基礎の鉄筋・型枠工事を行いました。
3号棟では、鉄骨の建て方工事が完了し、屋根や外壁の工事に着手しています。
写真は、5号棟の基礎工事状況です。
ベースコンクリートを打設しています。
平成28年6月の進捗状況
【石倉団地】 造成工事中、建築工事中

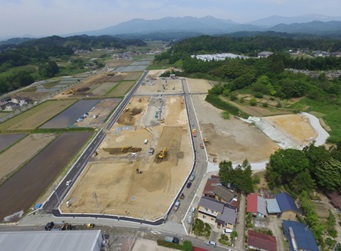

敷地全体を東側上空から臨んだ写真です。
今月から建築工事が始まりました。

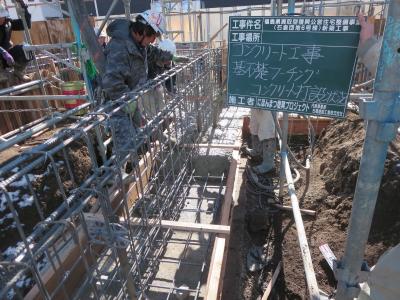

写真は、建物の基礎コンクリートの打設状況です
この後、型枠を解体して基礎を仕上げていきます。
建物を安定させるため、杭工事を行っています。
平成28年5月の進捗状況
【石倉団地】 造成工事中

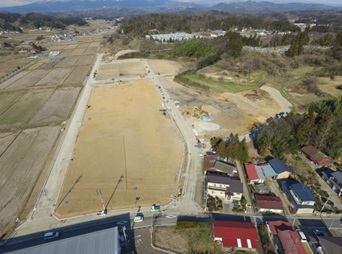

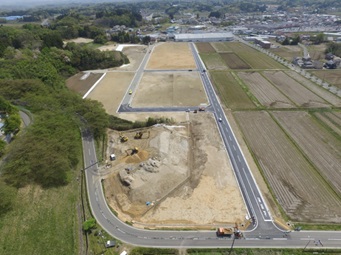

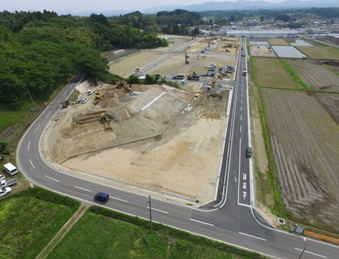

敷地全体を東側上空から臨んだ写真です。
造成工事が進み、まもなく建築工事に着手します。

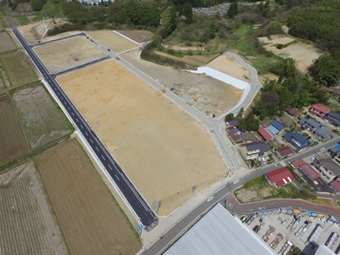

写真中央付近の展望公園では、整地工や排水工を施工しています。

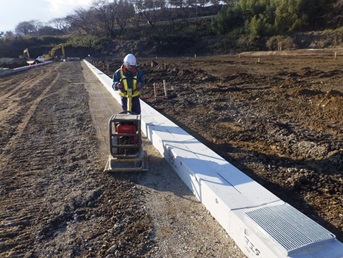

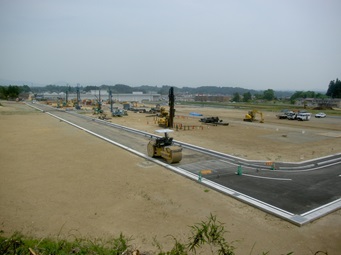

写真は、団地内道路の路盤施工状況です。
平成28年4月の進捗状況
【石倉団地】 造成工事中
敷地全体を東側上空から臨んだ写真です。
区画道路の舗装や区画内の盛土が完了しました。
写真中央付近の展望公園では、引き続き整地工を施工しています。

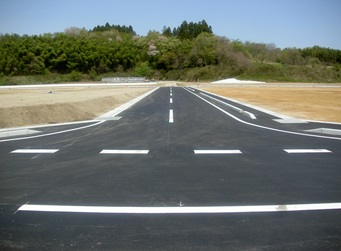

写真は、団地内道路の舗装完了状況です。
平成28年3月の進捗状況
【石倉団地】 造成工事中
敷地全体を東側上空から臨んだ写真です。
現在、区画道路や団地内の上下水道の整備を行っています。

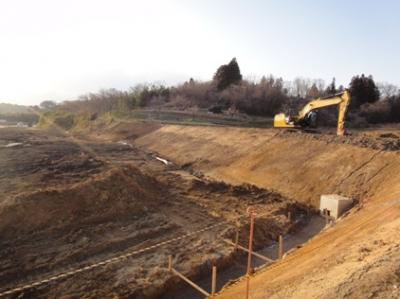

写真は、敷地内の展望公園の造成状況です。
法面の転石を破砕しています。

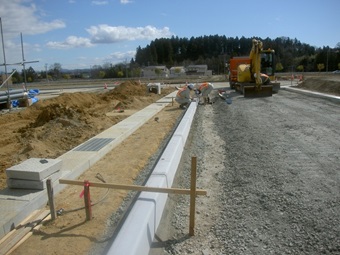

区画道路では、側溝や歩車道境界ブロックの敷設を行っています。
平成28年2月の進捗状況
【石倉団地】 造成工事中
盛土が進み、現在は区画道路や団地内の上下水道の整備を行っています。
団地内道路の施工状況です。
雨水排水を処理するため道路側溝を敷設します。

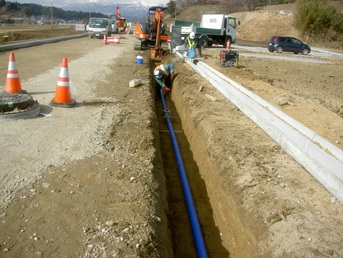

水道配管の敷設状況です。
区画道路に埋設していきます。
平成28年1月の進捗状況
【石倉団地】 造成工事中
二本松市に整備する復興公営住宅としては最大規模となる石倉団地では、現在、造成工事を行っています。
石倉団地には、診療所や高齢者サポートセンターを団地内に整備する予定です。

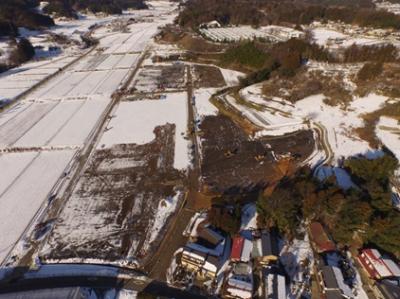

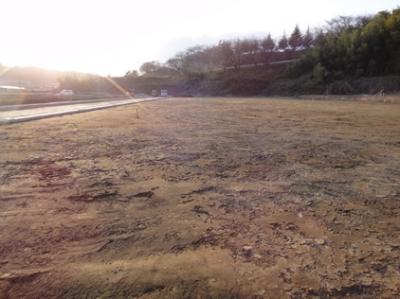

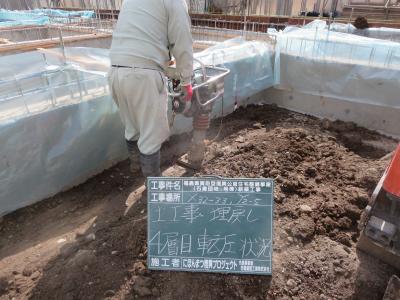

写真は、宅地や広場の盛土施工状況です。
農地だった敷地に盛土を行い、宅盤を整形していきます。
