団地概要
- 建設場所:いわき市勿来町酒井青柳 地内
- 構造:共同住宅(鉄筋コンクリート造)、テラスハウス(木造)、戸建て住宅(木造)
- 戸数:180戸
- 入居可能時期:(159戸)平成30年2~3月
平成30年3月の進捗状況
建築工事中であった87戸が完成しました。

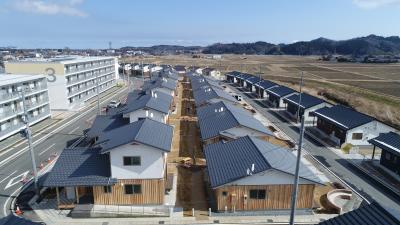

南側から見た3号棟の外観です。
3、4号棟は4階建て、2号棟は3階建てになります。
3号棟のLDKです。
対面キッチンを採用しています。

平屋建ての5、6号棟です。
各住戸ごとに駐車場と倉庫を設けています。
平屋建てのLDKです。
2段サッシのため、光を多く取り入れることができます。
平屋建てには専用の庭を設けています。

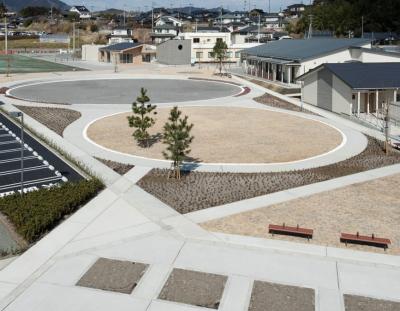

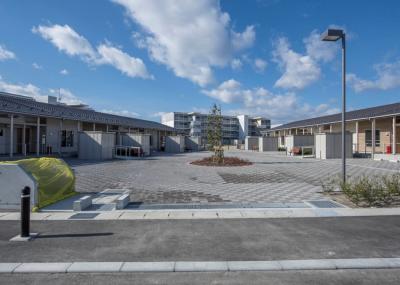

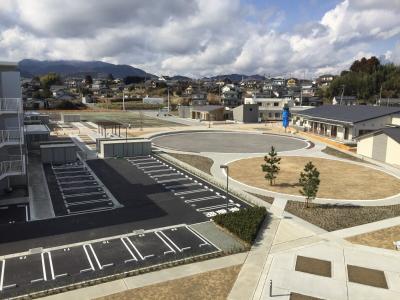

中庭の全景です。
中央広場の円形は双葉町の伝統文化である「双葉ダルマ」をイメージしています。
集会所の外観です。
平成30年2月の進捗状況
【勿来酒井団地】 建築工事中
敷地南西側からの全景写真です。
北側に中層住宅を、南側に戸建て住宅を整備しています。

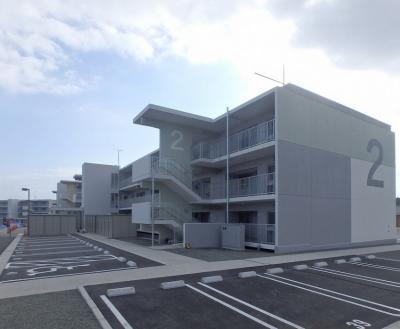

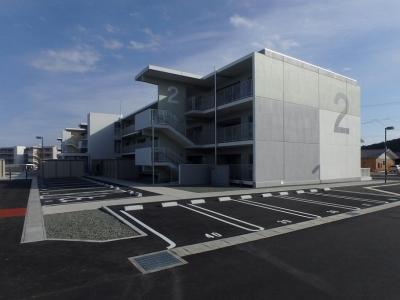

2号棟を西側から見た状況です。
中層住宅は、募集保留している1号棟を除きすべて完成しました。
南東側から中央広場を見た写真です。
工事もほぼ完成しました。
敷地西側から戸建て住宅を見た写真です。
戸建て住宅が全て完成しました。

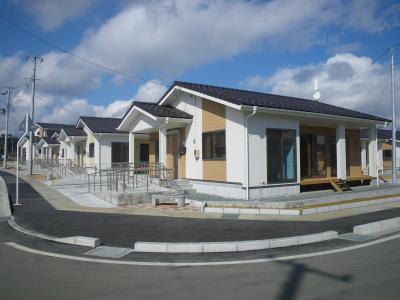

戸建て(2階)住宅の全景です。
戸建て(平屋)住宅の全景です。

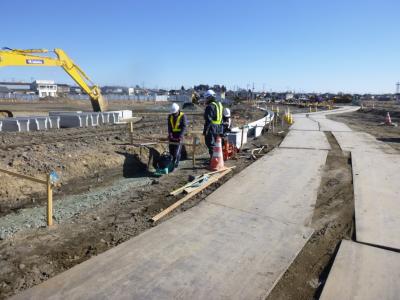

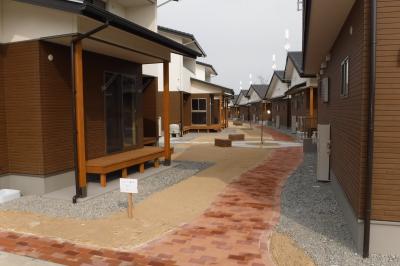

南側の平屋建て住棟と北側の2階建て住棟間を東西に貫いているフットパス。
やわらかい曲線でつくられた遊歩道です。

手前側が平屋建て、奥側が2階建ての戸建て住宅の全景です。
戸建て住宅の内部です。
対面キッチンを採用しています。
平成30年1月の進捗状況
【勿来酒井団地】 建築工事中

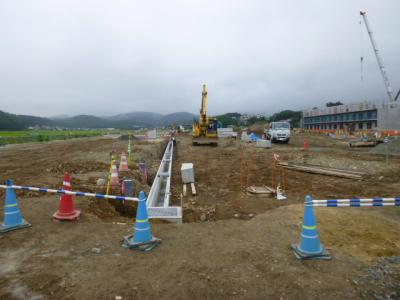

敷地南側からの全景写真です。
奥に中層住宅が見え、手前側では戸建て住宅が建ち上がってきました。
2号棟を西側から見た状況です。
屋外駐車場も完成しました。
木造棟6号棟を南側から見た状況です。
建物は完成し屋外工事を進めています。
2号棟から東側を見た状況です。
中央広場周辺の屋外工事を進めております。

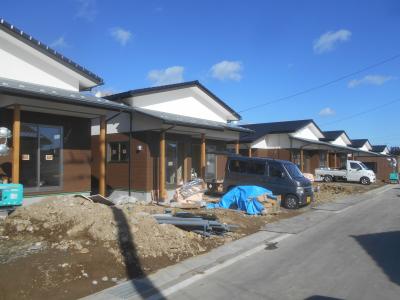

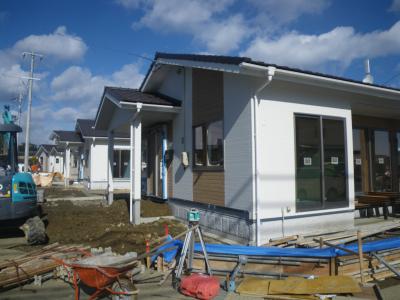

戸建て住宅の施工状況です。
足場がはずされ、住宅内部のクリーニングと外構工事を行っています。
戸建て住宅の施工状況です。
内装工事、外装工事を行っております。
平成29年12月の進捗状況
【勿来酒井団地】 建築工事中
敷地南側からの全景写真です。
奥に中層住宅が見え、手前側では戸建て住宅が建ち上がってきました。
2号棟から東側を見た状況です。
中央広場の円形の形が出来てきました。
団地西側の公園です。
工事が完成しました。
戸建て住宅の施工状況です。
屋根葺きが完了し、大工工事が進んでいます。
戸建て住宅の施工状況です。
外部足場を撤去し、内装工事及び外構工事を行っています。

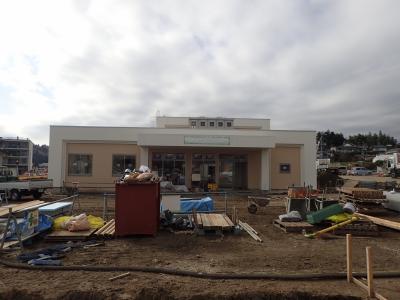

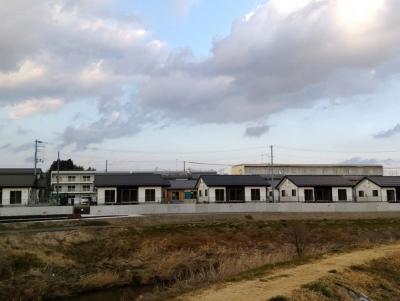

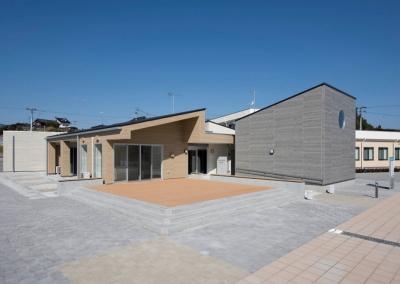

診療所の全景です。
建物及び舗装など建物周辺の工事が完了しました。
平成29年11月の進捗状況
【勿来酒井団地】 造成工事中、建築工事中

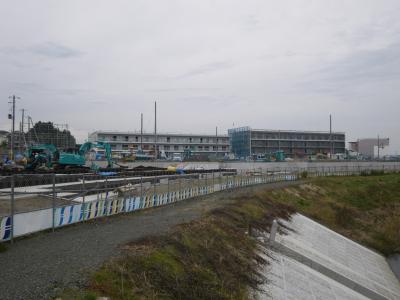

敷地南側からの全景写真です。
奥に中層住宅が見え、手前側では戸建て住宅が建ち上がってきました。
中層住宅屋上から中央広場を見ています。
外構工事が始まりました。

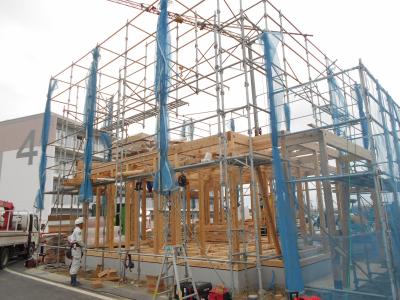

戸建て住宅の施工状況です。
基礎工事が完了した棟から順に給排水の配管工事を行っています。
戸建て住宅の施工状況です。
外部足場の先行設置が完了すると、上棟作業が行われ、大工工事に入ります。

診療所の全景です。
足場もとれて全容が見えてきました。内部では、設備機具の取付を行っています。
平成29年10月の進捗状況
【勿来酒井団地】 造成工事中、建築工事中

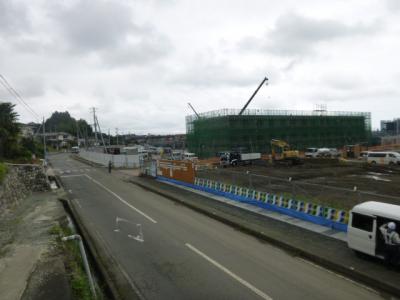

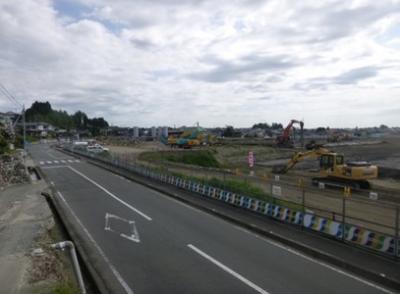

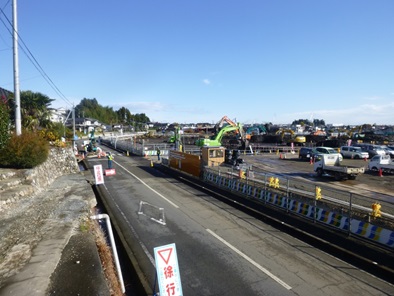

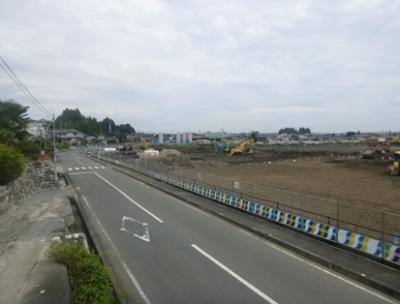

敷地南西側の全景写真です。
写真手前では戸建て住宅の整備を開始しております。
中層住宅の4号棟の状況です。

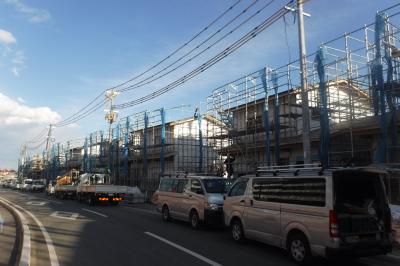

外装工事も進み、足場を徐々に撤去しています。
写真手前が5号棟、奥が6号棟です。
この棟は木造平屋建てになります。
戸建て住宅の施工状況です。
木造住宅の建物基礎を施工しています。
平成29年9月の進捗状況
【勿来酒井団地】 造成工事中、建築工事中

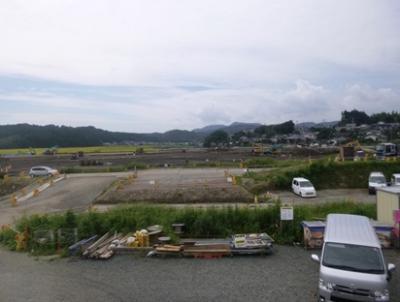

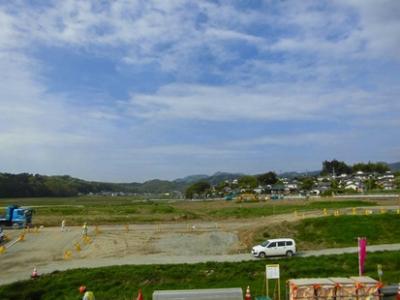

敷地西側の全景です。
2号棟(写真右)では、引き続き建て方を施工中です。
中層住宅2号棟の状況写真です。
屋上の防水工事を施工しています。
外構工事の施工状況です。

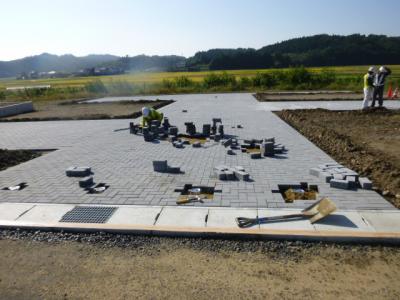

公園のブロック舗装を施工しています。
平成29年8月の進捗状況
【勿来酒井団地】 造成工事中、建築工事中
敷地西側の全景です。
2号棟(写真右)では、引き続き建て方を施工中です。
4号棟の施工状況です。
建物は上棟し、内外装工事に移ります。
2号棟の施工状況です。
クレーンを使用し、屋上のPC(プレキャストコンクリート)板を施工しています。
平成29年7月の進捗状況
【勿来酒井団地】 造成工事中、建築工事中

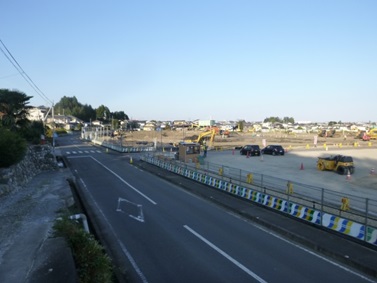

敷地西側の全景です。
2号棟(写真右)では、建て方を施工中です。
2号棟の建て方施工状況です。
クレーンを使用し、PC(プレキャストコンクリート)板を吊り上げて組み立てています。

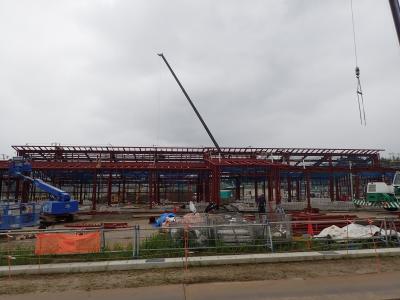

写真は、団地内に整備している高齢者サポート施設の全景です。

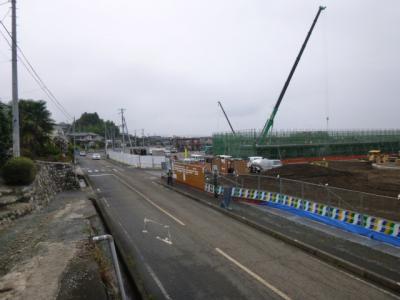

診療所とともに鉄骨の建て方が完了しました。

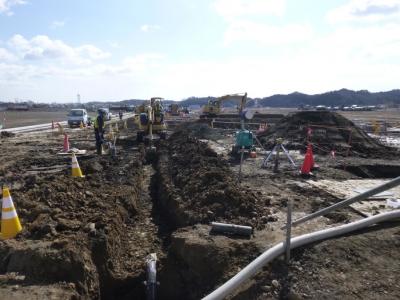

団地内道路の施工状況です。
道路側溝を敷設しています。
平成29年6月の進捗状況
【勿来酒井団地】 造成工事中、建築工事中
2号棟の施工状況です。

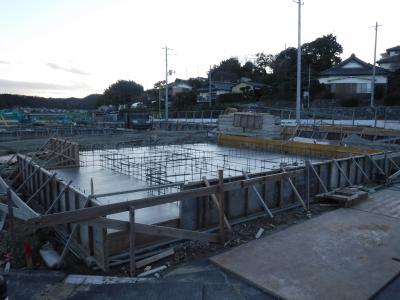

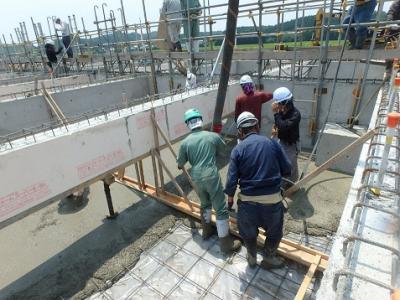

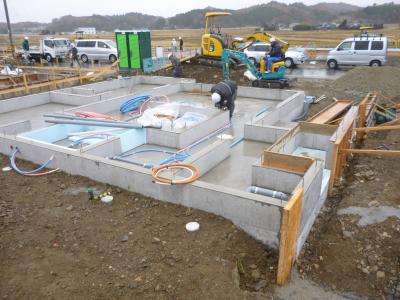

基礎コンクリートの打設及び基礎周辺の埋め戻しが完了しました。

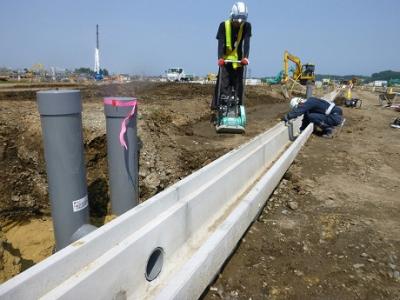

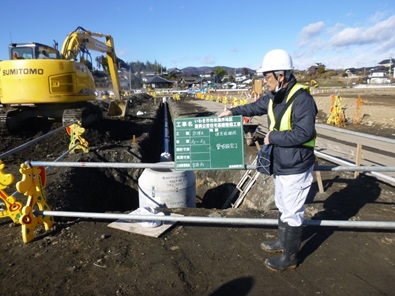

2号棟基礎の土間コンクリート打設状況です。

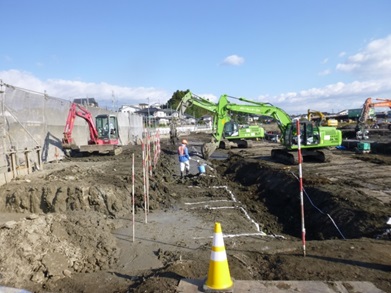

戸建てエリアの施工状況です。
宅地の排水及び前面道路の側溝を施工中です。
平成29年5月の進捗状況
【勿来酒井団地】 造成工事中

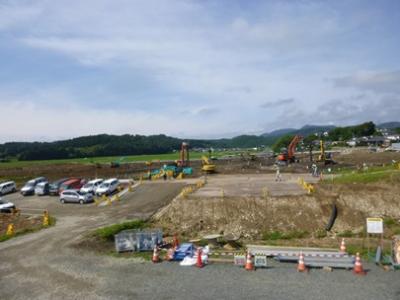

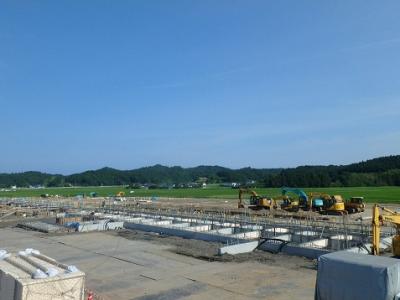

2、3号棟の施工状況です。
現在、基礎工事を施工中です。
敷地西側の状況写真です。

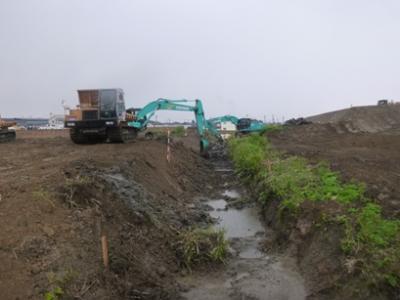

写真手前の県道際では水路を施工中です。

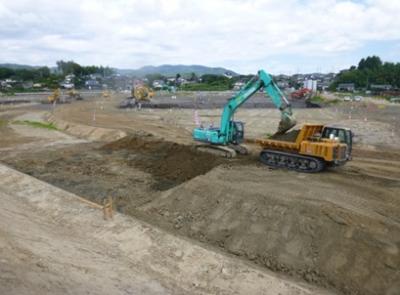

敷地東側の調整池の施工状況です。

擁壁のコンクリートを打設しています。
平成29年4月の進捗状況
【勿来酒井団地】 造成工事中

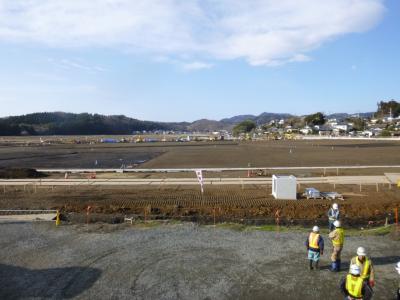

敷地東側の状況写真です。

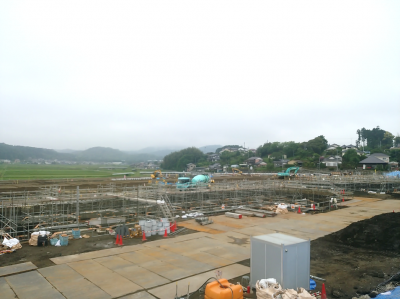

手前では団地内道路を施工中です。奥では建物の工事が始まりました。

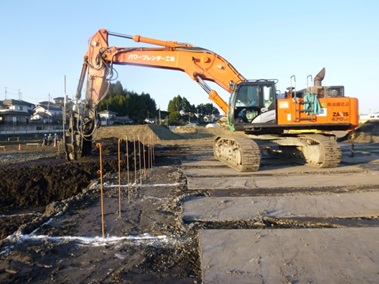

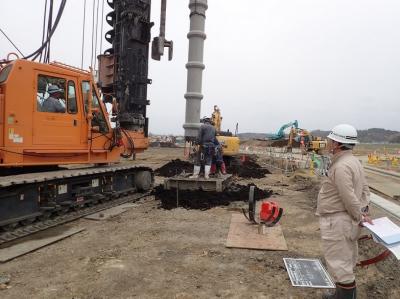

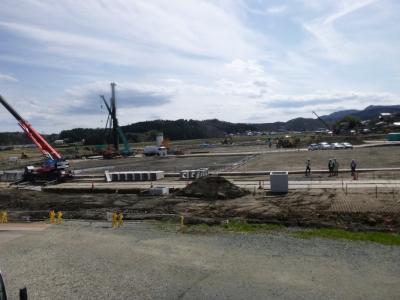

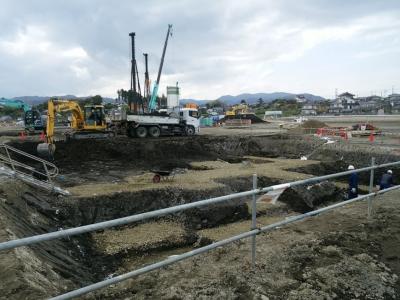

3号棟では、杭工事を施工しています。
工場で製作された杭を強固な地盤まで建て込みをしています。
4号棟では、杭工事が完了し、基礎を施工するための掘削工事を行っています。
平成29年3月の進捗状況
【勿来酒井団地】 造成工事中

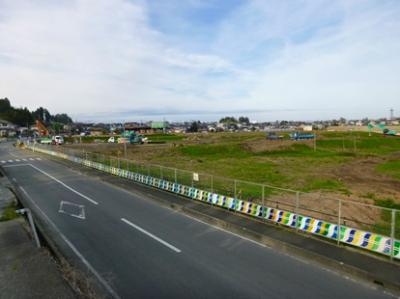

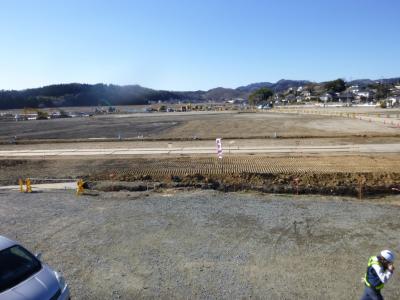

敷地東側の状況写真です。

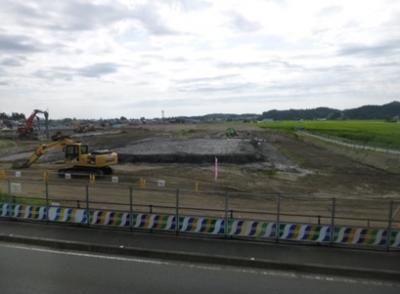

整地工事がほぼ終了しました。
県道日立いわき線側より水道管の敷設を行っています。

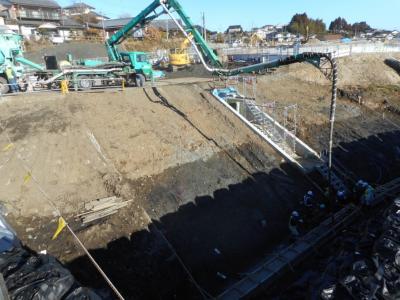

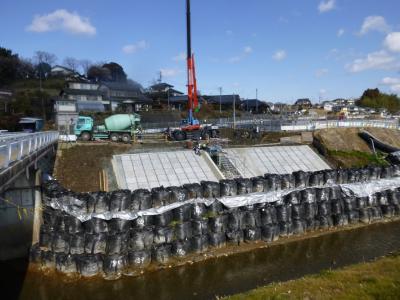

樋門工事の施工状況写真です。
写真は、護岸ブロックの施工状況です。
平成29年2月の進捗状況
【勿来酒井団地】 造成工事中

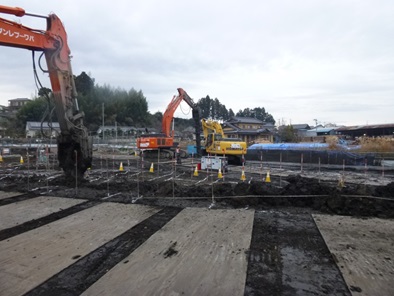

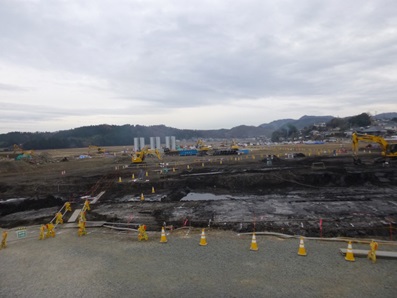

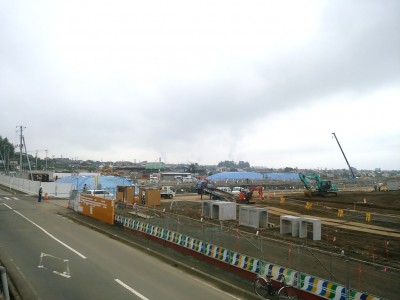

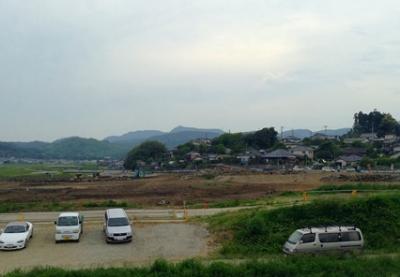

敷地東側の状況写真です。
整地工事がほぼ完了し、道路側溝の敷設を進めています。
写真は、敷地内の道路側溝の施工状況です。
樋門工の施工を進めています。
写真は、護岸基礎コンクリートの施工状況です
平成29年1月の進捗状況
【勿来酒井団地】 造成工事中
敷地東側の状況写真です。
地盤改良が終わり、整地工事に移りました。
写真は、水路の施工状況です。
既存水路を改良しています。
敷地内では、排水管の埋設も開始しました。
平成28年12月の進捗状況
【勿来酒井団地】 造成工事中
敷地東側の状況写真です。
引き続き土工事や地盤改良が進んでいます。

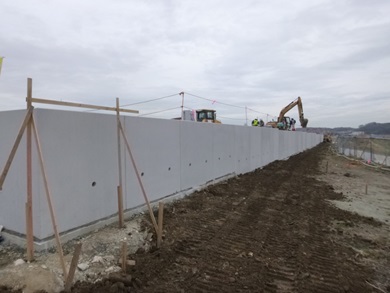

敷地南側では、高低差処理のためL型擁壁を施工しています。
引き続き地盤改良も施工しています。
平成28年11月の進捗状況
【勿来酒井団地】 造成工事中

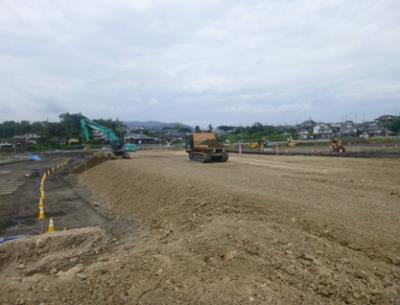

敷地北側の状況写真です。
引き続き土工事や地盤改良が進んでいます。

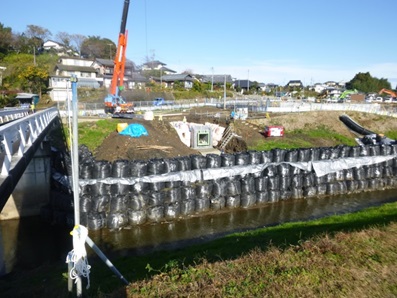

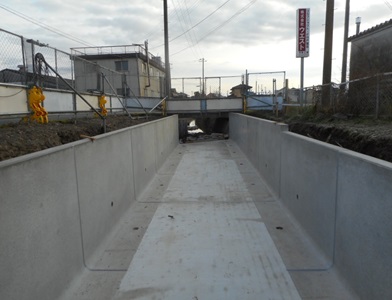

蛭田川に樋門を設置しています。
現在、ボックスカルバートを施工しています。
引き続き地盤改良も施工しています。
平成28年10月の進捗状況
【勿来酒井団地】 造成工事中
敷地北側の状況写真です。
引き続き土工事や地盤改良が進んでいます。
蛭田川への樋門工を施工するため、仮設工を行っています。

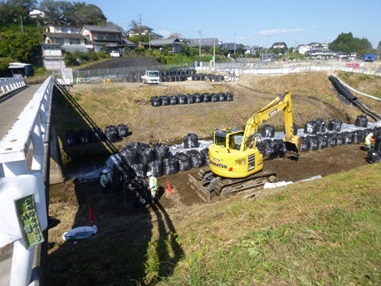

現在は、大型土嚢を設置しています。
引き続き地盤改良も施工しています。
平成28年9月の進捗状況
【勿来酒井団地】 造成工事中
敷地東側の状況写真です。
土工事や地盤改良が進んでいます。
敷地北側のエリアも盛土が進んでいます。
地盤を安定させるため、土砂を余盛りして地盤に荷重をかけています。
平成28年8月の進捗状況
【勿来酒井団地】 造成工事中

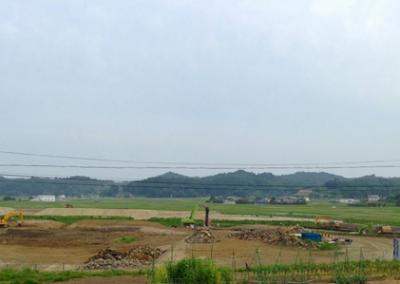

敷地東側の状況写真です。
先月に引き続き地盤改良や掘削作業が進んでいます。
敷地北側のエリアでも地盤改良を施工しています。
地盤改良の施工状況写真です。
平成28年7月の進捗状況
【勿来酒井団地】 造成工事中
敷地北側の状況写真です。
地盤改良や掘削作業が進んでいます。
敷地西側のエリアでも地盤改良を施工しています。
区画内道路の掘削作業が始まりました。
平成28年6月の進捗状況
【勿来酒井団地】 造成工事中

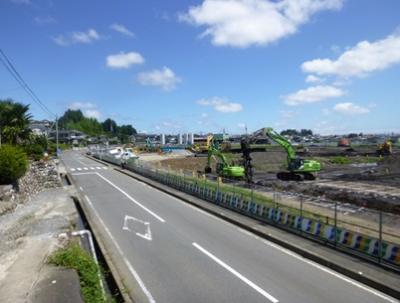

敷地東側の状況写真です。
地盤改良の施工が進んでいます。
敷地北側のエリアでも地盤改良が始まりました。
用水路の付け替えを行うため、既存用水路の撤去を行っています。
平成28年5月の進捗状況
【勿来酒井団地】 造成工事中

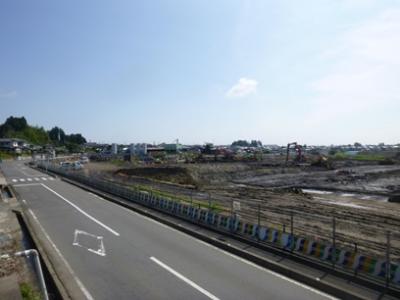

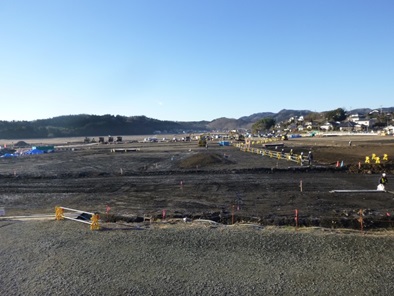

敷地の西側を臨む写真です。

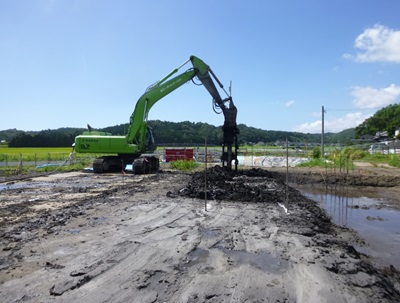

現在、地盤改良を行っています。

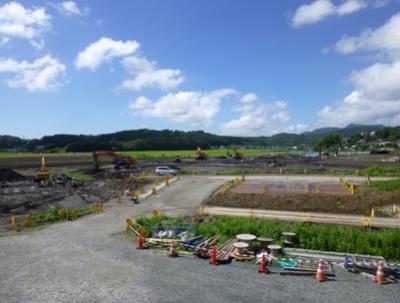

敷地東側の状況写真です。

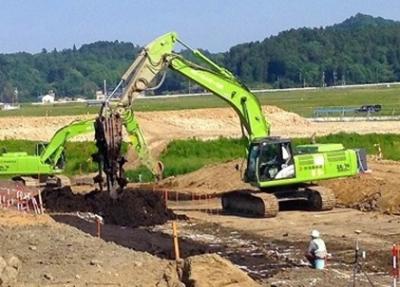

地盤改良を行うエリアの掘削が進んでいます。
重機の先端に設置した特殊な撹拌用の機械により、土と地盤改良材を混合して地盤を安定させています。
平成28年4月の進捗状況
【勿来酒井団地】 造成工事中
いわき市の勿来酒井団地は、UR都市機構が福島県からの要請により整備を進めています。
現在は、造成工事を行っています。
工事用車両の道路を整備するなど、仮設工事を進めています。
