団地概要
- 建設場所:二本松市若宮2丁目 地内
- 構造・階数:鉄筋コンクリート造 4階建て
- 戸数:32戸
- 入居可能時期:平成29年7月
平成29年5月の進捗状況 ★建物完成★
【若宮団地】 建物完成

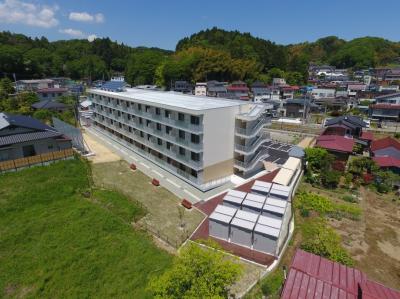

若宮団地の32戸が完成しました。
平成29年7月から入居が開始されます。

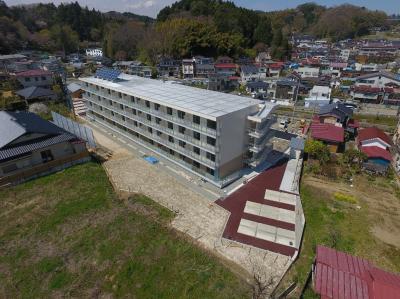

【団地全景(南側)】
南側から見た団地全景です。
4階建て32戸が完成しました。
【団地全景(北側)】
北側から見た団地全景です。
【南面公園】
建物南側へ配置した公園にはベンチを設置し、憩いのスペースを設けました。
【玄関前アルコーブ】
エアコンの室外機などが設置可能なスペースを確保するとともに、隣の方々と
立ち話ができるようなコミュニケーションの場を創出するため、廊下の壁面の
一部を後退させてスペースを設けました。

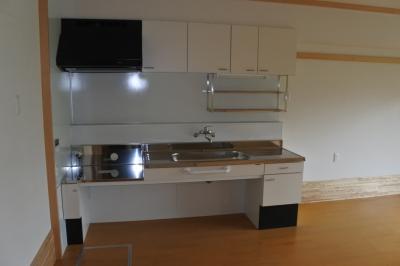

【キッチン(3LDKタイプ 車椅子対応)】
1階3LDKタイプの住戸のうち、車椅子対応住戸の内観です。
車椅子対応のキッチンを設置しました。
【リビング・キッチン(3LDKタイプ)】

2~4階の3LDKタイプは、対面型のキッチンを採用しました。
平成29年4月の進捗状況
【若宮団地】建築工事中
住棟では内外部の工事が完了しました。

外構工事ではアスファルト舗装や植栽が完了し、駐輪場や物置を設置中で4月中に完了予定です。
集会所では、内外部の杉板張りなどが完了し、木部の塗装工事も完了しました。
平成29年3月の進捗状況
【若宮団地】建築工事中
外壁塗装の工事等が完了し、外部足場を解体しました。
現在は、側溝などの外構工事を施工中です。

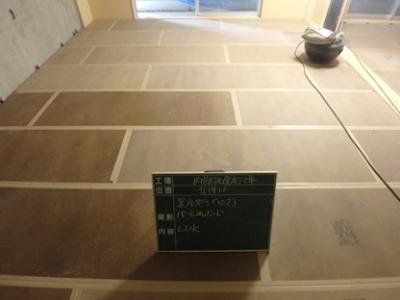

内部仕上げ状況です。

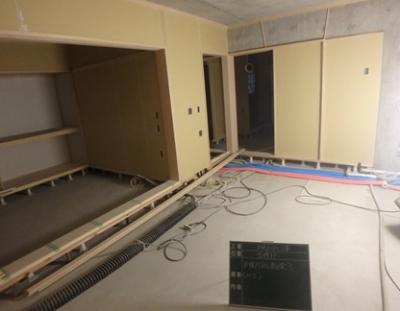

壁・天井のクロス貼り、床のフローリング貼りなど順次、完了しています。
写真は集会所の施工状況です。

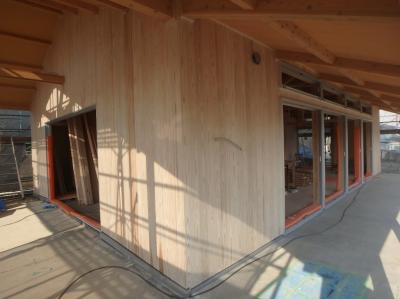

外部と内部に杉板を張っており、この後、塗装工事を行います。
平成29年2月の進捗状況
【若宮団地】 建築工事中

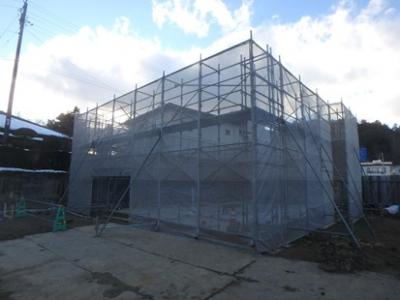

屋上防水や外壁塗装の工事が完了しました。
来月から外部足場を解体する予定です。
内部では、クロス張りやフローリング張りの施工を開始しました。
集会所は、今月から建て方工事を施工しています。

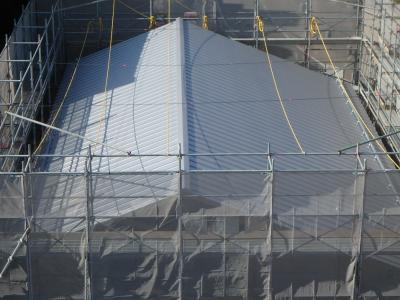

また、屋根葺き工事が完了しました。
平成29年1月の進捗状況
【若宮団地】 建築工事中
外壁塗装は、南面と妻面が完了しました。
2月上旬から北面の塗装を開始します。
1階置き床工事を開始しました。
現在、2階の置き床を施工中です。
集会所は、基礎工事が完了し、建て方工事前に外部足場を先行設置しました。
2月から建て方工事を開始します。
平成28年12月の進捗状況
【若宮団地】 建築工事中

屋上アスファルト防水の施工を開始しました。
保護コンクリートの打設まで完了しています。

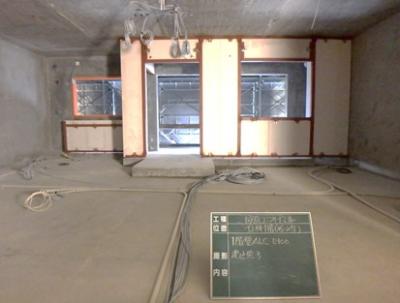

内部では、内装パネル工事を開始しました。
現在、1階部分の施工を実施しており、順次、上階へと移っていきます。
今月から集会所の工事を開始しました。

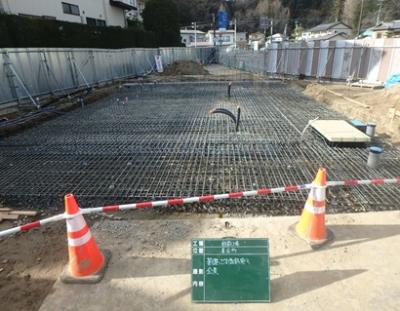

写真は、基礎の配筋状況です。
今後、基礎コンクリートを打設する予定です。

平成28年11月の進捗状況
【若宮団地】 建築工事中

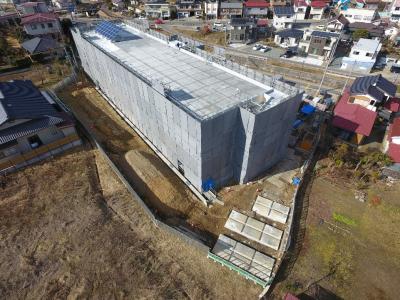

PCの建て込み工事が完了しました。
来月から屋上防水工事を開始します。

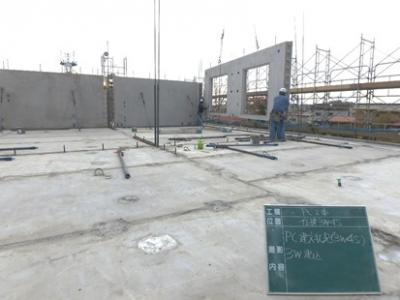

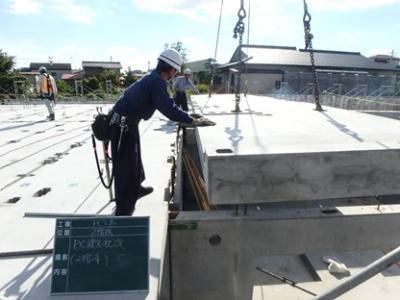

3階の壁となるPC部材を建て込んでいる状況写真です。
1階の間仕切り壁の施工も始まりました。
写真は、壁のALC板を建て込んだ状況です。
平成28年10月の進捗状況
【若宮団地】 建築工事中
PCの建て込み工事を開始しました。現在は2階部分を施工しています。
来月には建て込み工事を完了する予定です。
写真は、1階の床スラブコンクリートを打設している状況です。
コンクリート養生後、PCを建て込みます。
2階床スラブの施工状況写真です。
2階から上階の床は、コンクリートを現場で打設せず、PCで施工していきます。
平成28年9月の進捗状況
【若宮団地】 建築工事中

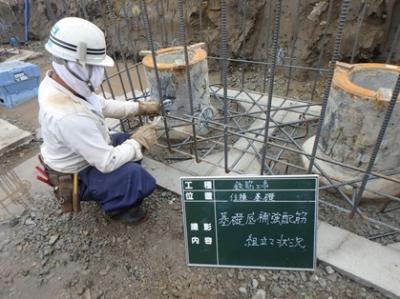

今月は、基礎配筋の組み立てを完了しました。
来月は、1階スラブのコンクリートを打設し、PCの建て込み工事を開始します。

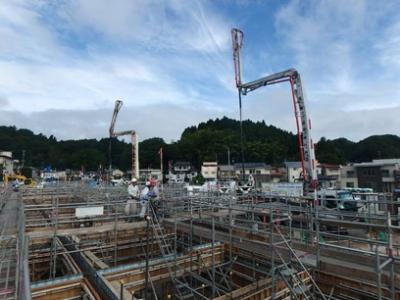

基礎コンクリートの打設状況です。
型枠の解体完了後、基礎外周部の埋戻しを行います。

スラブのデッキを敷き込んだ状況です。
断熱材を設置して、スラブ配筋を開始します。
平成28年8月の進捗状況
【若宮団地】 建築工事中

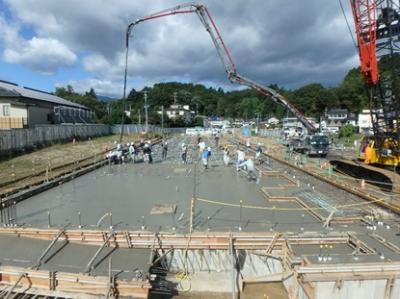

今月は、基礎の配筋組立てを完了し、ピット底盤のコンクリート打設を行いました。
来月は、基礎コンクリートを打設します。
写真は、ピット底盤のコンクリート打設状況です。
コンクリート打設完了後、型枠の建込みを開始します。
写真は、基礎の型枠を建て込んでいる状況です。
型枠の建て込みが完了後、基礎コンクリートの打設を行います。
平成28年7月の進捗状況
【若宮団地】 建築工事中
杭工事が完了し、今月から基礎工事を行っています。

写真は、基礎(フーチング)の配筋施工状況です。
配筋後、型枠を組んでコンクリートを打設します。

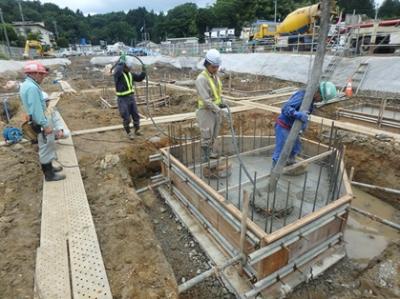

基礎(フーチング)のコンクリート打設状況写真です。
コンクリートの養生期間を経て、型枠を解体します。
平成28年6月の進捗状況
【若宮団地】 建築工事中

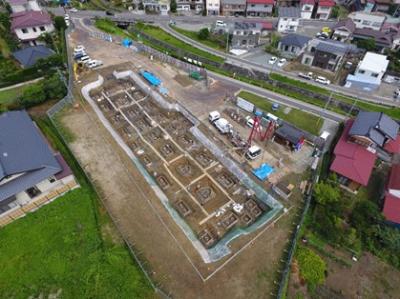

南側から臨んだ敷地全体写真です。
6月中に杭工事が完了し、7月から基礎工事を開始します。
景観に配慮して、敷地周囲に設置した仮囲いにお城をイメージしたシートを張っています。

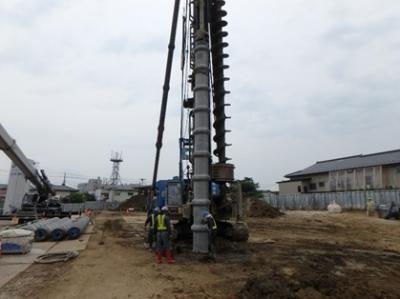

杭工事の施工状況写真です。
杭工事の完了後、基礎工事のための根切り工事を開始しています。
平成28年5月の進捗状況
【若宮団地】 建築工事中
造成工事が終わり、建築工事に着手しました。

現場では、仮囲いの施工が完了しました。
内部の仮設施設を整備し、6月から杭工事を開始します。
仮囲いの組立て状況写真です。
来月から始まる杭工事に備え、仮囲いを組立て第三者の侵入防止を行います。

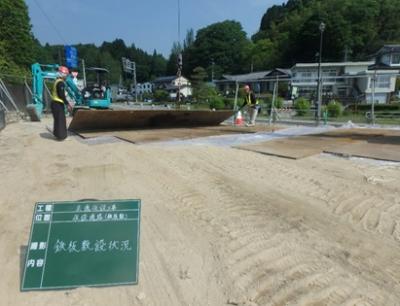

写真は、鉄板敷きの施工状況です。
杭工事の搬入車輌やPC工事の工事車輌の走行経路を整備します。
