団地概要
- 建設場所:田村市船引町船引字石崎 地内
- 構造・階数:木造 2戸1棟
- 戸数:18戸
- 入居可能時期:平成29年1月
平成28年12月の進捗状況 ★建物完成★

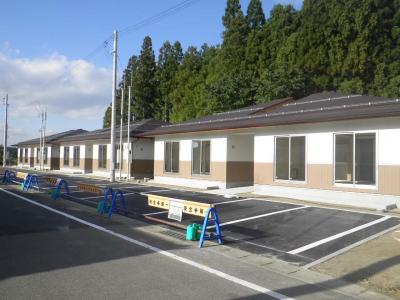

【石崎団地】 建物完成
石崎団地の18戸が完成しました。
1月1日から入居が開始されています。

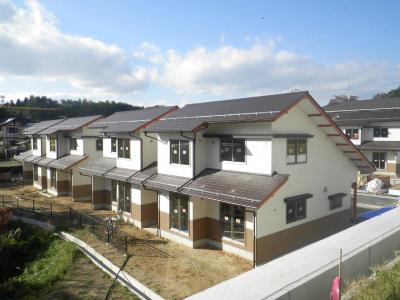

【建物全景(石崎北)】
石崎団地は、平屋建て2LDKタイプ6戸、2階建て3LDKタイプを12戸、合計18戸整備しました。

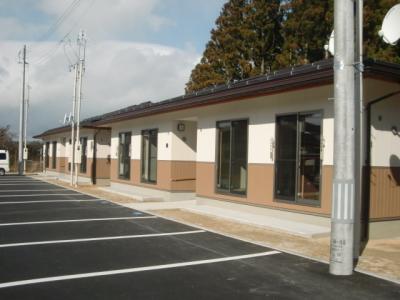

写真は、平屋建て2LDKタイプの外観です。

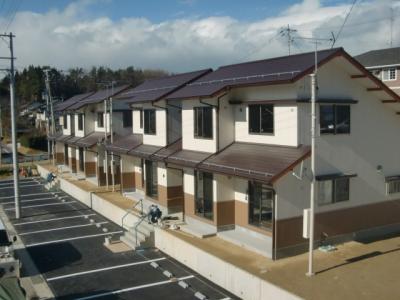

【建物全景(石崎南)】
2階建て3LDKタイプの建物外観です。
【建物全景(石崎南)】
2階建て3LDKタイプは、南側に居室を配置することで、各居室の採光を確保しました。
【リビング・ダイニング(2階建て3LDKタイプ)】
リビングには収納を設けました。
また、隣には和室を配置して、一体的に利用できる間取りとしました。
【キッチン(2階建て3LDKタイプ)】
キッチンは、独立式を採用しました。
【浴室(2階建て3LDKタイプ)】
浴室には、追炊き機能付きの給湯器を設置しました。
また、高齢者でも安心して利用できるよう手すりを設置しました。
【トイレ(2階建て3LDKタイプ)】
トイレにも手すりを設置しています。
【小屋裏収納(2階建て3LDKタイプ)】
2階建て3LDKタイプには、小屋裏収納を設けました。
平成28年11月の進捗状況
【石崎団地】 建築工事中

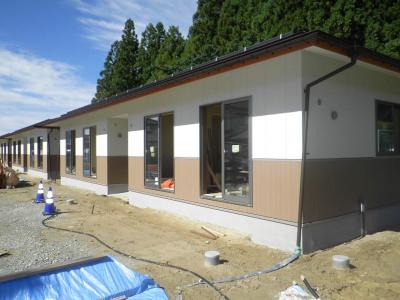

[石崎南] 建築工事はほぼ完了しました。
屋外で最終の仕上げ工事行っています。

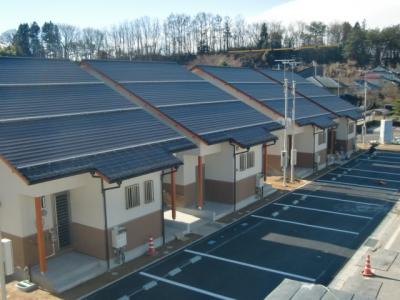

[石崎北] 北側の6戸は、建築工事が完了しました。
平成28年10月の進捗状況
【石崎団地】 建築工事中
[石崎南] 足場の解体が完了し、住宅の姿形が見えてきました。
現在は、内装の仕上げ工事を行っています。
[石崎北] 石崎南と同様に、内装の仕上げ工事を行っています。
また、外構工事の一部が完了しました。
平成28年9月の進捗状況
【石崎団地】 建築工事中

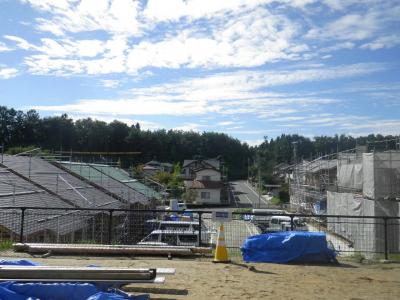

[石崎南] 建て方工事がほぼ完了し、内外装工事を施工中です。
[石崎北] 外部足場が外れ、現在は内装工事を施工中です。
平成28年8月の進捗状況
【石崎団地】 造成・建築工事中

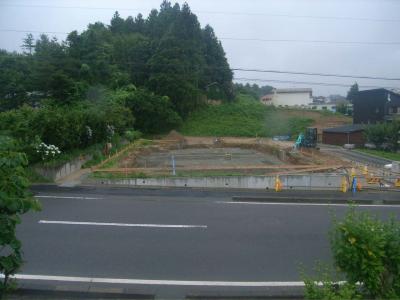

[石崎南] 写真は、基礎の配筋状況です。
一部の住棟では、基礎工事が終わり、建て方工事を開始しています。
[石崎北] 建て方工事が終わり、内外装工事を施工中です。
平成28年7月の進捗状況
【石崎団地】 造成・建築工事中

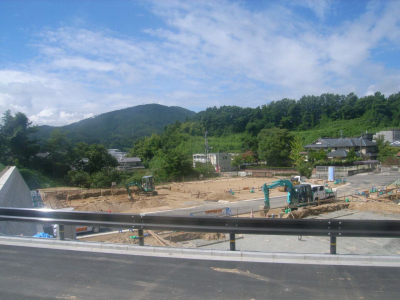

[石崎南] 石崎南の全景写真です。

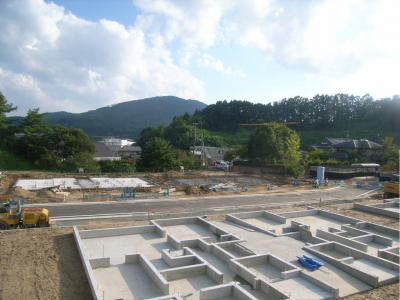

各住区において、建物の基礎工事を施工しています。
[石崎北] 1、2号棟では、建て方工事を施工しています。
平成28年6月の進捗状況
【石崎団地】 造成・建築工事中

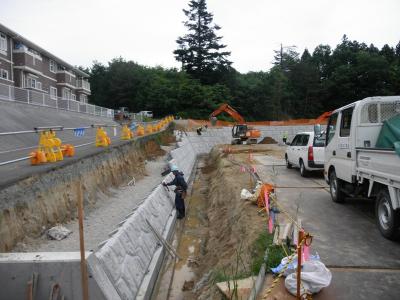

[石崎南] 写真は、6号棟の掘削作業状況です。
1~5号棟は、地盤調査を完了しました。
[石崎北] 1、2号棟は、基礎の配筋が完了しました。

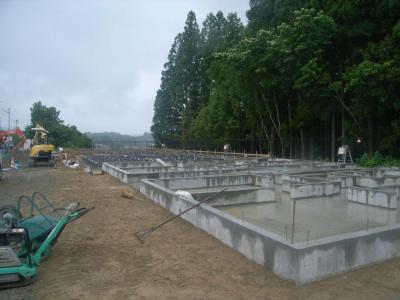

3号棟では、基礎コンクリートの打設が完了しました。
平成28年5月の進捗状況
【石崎団地】 造成・建築工事中
[石崎南] 現在、造成工事を施工中です。

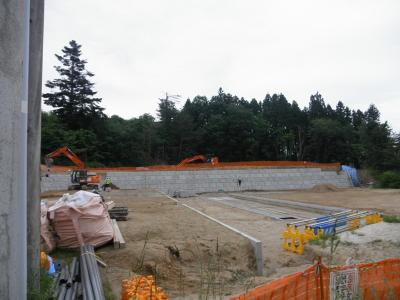

[石崎南] 大型積ブロックが積み終わり、今後、天端コンクリートの打設を行います。
[石崎北] 建築工事の丁張りを行いました。
今後、本格的に建築工事が始まります。
